中山社長の現場視察No.212  幌加内幹線用水路整備→雨竜八丁目頭首工→八丁目頭首工管理棟→R5深川雨竜線共同溝

中山社長の現場視察No.212  幌加内幹線用水路整備→雨竜八丁目頭首工→八丁目頭首工管理棟→R5深川雨竜線共同溝

 令和5年9月21日(木)、中山社長の現場視察が行われ、同行させて頂きました。今回の視察では、「幌加内幹線用水路整備」、「雨竜八丁目頭首工」、「八丁目頭首工管理棟」、「R5深川電線共同溝」の土木3現場、建築1現場を視察されました。
お忙しい中対応していただいた現場の方々、本当にありがとうございました。
(事務管理部 淺川 夏輝)

幌加内幹線用水路整備
工事名称:幌加内地区 幌加内幹線用水路整備外一連工事
施工場所:雨竜郡幌加内町
施工期間:R5.5.18-R6.3.13
現場担当者:澤田 惇史、筒井 紳之

 最初に向かった現場は、「幌加内幹線用水路整備」の現場になります。こちらの現場は、国営かんがい排水事業幌加内地区の事業計画に基づき、農業用水の安定供給を図るため、劣化した用水路の改修・整備を行っています。

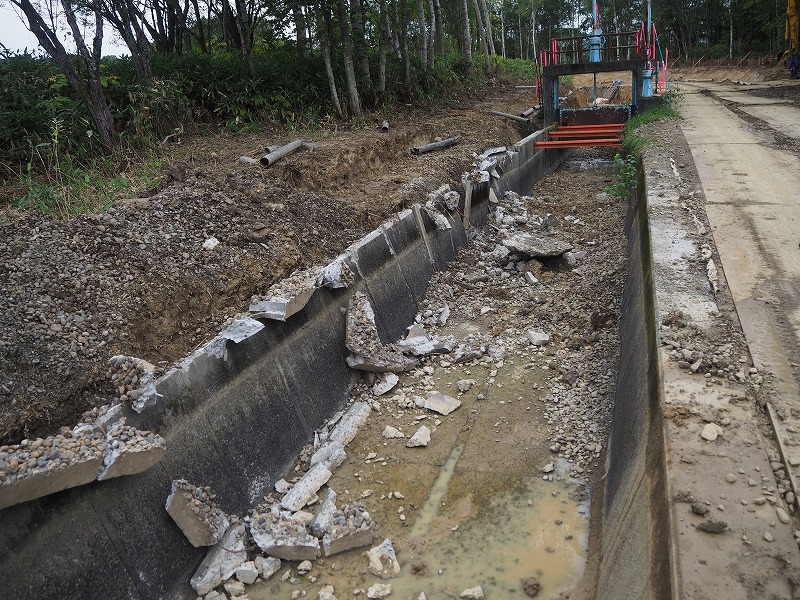

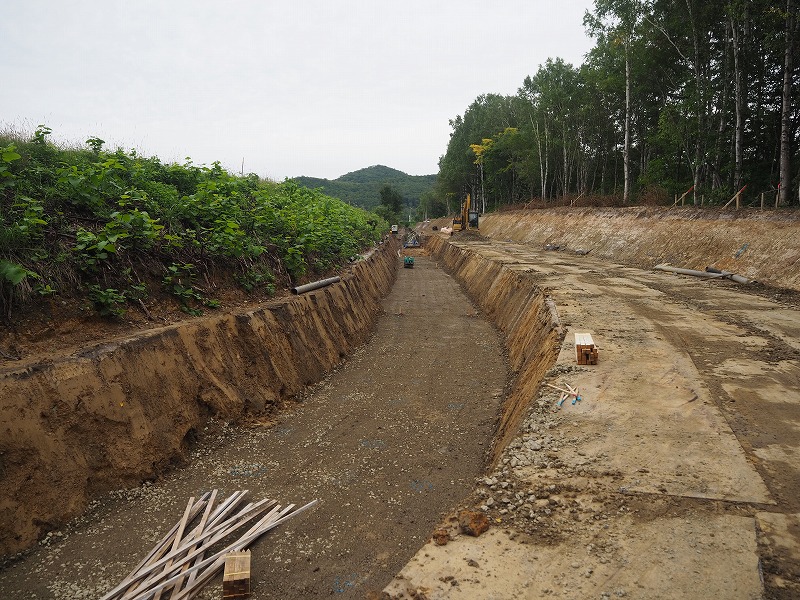

 訪問時には、既存の用水路の解体を行っていました。今後、均しコンクリートを打設し、フリュームの敷設を行う予定になっています。また、20m程ある取水塔の塗装工事も今後行っていきます。これから冬期施工となるので、通勤時の事故や、雪による災害などに気をつけて施工を行ってほしいと思います。お忙しい中、対応して頂いた現場の皆様ありがとうございました。


雨竜八丁目頭首工
工事名称:雨竜川下流農地防災事業 八丁目頭首工建設工事
施工場所:雨竜郡秩父別町
施工期間:R3.6.26-R7.3.17
現場担当者:石澤 伸野、佐々木 奎太

八丁目頭首工管理棟
工事名称:八丁目頭首工管理棟新築工事
施工場所:雨竜郡秩父別町
施工期間:R5.06.13-R5.12.15
現場担当者:瀬戸 規文

 次に向かった現場は、土木現場の「雨竜八丁目頭首工」と建築現場の「八丁目頭首工管理棟」の現場になります。施工場所が向かいということもあり、一緒に視察を行いました。
雨竜八丁目頭首工の現場では、農業生産の維持や災害発生の未然防止を図ることを目的として、新たに頭首工を建設しています。訪問時には4基目の構造物施工のための仮設工事を行っていました。冬季期間に構造物の本体施工に入ります。5年の工期も残すところ、後1年半程となり、完成に近づいているのをとても感じました。
 八丁目頭首工管理棟の現場では、RC造1階建ての事務所兼管理室を施工しています。訪問時には、1階の床配筋などを行っていました。杭工事時に地盤が弱い箇所があり工事がストップするアクシデントもあったとのことで、社長も労をねぎらっていました。
 これから気温も下がりますが、体調に留意して、どちらの現場も無事故無災害で竣工を迎えることを願っています。ご対応頂いた現場の皆様ありがとうございました。


R5深川雨竜線共同溝
工事名称:深川雨竜線 電線共同溝工事(補正・明許)外
施工場所:深川市
施工期間:R5.5.23-R6.3.21
現場担当者:伊藤 大輔、笹島 理史

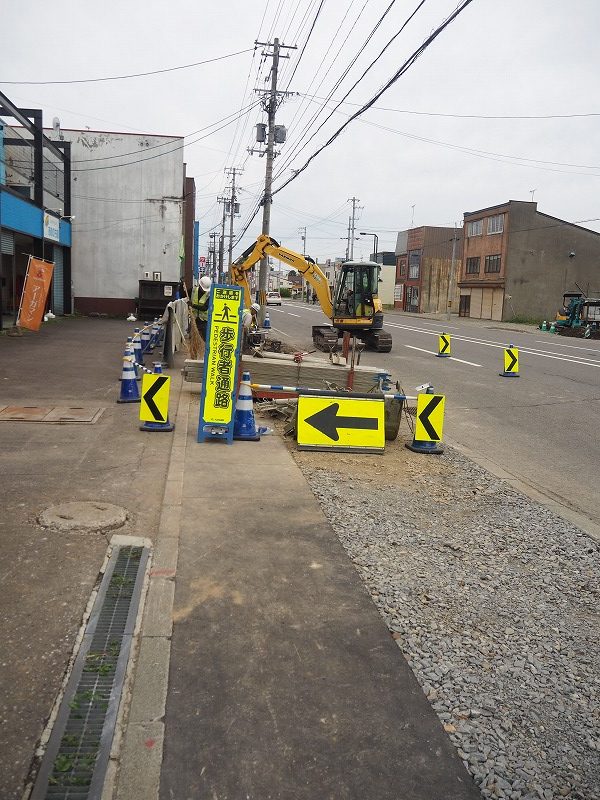

 最後に向かった現場は、「R5深川電線共同溝」の現場になります。こちらの現場は、道道深川雨竜線の電線共同溝の工事になります。道路上にある電柱や電力線、通信線を地下に収容することにより、道路の安全性と快適性の向上を目的としています。電力官と通信官を道路に面している住宅に引込むため、住人の方への説明等も伊藤所長が行っており、日程調整などに苦労しているとのことでした。
 これから冬季施工に入って行きますので、体調には気をつけ、無事故無災害で竣工を迎えてほしいと思います。お忙しいところ対応して頂きありがとうございました。
