中山社長の現場視察NO.191 茶志内78・79工区ほ場→茶志内76工区ほ場→茶志内75工区ほ場→美唄160南他工区ほ場→美唄165工区ほ場→R4岩見沢月形線移設→北村豊里周囲堤→北村遊水地用水路移設→R4新篠津新湧ほ場

中山社長の現場視察NO.191 茶志内78・79工区ほ場→茶志内76工区ほ場→茶志内75工区ほ場→美唄160南他工区ほ場→美唄165工区ほ場→R4岩見沢月形線移設→北村豊里周囲堤→北村遊水地用水路移設→R4新篠津新湧ほ場

令和4年9月15日、中山社長の現場視察が行われ、「茶志内78・79工区ほ場」、「茶志内76工区ほ場」、「茶志内75工区ほ場」、「美唄160南他工区ほ場」、「美唄165工区ほ場」、「R4岩見沢月形線移設」、「北村豊里周囲堤」、「北村遊水地用水路移設」「R4新篠津新湧ほ場」の9箇所の現場に同行させていただきました。各現場の方々にはお忙しい中ご協力いただき誠にありがとうございました。
(事務管理部 河合 大輝)

※各現場の集合写真撮影時のみマスクを外しております。

美唄78・79工区ほ場
工事名称:美唄茶志内地区 78・79工区区画整理工事
施工場所:美唄市
施工期間:R4.3.15-R5.1.27
現場担当者:小笠原 智、上野洋輔、堂薗 大揮

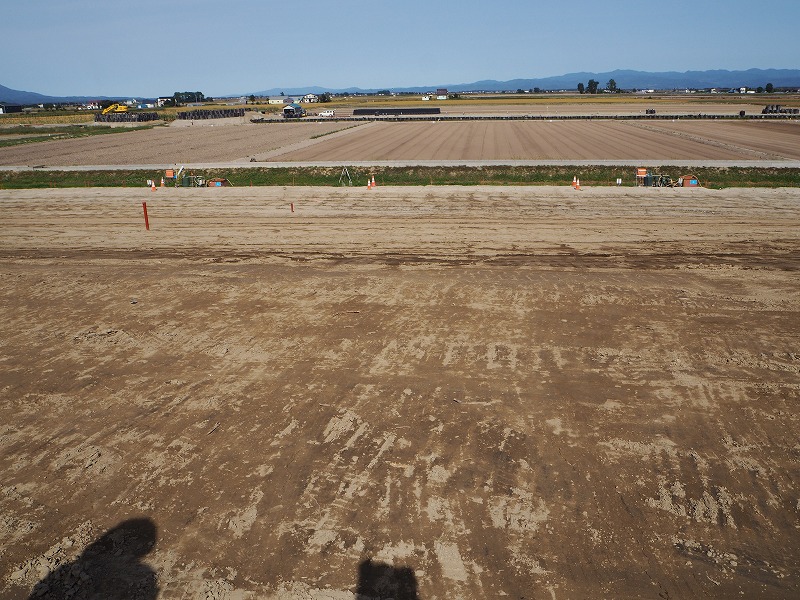

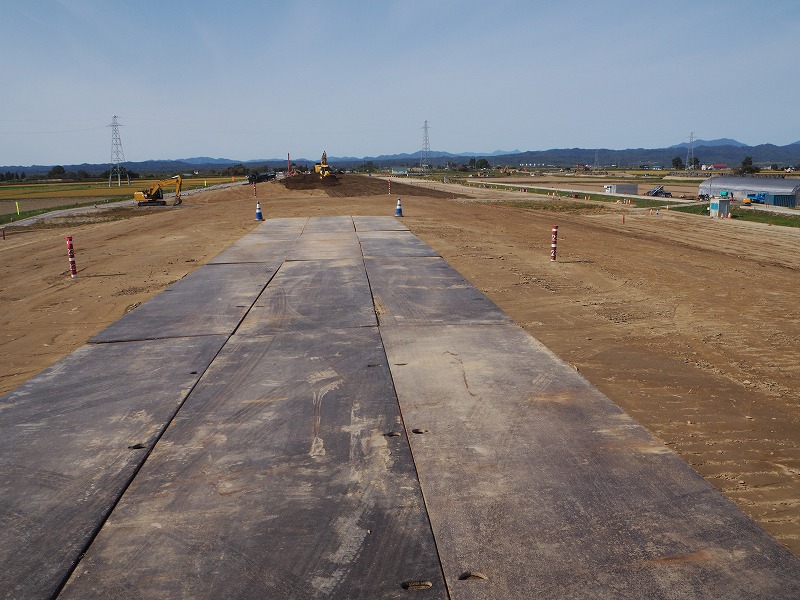

 最初に視察に向かったのは「美唄78・79工区ほ場」の現場になります。こちらの現場は26.4haの土地で整地工と暗渠排水工を行うほか、客土工、農道工、用水路・排水路工が行われています。訪問時は800mmの支線用水路の布設作業と道道開発茶志内線の推進工事が行われていました。今年の夏は雨の影響を受け、なかなか工事が進まない中でも8月中にほ場の引き渡しが完了しました。
 竣工まで無事故・無災害で作業を進めていってほしいと思います。現場の方々には、お忙しい中現場について丁寧に説明をしていただきました。ご協力ありがとうございました


美唄76工区ほ場
工事名称:美唄茶志内地区 76工区区画整理工事
施工場所:美唄市
施工期間:R4.3.15-R5.1.20
現場担当者:丹波 友介、西股 正、近藤 伸、増田 椋介

美唄75工区ほ場
工事名称:美唄茶志内地区 75工区区画整理工事
施工場所:美唄市
施工期間:R4.4.13-R4.12.9
現場担当者:山田 貴志、長谷川 功陽

 続いては「美唄76工区ほ場」と「美唄75工区ほ場」を同時に視察されました。こちらの現場は最初に訪れた美唄78・79工区と主に行う作業は変わりませんが、76工区は25.3ha、75工区は15.9haほどの面積を施工しています。どちらの現場もほ場の引き渡しが完了しており、訪問時には用水路の敷設作業を行っていました。こちらの現場も雨の影響で中々工事が進まず大変苦労されているとのことでした。
 引き続き安全第一で作業を進めていってほしいと思います。お忙しい中、対応していただきありがとうございました


美唄160南他工区ほ場
工事名称::美唄地区 160南・161南工区区画整理工事
施工場所:美唄市
施工期間:R4.3.15-R4.12.16
現場担当者:植田 和紀、中村 一成、 塩田大樹、 田中 海斗

美唄165工区ほ場
工事名称:美唄地区 165工区区画整理工事
施工場所:美唄市
施工期間:R4.3.15-R5.2.10
現場担当者:前野 寛人、中村 一成、本間 剛

 続いて訪問した現場は「美唄160南他工区ほ場」と「美唄165工区ほ場」の現場です。美唄160工区ほ場は20.3ha美唄165工区ほ場は24.5haの土地で整地工と暗渠排水工のほか、客土工、農道工、用・排水路工を行っています。訪問時、美唄160南他工区はほ場の引き渡しと用水路布設作業がすでに終わっており、美唄165工区ほ場の現場は、落水後の秋施工箇所を施工中とのことでした。隣同士の現場であることや下請け業者も同じであるため、コミュニケーションを密にとっているとのことです。
 今後も無事故・無災害で竣工を迎えられるよう願っています。お忙しい中訪問にご協力して頂き、ありがとうございました。


R4岩見沢月形線移設
工事名称:石狩川改修補償工事の内 北村遊水地道道岩見沢月形線移設工事
施工場所:岩見沢市
施工期間:R4.3.26-R5.3.10
現場担当者:竹内 鑑人、田中 秀幸

北村豊里周囲堤
工事名称:石狩川改修工事の内 北村遊水地豊里東工区周囲堤工事
施工場所:岩見沢市
施工期間:R4.3.30-R5.1.23
現場担当者:馬場 直人、小久保 連

北村遊水地用水路移設
工事名称:石狩川改修補償工事の内 北村遊水地新第8支線用水路移設工事
施工場所:岩見沢市
施工期間:R4.7.26-R5.3.20
現場担当者:木嶋 義彰、佐々木 春人

 続いて「R4岩見沢月形線移設」「北村豊里周囲堤」「北村遊水地用水路移設」の3現場を同時に視察されました。
こちらの現場は、石狩川が氾濫しそうな時に一時的に水を溜め、洪水被害を防ぐための遊水地事業に関する工事となっています。

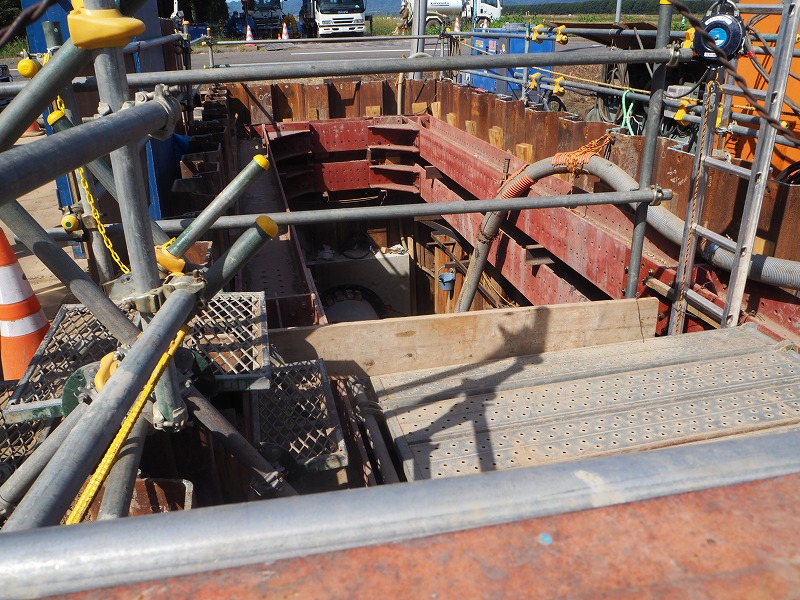

R4岩見沢月形線移設の現場では約2キロに掘削箇所・路体盛土箇所・地盤改良箇所が、虫食いのように15か所点在しており、また施工箇所が難しいために大変苦労されているとのことでした。
北村豊里周囲堤の現場は、盛土の構築の工事をしています。軟弱の地盤であるため、地盤が下がることがありその点について注意しながら工事をしているとのことでした。
北村遊水地用水路移設の現場では、R4岩見沢月形線移設現場の横にパイプラインを引く工事となっています。本格的な工事は11月からになるとのことです。
 引き続き安全第一で作業を進めていってほしいと思います。お忙しい中、対応していただきありがとうございました。


R4新篠津新湧ほ場
工事名称:経営体 新湧2地区 61工区
施工場所:石狩郡新篠津村
施工期間:R4.5.30-R5.2.20
現場担当者:池本 洋平、小川勇一 (スパル建設)

最後に、訪問したのは「R4新篠津新湧ほ場」の現場です。こちらの現場では、ほ場の区画整理工事を行っています。視察時には、進捗状況が約50%で麦の畑は終了し、稲の畑をこれから行うとのことでした。こちらの現場は小さな田んぼが多くまた、14の農家が点々としているため苦労しているとのことでした。
 お忙しい中ご対応いただきありがとうございました。竣工まで無事故・無災害で作業を進めていってほしいと思います。ご協力ありがとうございました。
