令和2年8月25日、中山社長の現場視察が行われ、「R2中小屋砂防」、「美唄135工区ほ場」、「美唄125・126北ほ場」、「茶志内4工区ほ場」、「奈井江川法尻保護」、「北海幹線豊年橋下流」、「美唄富良野線美唄工区」の7箇所の現場に同行させていただきました。各現場の方々にはお忙しい中ご協力いただき誠にありがとうございました。
(事務管理部 淺川 夏輝)

美唄125・126北ほ場
工事名称:美唄地区 125・126北工区区画整理工事
施工場所:美唄市
施工期間:R2.3.11-R3.2.29
現場担当者:小笠原 智、吉田 雅哉

最初に視察に向かったのは「美唄125・126北ほ場」の現場になります。こちらの現場は28.6haの土地で整地工と暗渠排水工を行うほか、客土工、農道工、用水路・排水路工が行われています。今年度の農業土木工事で一番請負金額が大きい工事になります。

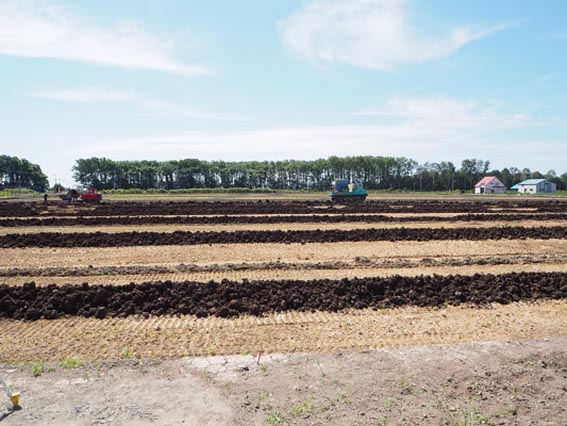

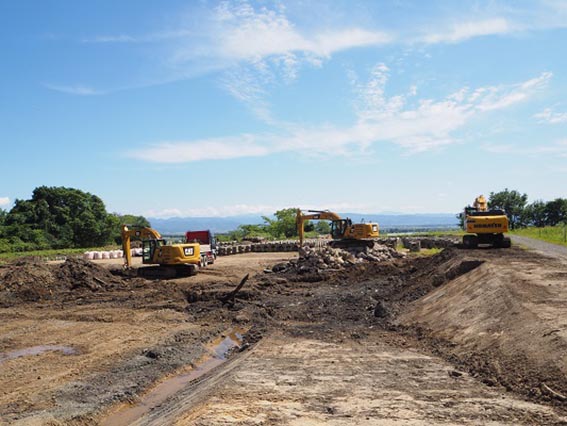

訪問時は125工区で管理ユニット掘削・管敷設・埋戻し、農道の敷砂利作業、126北工区では暗渠排水工が行われていました。訪問時の進捗率は予定66%に対して71%と予定より先行して作業が進められていました。工区の半分はすでに引き渡しを終えており、残りの半分を8月いっぱいで引き渡す予定になっています。
竣工まで無事故・無災害で作業を進めていってほしいと思います。現場の方々には、お忙しい中現場について丁寧に説明をしていただきました。ご協力ありがとうございました。

美唄135工区ほ場
工事名称:美唄地区 135工区区画整理工事
施工場所:美唄市
施工期間:R2.4.1-R2.10.30
現場担当者:廣木 亜央、長谷川 功陽

次に向かった現場は「美唄135工区ほ場」になります。こちらの現場は最初に訪れた美唄125・126北工区と主に行う作業は変わりませんが、19.6haほどの面積を施工しています。

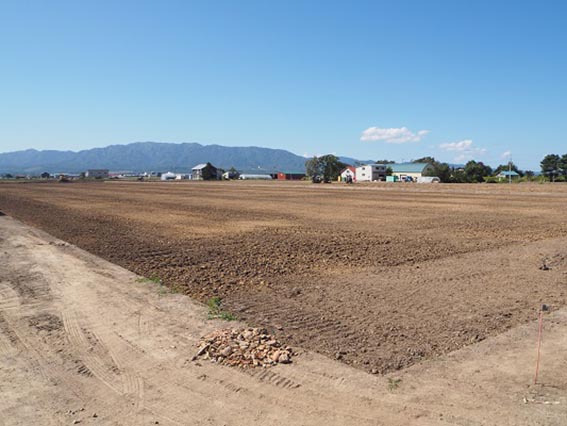

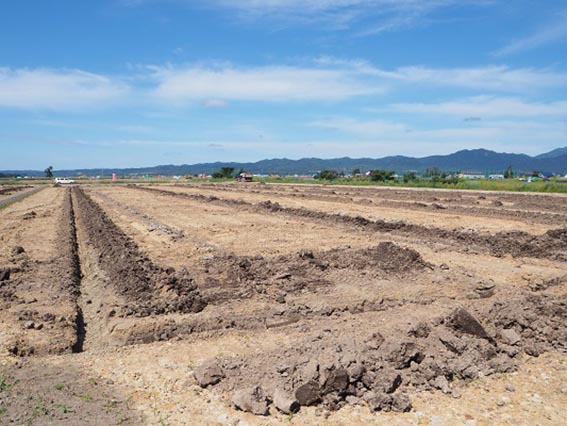

訪問時には、農道の仕上げ作業、既設管の撤去、暗渠排水工などが行われていました。訪問した週に施工している部分の17.6haを引き渡す予定となっていました。暗渠作業はトレンチャーを使い進められていました。
10月30日に竣工を迎えるので残り僅かな工期ですが、安全第一で作業を進めていってほしいと思います。お忙しい中、対応していただきありがとうございました。

R2中小屋砂防
工事名称:中小屋川砂防工事(遊砂地工)
施工場所:樺戸郡月形町
施工期間:R2.6.29-R3.3.22
現場担当者:遠藤 達也、金村 盾一

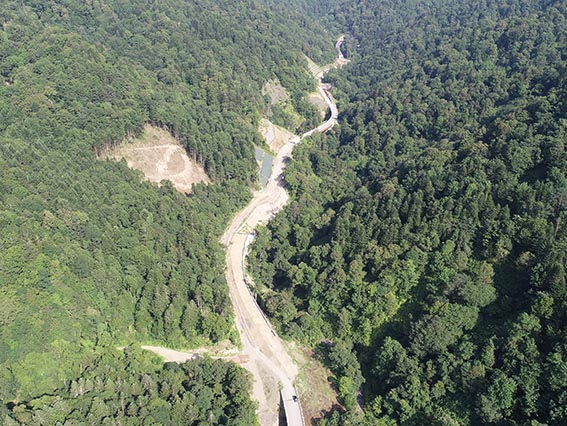

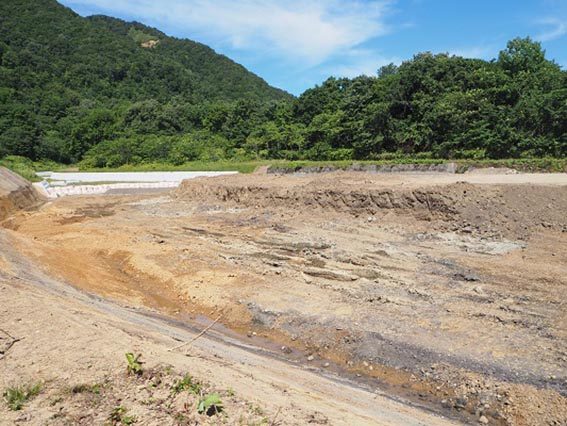

3つ目に向かったのは「R2中小屋砂防」の現場になります。こちらの現場は、土砂災害などの軽減を目的とした砂防を施工しています。2年前に施工した中小屋川通常砂防工事よりも手前側で作業を行っています。

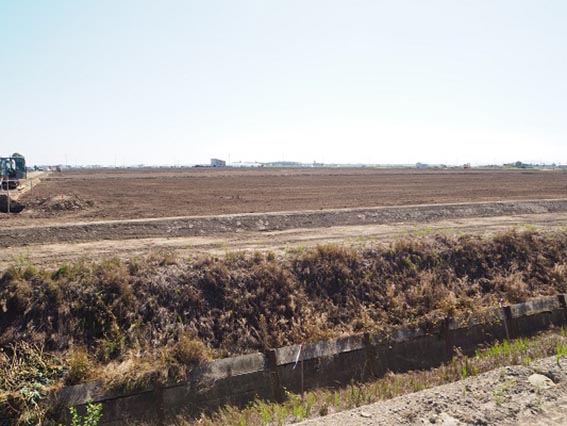

砂防の横幅が90m近くあるためとても横に長い砂防になります。訪問時には、砂防土工、切土法面・床掘を行っていました。法面や掘削などはICT施工を導入して作業の効率化を図っていました。遠藤所長自身久しぶりの農業土木以外の工事ということもあり農業土木とは違ったやりがいや楽しみがあると話していたのが印象的でした。
これから雪などの天候面で影響が多く出てくる可能性が高いですが健康面、安全面両方に留意して竣工を迎えてほしいと思います。現場の方々にはお忙しい中丁寧に対応していただきました。どうもありがとうございました。

奈井江川法尻保護
工事名称:石狩川改修工事の内 奈井江川法尻保護工事
施工場所:空知郡奈井江町
施工期間:R2.3.30-R3.2.3
現場担当者:木嶋 義彰、田村 優樹、本間 龍ノ介

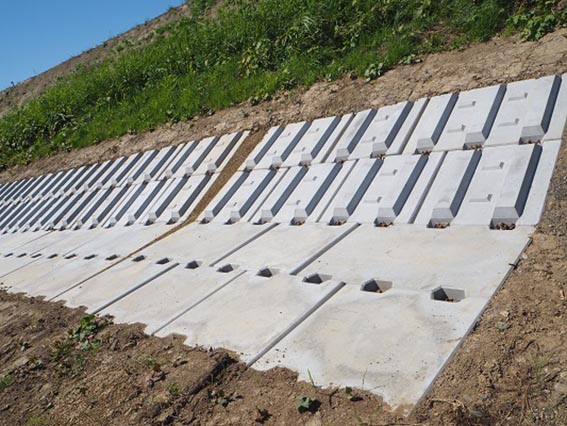

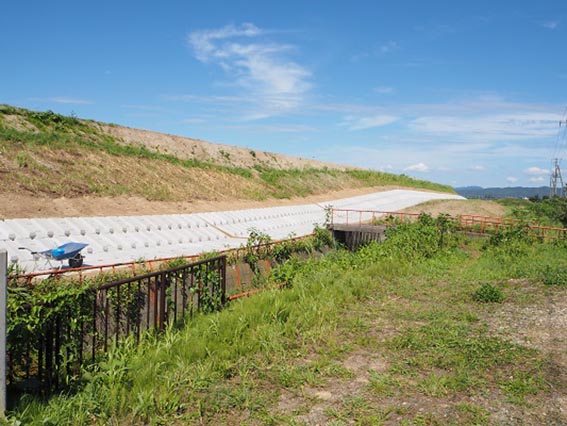

4つ目に向かったのは「奈井江川法尻保護」の現場です。こちらの現場は、水害を防ぐために既存河道を整備してブロックを設置することで築堤を保護する工事になります。訪問時には大型連接ブロックの布設作業を行っていました。
ここの現場には新入社員の本間龍ノ介くん、2年目の田村くんもおり、社長は若手社員に近況を聞くなどコミュニケーションを図っていました。施工箇所の築堤走路が狭く、トラックなど資機材車両がバックで500~600m移動しないといけない場合もあり、路肩転落事故などには十分に留意して作業を進めているとのことでした。
今後も無事故・無災害で竣工を迎えられるように願っています。現場の皆様にはお忙しい中ご協力いただきました。ありがとうございました。

北海幹線豊年橋下流
工事名称:北海地区 北海幹線用水路豊年橋下流工区工事
施工場所:空知郡奈井江町
施工期間:R2.7.1-R3.3.15
現場担当者:佐藤 聡也

5つ目に向かったのは「北海幹線豊年橋下流」の現場です。こちらの現場は、既存の古くなった用水路の改修・整備を行い、水環境の保全・再生を図り、農業用水の安定的な供給や生産性の向上を目的とした工事になります。

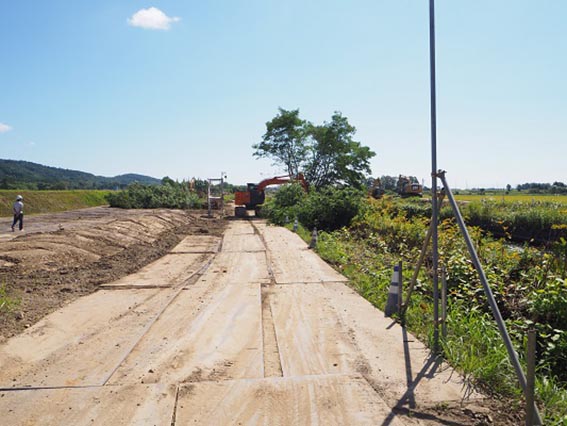

訪問時は土砂の搬出、木々の伐採作業を行っていました。今後は落水して用水路の工事に入っていきます。これからどんどん作業が本格化していく現場になるため、安全管理はもちろん、職員は佐藤所長のみなので健康管理にも留意して竣工を迎えてほしいと思います。
現場代理人の佐藤さんにはお忙しい中、丁寧に現場を案内していただきました。ご協力ありがとうございました。

茶志内4工区ほ場
工事名称:美唄茶志内地区 4工区区画整理工事
施工場所:美唄市
施工期間:R2.4.1-R3.1.29
現場担当者:中村 一成、平野 拓斗、宮津 太陽

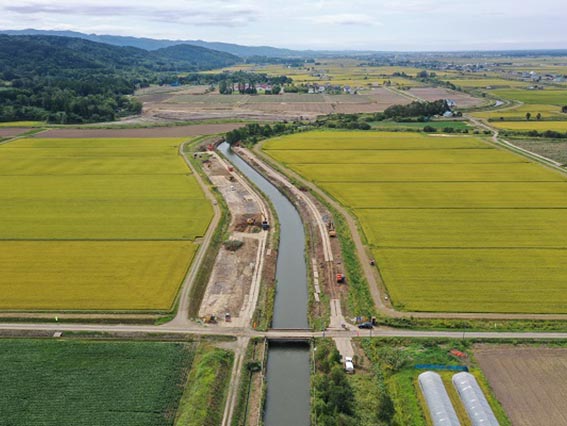

6つ目に向かった現場は「茶志内4工区ほ場」の現場です。こちらの現場は25.3haの土地で整地工と暗渠排水工のほか、客土工、農道工、用・排水路工を行っています。訪問時には用水路の河川横断、農道の整形作業などが行われていました。現在までに約半分は引き渡しを終えており、残りの半分も8月いっぱいで引き渡す予定になっています。8月は天候にも恵まれ作業を順調に進めることができたとのことでした。
今後も引き続き、用・排水路及び各施設の施工を行う予定です。今後も無事故・無災害で竣工を迎えられるよう願っています。お忙しい中訪問にご協力して頂き、ありがとうございました。

美唄富良野線美唄工区
工事名称:美唄富良野線特定交付金1工事(美唄工区)(明許)外
施工場所:美唄市
施工期間:R2.5.25-R3.3.22
現場担当者:丹波 友介、松田 勝則、石島 秀航

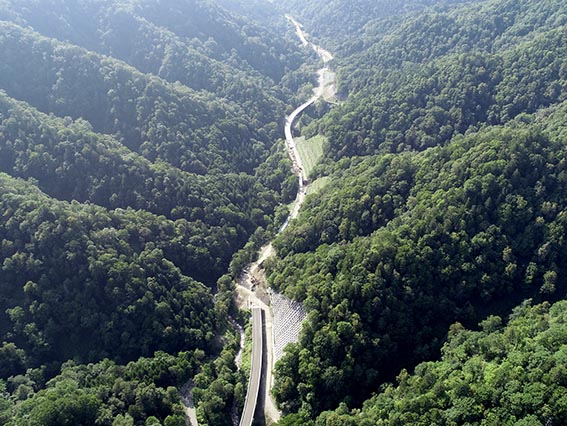

最後に向かったのは「美唄富良野線美唄工区」の現場になります。こちらの現場は、現在施工中のR1美唄富良野線擁壁工工事より美唄ダム側にて施工しております。全長約1kmの道路改良と斜面対策工事で、主に道路土工・擁壁工・排水構造物工を行っています。工事設計書が3工区に分割されており、3つの工事を同時に行うようなイメージの現場になります。
訪問時には1工区と3工区の排水構造物工を行っていました。また、斜面対策工事(2工区)は、ICT活用施工を予定しており機械のみでの作業を検討しているとのことでした。
来年3月に竣工となるので、今後も安全作業で無事故・無災害に努めてほしいと思います。お忙しい中、丁寧に説明をして頂きありがとうございました。
