中山社長の現場視察NO.134  北海幹線清真布川下流→H30栗山町継立ため池→晩翠西14号周囲堤→H30江別太撹拌土造成→江別太築堤外

中山社長の現場視察NO.134  北海幹線清真布川下流→H30栗山町継立ため池→晩翠西14号周囲堤→H30江別太撹拌土造成→江別太築堤外

平成30年9月11日、中山社長の現場訪問が行われました。今回は「北海幹線清真布川下流」、「H30栗山町継立ため池」、「晩翠西14号周囲堤」、「H30江別太撹拌土造成」、「江別太築堤外」の土木の5現場を視察され、現場取材として同行させていただきました。視察の5日前、「北海道胆振東部地震」がありましたが天候にも恵まれ、現場も忙しい中丁寧に対応していただきました。ありがとうございました。
(札幌営業部 北本安奈、事務管理部 淺川 夏輝)

北海幹線清真布川下流
工事名称:北海地区 北海幹線用水路清真布川下流工区工事
施工場所:岩見沢市栗山町
施工期間:H30.4.25~H31.3.26
現場担当者:佐藤 聡也、木嶋 義彰、岡本 智樹

初めに向かったのは「北海幹線清真布川下流」の現場です。こちらは国営かんがい排水事業北海地区の事業計画に基づき整備する工事になっております。
工事個所の水路は約40年前に建設され、赤平市を始点に南幌町まで約80㎞にも及び日本一長い用水路とも言われており農地の約1万6500haに送水しています。2004年には北海道遺産にも認定されています。

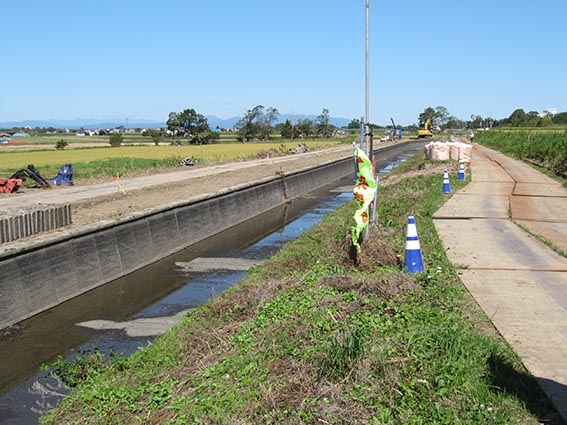

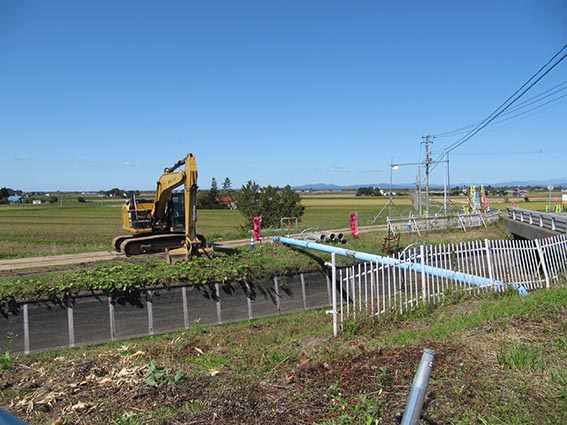

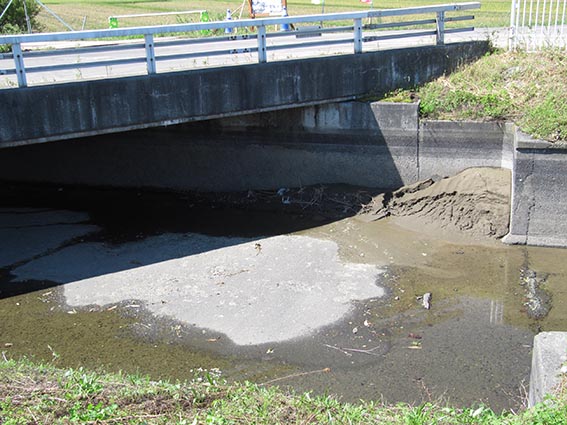

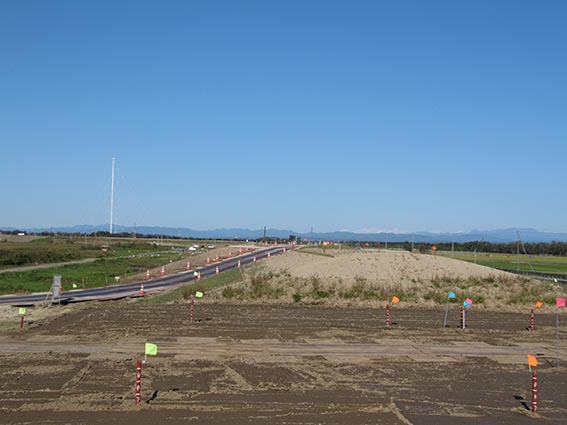

今回は約980mの施工で、工事内容は開渠工、カルバート工、水路復旧工、構造物撤去工、水路付帯工です。9月1日には落水しており、現場訪問時は既設水路を解体する準備の最中でした。冬期間の施工もありますので無事故無災害で頑張ってください。


H30栗山町継立ため池
工事名称:農地防災 継立ため池1外1地区 61校区
施工場所:夕張郡栗山町
施工期間:H30.5.29~H31.1.10

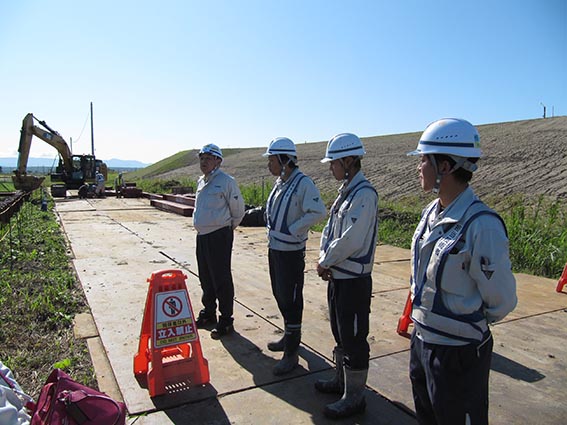

現場担当者:山田 貴志、佐々木 忍

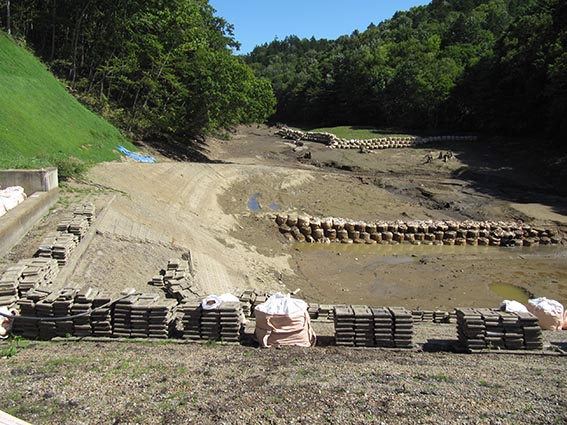

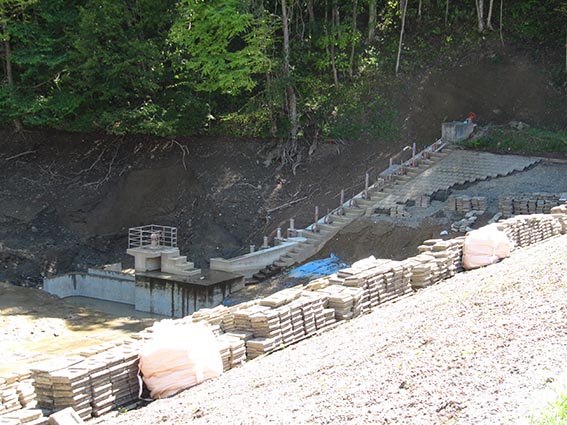

この現場は、ため池の耐震工事によって漏水を抑える工事になります。ため池とは言うものの、小さいダムのようなもので、工程などはほとんどダムと変わりありません。

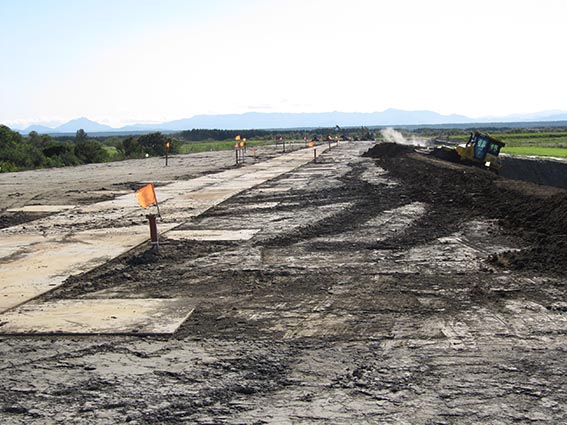

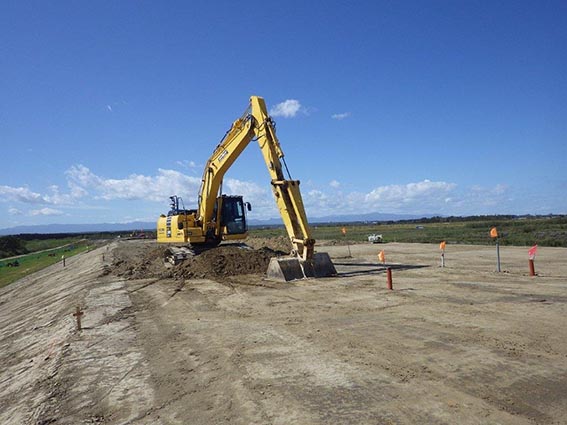

取材に訪れたときは、ため池のブロックを剥がして撤去する作業や掘削を行っていました。今後は、ため池の土を3mほど切り離して土取り場から10000m3もの多くの土をそこに盛り直し、剥がしたブロックを元に戻す作業に入っていくとのことです。土取り場からため池までは砂利道になっており時速20キロほどで走らないといけなく、また、道幅も狭く大型車が交差できないため大変時間と労力のかかる作業になります。
土をため池に運ぶためにはトラック6000台分、往復で12000台分のトラックの移動が行われるとのことだったので、事故には十分に気を付けて作業を続けてほしいと思います。お忙しい中、丁寧に対応してくれた山田所長、佐々木さん、本当にありがとうございました。


晩翠西14号周囲堤
工事名称:石狩川改修工事の内 晩翠遊水地西14号周囲堤盛土外工事
施工場所:空知群南幌町
施工期間:H30.4.11~H31.2.4
現場担当者:馬場 直人、牧野 宏俊、天野 征聡

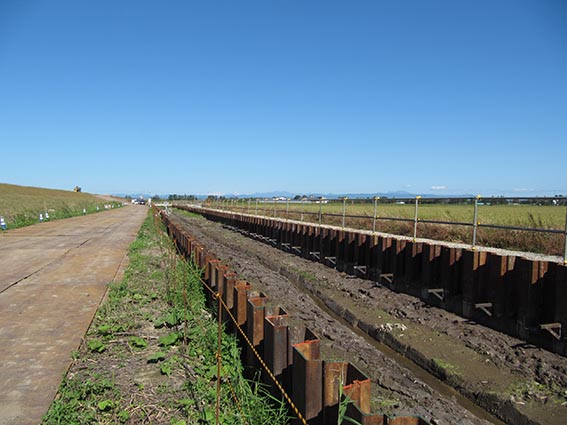

次の現場は「晩翠遊水地西14号周囲堤盛土外工事」の現場です。千歳川河川の遊水地群の整備の6つあるうちの1つとなっております。盛土工が32.000m3、撹拌土工が16.400m3となっています。その他にも地盤改良工、光ケーブル工、などがあります。

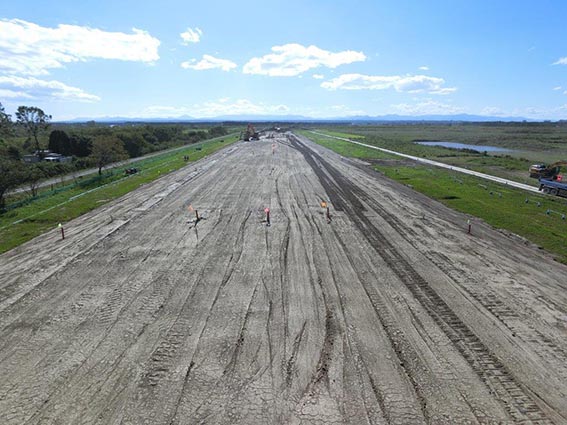

取材当時の進捗率は65.2%ということで計画進捗率より進んでおり、盛土工がすべて終わっているとのことで、水路工の工事をしているところでした。残りの工期まであと少しですが怪我や事故の無い様に頑張ってください。お忙しいなかありがとうございました。


H30江別太撹拌土造成
工事名称:石狩川改修工事の内 江別太築堤撹拌土造成外工事
施工場所:江別市
施工期間:H30.3.30 ~ H30.2.1
現場担当者:川嶋 隆志、近藤 伸、斉藤 翔也

この現場の工事内容は、石狩川水系千歳川で洪水が起こった場合の水位上昇を抑えるため、一時貯留する遊水地を整備し、洪水被害の軽減を図るための盛土、撹拌工事です。
現場訪問時には、砂質土と粘性土を混合して、築堤盛土の施工に適した盛土材を作る撹拌工事と、撹拌工事で造成した盛土材を使用し、遊水地の築堤を行う盛土工事を行っていました。現在の進捗率は約75%ですが、計画では50%で計画よりも順調に竣工に向かっています。
現場は、江別太築堤外の工事も隣でやっており一緒に現場案内していただきました。遊水地内はたくさんの現場が混在しており、多くのダンプが走っていました。どちらの現場も安全には十分に気をつけて竣工を迎えていただきたいと思います。お忙しい中、丁寧に対応してくれた江別太撹拌土造成、江別太築堤外の皆様、本当にありがとうございました。


江別太築堤外
工事名称:石狩川改修工事の内 江別太築堤外工事
施工場所:江別市
施工期間:H30.3.30~H31.1.23
現場担当者:近江谷徹平、齋藤 勇、和田 龍星

こちらの現場は「H30江別太撹拌土造成」の現場の隣になります。「江別太築堤外」工事は千歳河川整備計画に基づき、築堤盛土、盛土材の造成をする現場になっております。
施工場所は地盤が悪いため真空圧密を使いながら盛土をしていくそうです。盛土はおよそ、470m. 盛土が45.000m3、掘削が11.000m3、撹拌土造成が35.000m3となっております。お忙しいなか取材協力ありがとうございました。残りの工期も無事故無災害で頑張ってください。
