中山社長の現場視察 No.89 カナモト岩見沢→晩翠遊水地排水門→晩翠南8線周囲堤→江別登満別排水路→平岡2条造成→北郷こぶし保育園→フィネス桑園西→フィネス北29条

中山社長の現場視察 No.89 カナモト岩見沢→晩翠遊水地排水門→晩翠南8線周囲堤→江別登満別排水路→平岡2条造成→北郷こぶし保育園→フィネス桑園西→フィネス北29条

平成26年7月8日、中山社長の現場訪問が行われました。「カナモト岩見沢」、「晩翠遊水地排水門」、「晩翠南8線周囲堤」、「江別登満別排水路」、「平岡2条造成」、「北郷こぶし保育園」、「フィネス桑園西」、「フィネス北29条」の土木4現場、建築4現場を訪問され、現場取材として同行させていただきました。
各現場担当者の方々には、お忙しい中にも関わらず丁寧に説明していただきました。ありがとうございました。

(経理部 藤田)

カナモト岩見沢
工事名称:㈱カナモト岩見沢営業所移転新築工事
施工場所:岩見沢市
施工期間:H25.11.01-H26.07.31
現場担当者:建築部分:田中 秀人、土木部分:木村満岐夫

最初に向かった先は、岩見沢市栗沢町にある現場です。当社の施工している現場において機材等のレンタルで大変お世話になっている㈱カナモト様の岩見沢営業所移転新築工事現場で、建物全般を建築事業部、外構全般を土木事業部で施工しています。

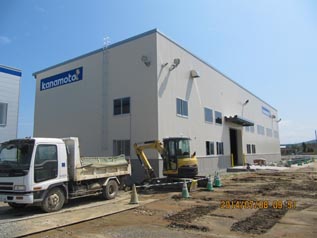

現場が近づくと、㈱カナモト様の大きな看板が見えてきました。㈱カナモト様の営業所の中で、現段階では日本で1番大きな敷地となっているとの事です。本当に広い敷地でした。
その敷地の屋外には、敷鉄板、工事現場の事務所等で使用する仮設ハウス、水槽等の置場がそれぞれ出来るとの事です。倉庫の中には電動工具等が置かれます。

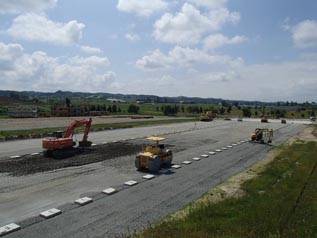

当日現場では、建築では倉庫外部の足場解体、倉庫内の電気・設備の配管・配線、床左官仕上げを施工中で、土木ではアスファルト舗装部の路床掘削・外周フェンス基礎設置を施工中との事でした。
7月に入り暑い日が続きますが、健康に注意され頑張って下さい。ご協力ありがとうございました。

晩翠遊水地排水門
工事名称:石狩川改修工事の内 晩翠地区遊水地排水門工事
施工場所:空知郡南幌町
施工期間:H25.09.18-H27.02.09
現場担当者:船木 敏州、砥石 康則、池本 洋平、金子 正和

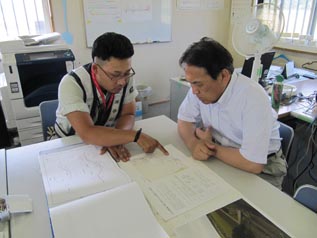

次に向かったのは、空知郡南幌町にある現場です。この工事の隣接には、晩翠南8線周囲堤、晩翠西17号樋門撤去があり、事務所も同じ敷地内にありました。まずは事務所の中で船木現場代理人に説明をして頂きました。

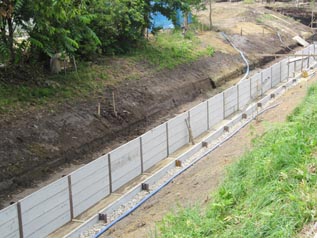

遊水地は河川に接する土地の一部を堤防で囲み、その中を掘り下げて造る治水施設だそうです。洪水時の河川上昇に伴い、遊水地内に流れ込んだ水を貯めます。その遊水地内に貯めた水を、河川水位が低下後に、排水門から河川に流します。その排水門を現在施工中との事でした。

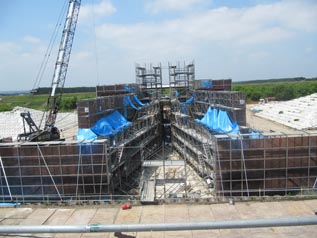

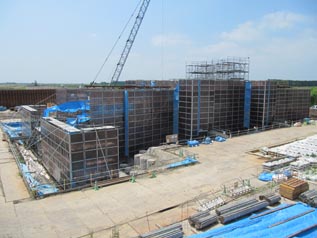

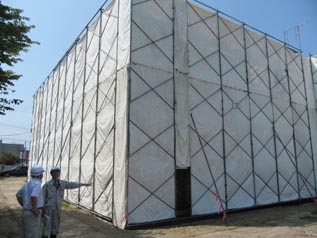

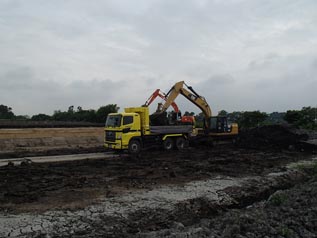

次に現場を見せて頂きました。施工中の排水門の周りには鋼矢板が打付けられていました。この地域は泥炭なので、鋼矢板沈下防止目的のために打込箇所を地盤改良しているとのことです。施工中の排水門は、養生中の生コンクリートの表面を直射日光や風から守るため屋根のようなもので覆われていました。
7月に入り暑い日が続きますが、健康に注意され頑張って下さい。ご協力ありがとうございました。

晩翠南8線周囲堤
工事名称:石狩川改修工事の内 晩翠地区遊水地南8線下流周囲堤工事
施工場所:空知郡南幌町
施工期間:H26.3.31-H27.02.16
現場担当者:木嶋 義彰、前野 寛人、小笠原公輝

次に見せて頂いたのは、晩翠遊水地排水門に隣接する晩翠南8線周囲堤です。遊水地は洪水時に一時的に水を貯水し河川の水位上昇を抑える施設で、周囲堤とはその遊水地を囲う堤防の事です。

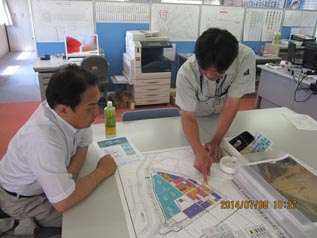

まずは現場事務所で木嶋現場代理人に説明をして頂きました。説明をうける際に、現場の航空写真を見せて頂きました。この写真は木嶋さんが自分のラジコンヘリで撮った物だそうです。

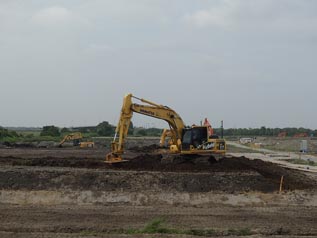

次に現場を見せて頂きました。堤防に使う土は、遊水地を掘削する際に発生した土を利用するとの事です。現場では、前年度仮置きされた発生土をダンプトラックで撹拌場所に運んでいました。また、場外から砂をダンプトラックで搬入していました。この発生土と搬入した砂を現場で攪拌する事により、堤防の盛土に使用可能な土になるそうです。
撹拌を行う機械にはモニターが付いており、このモニターに撹拌済みのエリアが表示されるようになっているとの事です。7月に入り暑い日が続きますが、健康に注意され頑張って下さい。ご協力ありがとうございました。

江別登満別排水路
工事名称:江別南地区 登満別排水路中の月工区外一連工事
施工場所:江別市東野幌
施工期間:H26.03.26-H27.02.27
現場担当者:能代谷賢治、田中 勝典、春木 康平,工藤 光弘

次の現場は江別市東野幌にある現場です。この工事の事業目的は、江別南地区にて排水機及び排水路を整備し、併せて関連事業により、農地の湛水、過湿被害を解消し、土地生産性の向上及び農作業の効率化により、農業経営の安定を図る事です。工区は1工区と2工区に分かれており、現在は2工区を施工中との事です。1工区は農作業中で、作物の収穫が終わり次第行うとの事です。

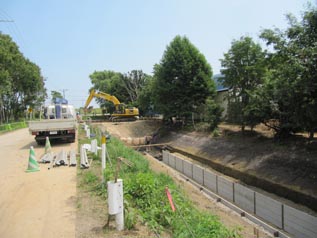

現場は道路に面しており、近隣住民の方にご協力を頂き通行止め規制を行って施工しているとの事です。現場では排水路、護岸、橋を施工中でした。橋は排水路の断面が大きくなる為、元々2本架かっていたものを取壊し、新たに2本の橋を架けるそうです。これから、護岸には、浸食防止の目的でヤシの木で出来たマットを設置、一部護岸ブロックを張るとの事です。7月に入り暑い日が続きますが、健康に注意され頑張って下さい。ご協力ありがとうございました。

平岡2条造成
工事名称:札幌市清田区平岡2条2丁目87番1ほか宅地造成工事
施工場所:札幌市清田区平岡
施工期間:H26.04.03-H26.07.21
現場担当者:川嶋 隆志

次の現場は札幌市清田区平岡にある現場です。この現場は宅地造成の工事です。

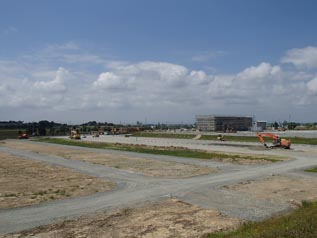

市街地の中に、開発面積が10,277.29㎡で47区画もの宅地ができるとの事です。この現場の周りには清田区役所、保育園、小中学校、大型ショッピングセンター等もあるとの事なので、すごく便利な場所だなと感じました。工期が今月下旬という事で、敷地内の舗装等も完了しており、もう少しで完成の様です。
区画の中にはモデルハウスが建っている区画もあり、もう見学ができるとの事です。家を購入検討中方は見に行かれてみてはいかがでしょうか?土地の方も現在売出し中との事です。7月に入り暑い日が続きますが、健康に注意され頑張って下さい。ご協力ありがとうございました。

北郷こぶし保育園
工事名称:(仮称)北郷こぶし保育園新築工事
施工場所:札幌市白石区
施工期間:H26.03.11-H26.12.15
現場担当者:城宝 一彦

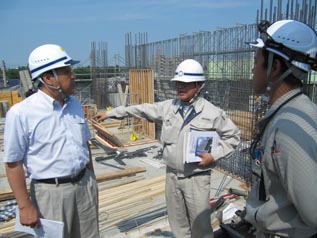

次の現場は札幌市白石区北郷にある現場です。この現場では保育園を建設中でした。この保育園は定員が99人となるとの事です。建物自体はまだシートに覆われており、現場を訪問した際は2階を施工中でした。8月のお盆明けには外壁も施工されるそうなので、建物として見えてくる頃だとの事です。保育園の横には公園があり、市の許可を頂ければ遊ぶ場所としても使用できるとの事です。保育園の裏には砂場、グラウンドが出来るとの事だったので、公園の他にも外で遊ぶことができるとの事です。また、裏には川も流れているので、安全の為にフェンスも設置されるそうです。
現場には、隣の公園の木をうまく利用した休憩所ができており、ちょうど良い具合に日光を遮っていました。風もよく吹く場所との事だったので、木陰に入ると涼しいとの事です。7月に入り暑い日が続きますが、健康に注意され頑張って下さい。ご協力ありがとうございました。

フィネス桑園西
工事名称:クリーンリバーフィネス桑園西新築工事
施工場所:札幌市中央区
施工期間:H25.09.11-H27.06.22
現場担当者:森下 修一、西本 和正、清水 純也、福田  哲

次の現場は札幌市中央区北12条西18丁目にある建築現場です。この現場は、分譲マンションを建設中でした。
この場所は札幌駅に近いという都心で、桑園駅からは徒歩7分という距離にあります。現場周辺は交通量も多く、歩行者も良く通る場所での施工となっているようです。新設建物は地上11階建の全43邸となるとの事です。まだ、建設中ですが、売れ行きは好調だそうです。現在は、5階まで施工中との事で、5階では型枠・鉄筋工事が行われていました。9月に1Fの棟内モデルがOPENと言う事で1Fから仕上工事が開始されていました、建物の北側には43区画分の駐車場も完備され、上階からは新しくなった札幌競馬場が一望出来、すぐに馬券を買いに行けるそうです。
竣工が来年の6月とまだ長いですが、健康に注意され頑張って下さい。ご協力ありがとうございました。

フィネス北29条
工事名称:クリーンリバーフィネス北29条新築工事
施工場所:札幌市北区
施工期間:H25.07.31-H27.04.16
現場担当者:宮川 進吾、田辺 直樹、高橋  聡、右谷 和昭

最後の現場は、札幌市北区北29条西3丁目にある現場です。こちらの現場でもマンションを建築中でした。建築中のマンションの横には、札幌創成高校があり、現場からグラウンドで走っている生徒の姿が見えました。朝の登校中と、夕方の下校時には学生が多く、現場の付近を登下校する生徒も多い様です。また、マンションの横には小さな公園もありました。

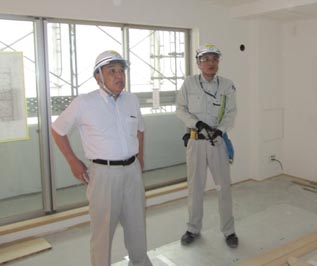

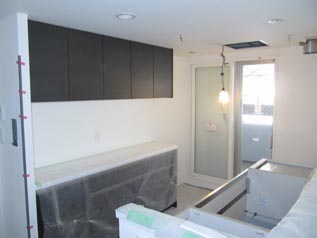

フィネス北29条は地上11階建て全58邸となるとの事です。現在は7階まで施工中の様でした。現場では、3階の部屋を見せて頂きました。キッチンや玄関収納等が所々で設備が完成しており、部屋として出来上がってきていました。また、近いうちにモデルルームが2タイプオープンとの事でした。興味のある方は行かれてみてはいかがでしょうか?
竣工が来年の4月とまだ長いですが、健康に注意され頑張って下さい。ご協力ありがとうございました。
