中山社長の現場視察NO.155 R1当別町獅子内ほ場→幾春別川法尻保護外→上新篠津河道掘削外→美唄市大曲河道掘削→北海幹線満月橋上流→美唄残土処理施設

中山社長の現場視察NO.155 R1当別町獅子内ほ場→幾春別川法尻保護外→上新篠津河道掘削外→美唄市大曲河道掘削→北海幹線満月橋上流→美唄残土処理施設

令和元年10月30日、中山社長の現場視察が行われました。今回は「R1当別町獅子内ほ場」、「幾春別川法尻保護外」、「上新篠津河道掘削外」、「美唄市大曲河道掘削外」、「北海幹線満月橋上流」、「美唄残土処理施設」の土木6現場を視察され、現場取材として同行させて頂きました。今まさに最盛期の現場が多く冬期施工に入るという中で、各現場担当の方々には丁寧に対応して頂き、ありがとうございました。

(事務管理部 木村 咲苗)

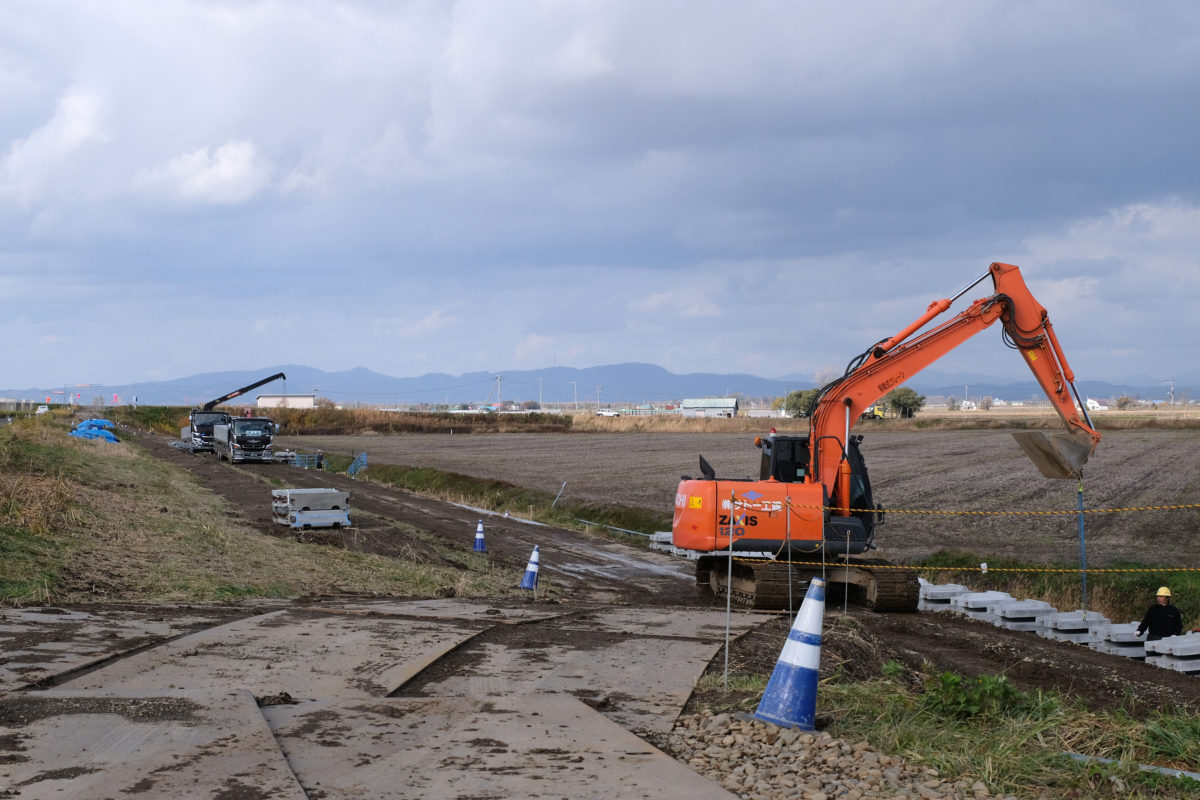

R1当別町獅子内ほ場
工事名称:経営体 獅子内地区 61工区
施工場所:石狩郡当別町
施工期間:R1.06.17~R2.03.10
現場担当者:佐藤 浩喜、金村 盾一、吉田 雅哉

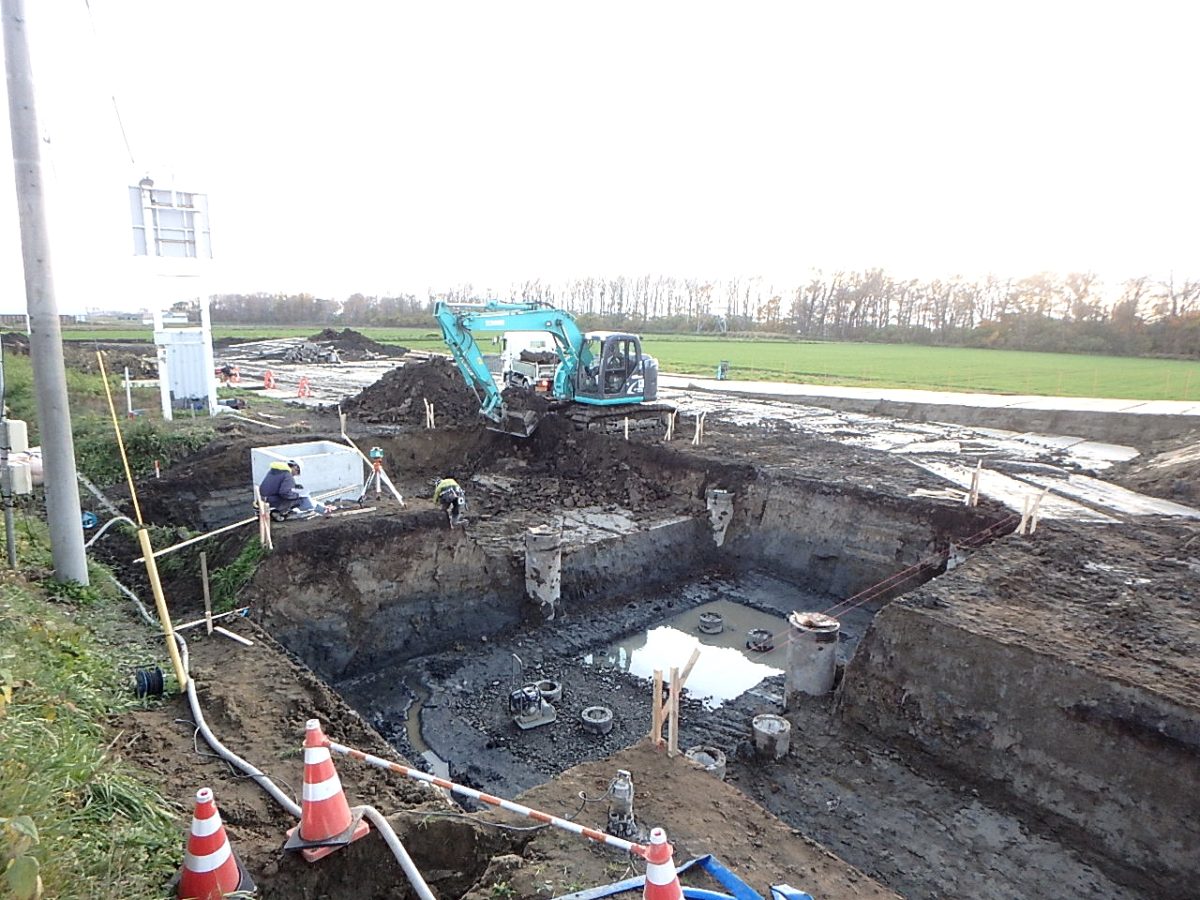

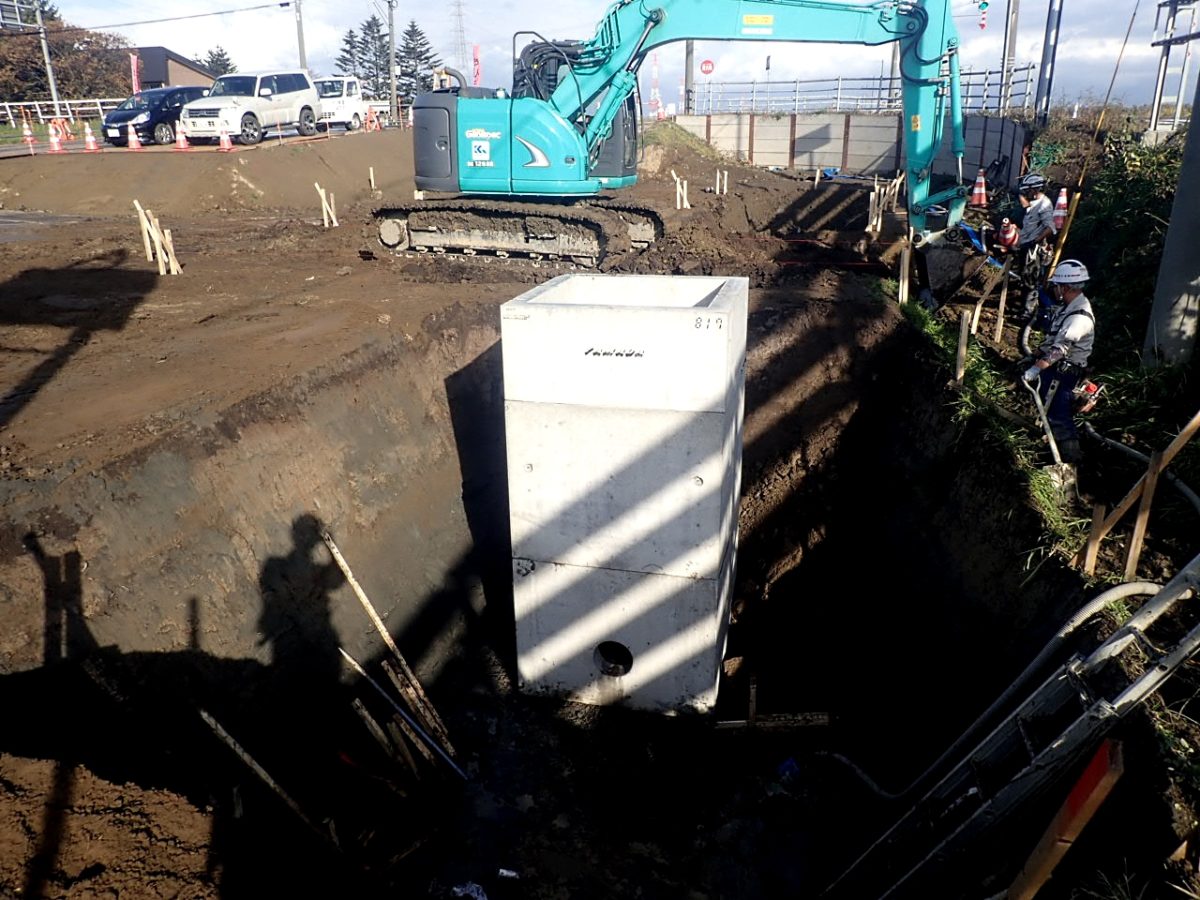

最初の訪問先は、R1当別町獅子内ほ場です。
現場代理人の佐藤さんから、パイプライン990mを3ブロックに分けての施工、土木工事以外にも、建築工事の揚水機上1基も施工するとのことで工期の調整や、近隣対応など現在の現場状況の説明を受けました。中山社長から2年目の吉田さんに、代人の佐藤さんの大学の後輩では?との話や、ここ数年近隣で当社が受注した工事のよもやま話など、和やかな雰囲気での現場訪問でした。


幾春別川法尻保護外
工事名称:石狩川改修工事の内 幾春別川青木築堤法尻保護外工事
施工場所:岩見沢市
施工期間:R01.07.05-R02.03.09
現場担当者:春木 康平、和田 龍星

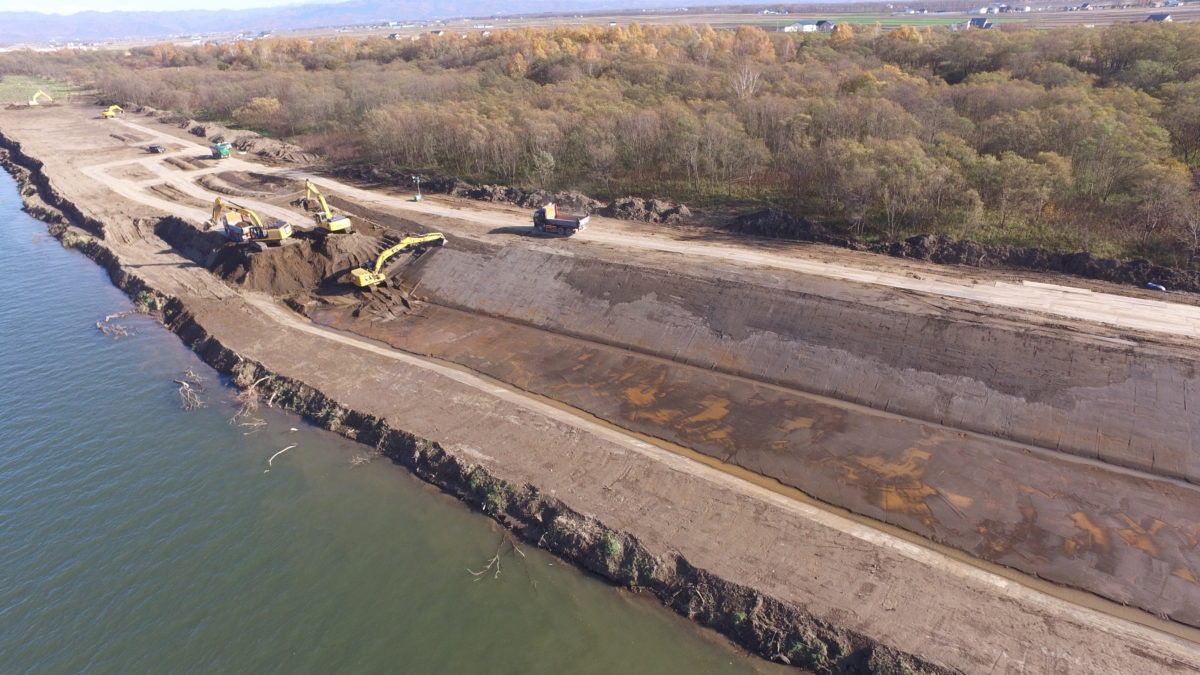

2箇所目の訪問先は、幾春別川法尻保護外です。

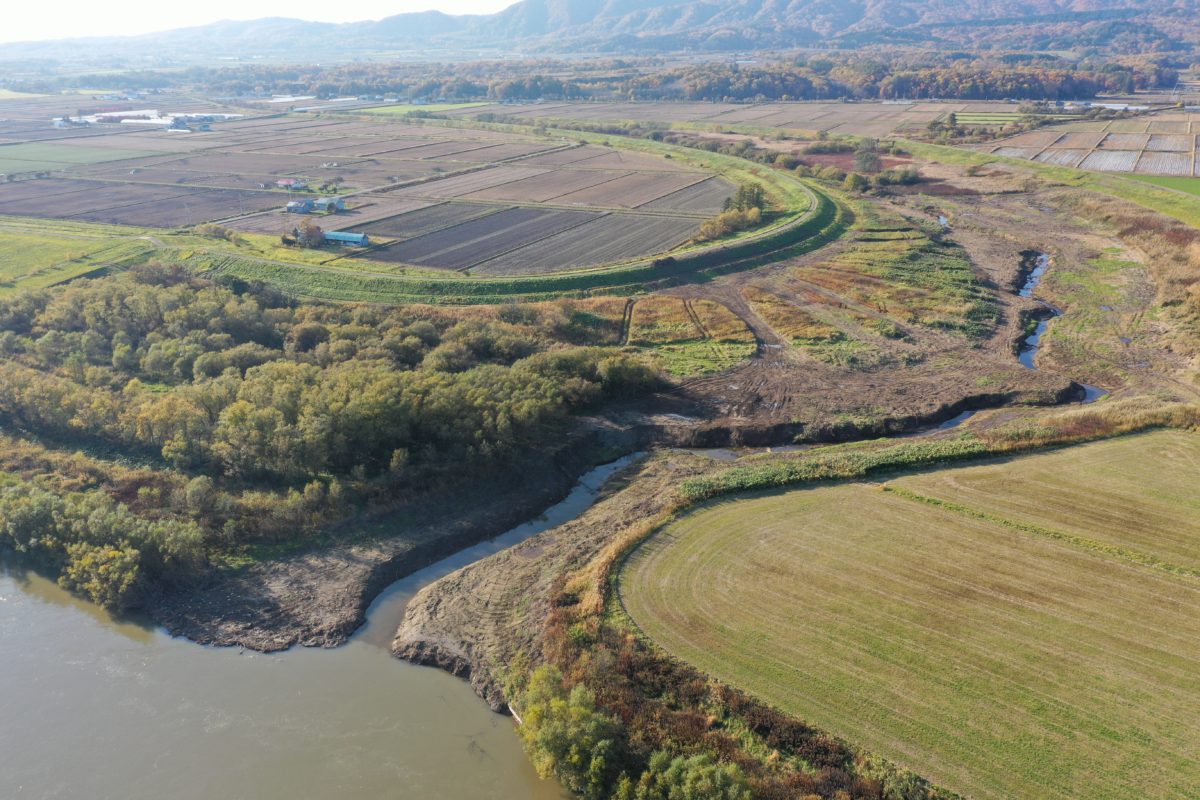

現場は石狩川、幾春別川の合流地点にあり、工事延長約4,125m、法覆護岸工、付帯道路、舗装工などの河川工事です。訪問時は工事進捗が70%程で、順調に進んでいる様子に中山社長も安堵していました。現場では下請業者の山下土建さんも交えて、現場の状況についての説明に耳を傾けていました。


上新篠津河道掘削外
工事名称:石狩川改修工事の内 上新篠津築堤下流河道掘削外工事
施工場所:石狩郡新篠津村
施工期間:R01.06.25-R02.02.25
現場担当者:竹内 鑑人、斉藤 翔也

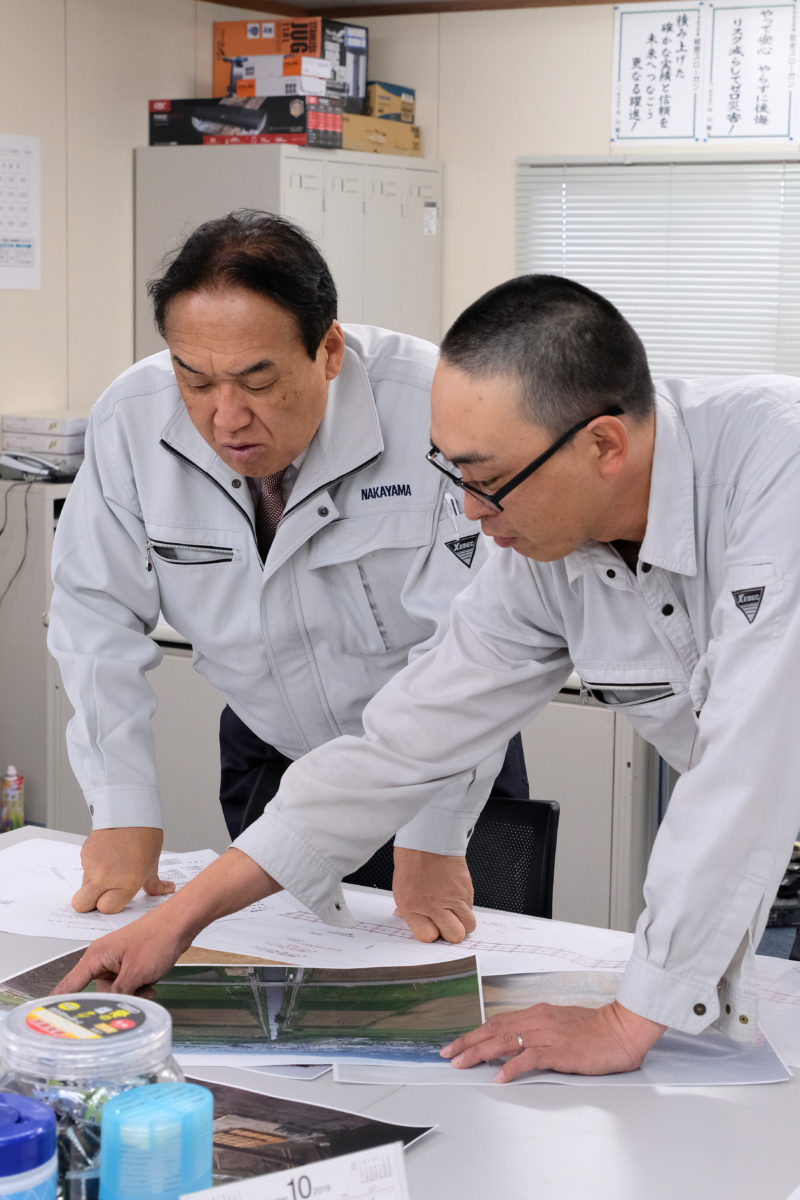

3番目の訪問先は、上新篠津河道掘削外です。

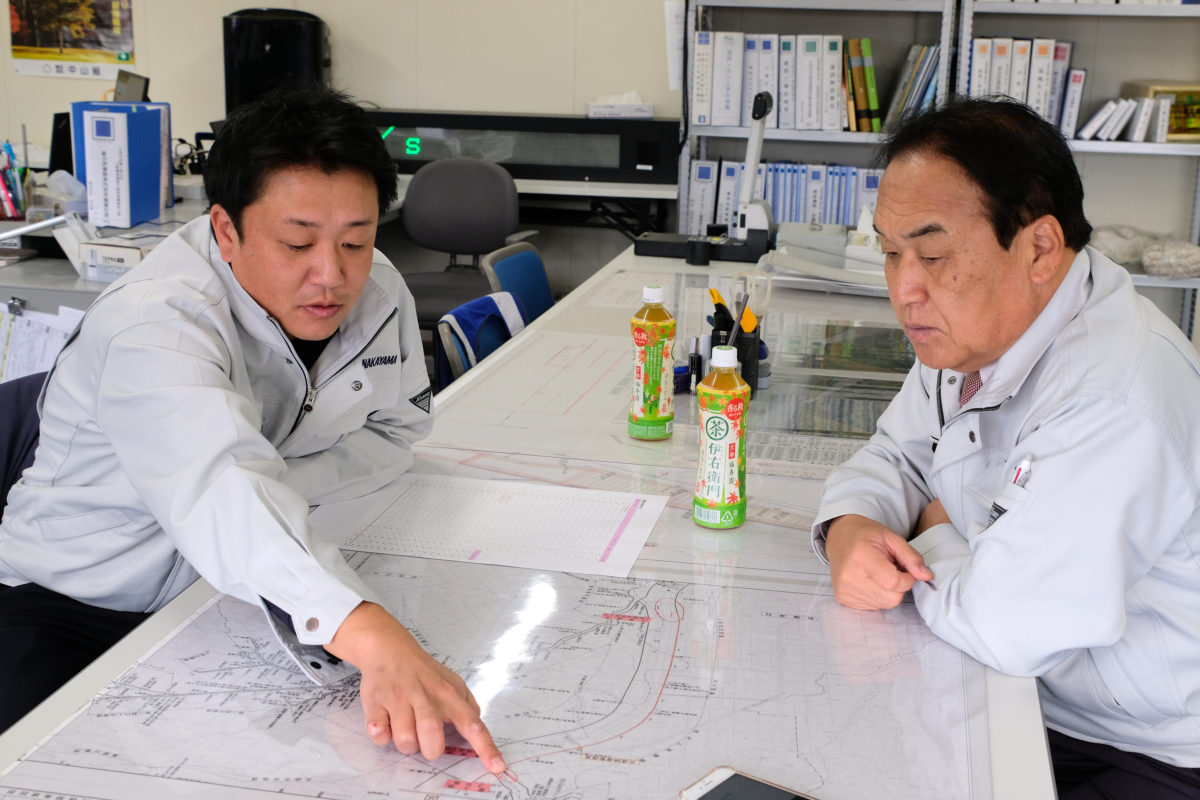

千歳川流域の治水対策が一段落し、北村方面の治水対策のための河川工事です。事務所で竹内さんから現況の説明を受け、その中で中山社長が以前開発局のイベントの一環で、ボートで石狩川を下った話を披露したり、現場では2年目の斉藤さんと言葉を交わしたり、稼働の様子を真剣に見入っていました。

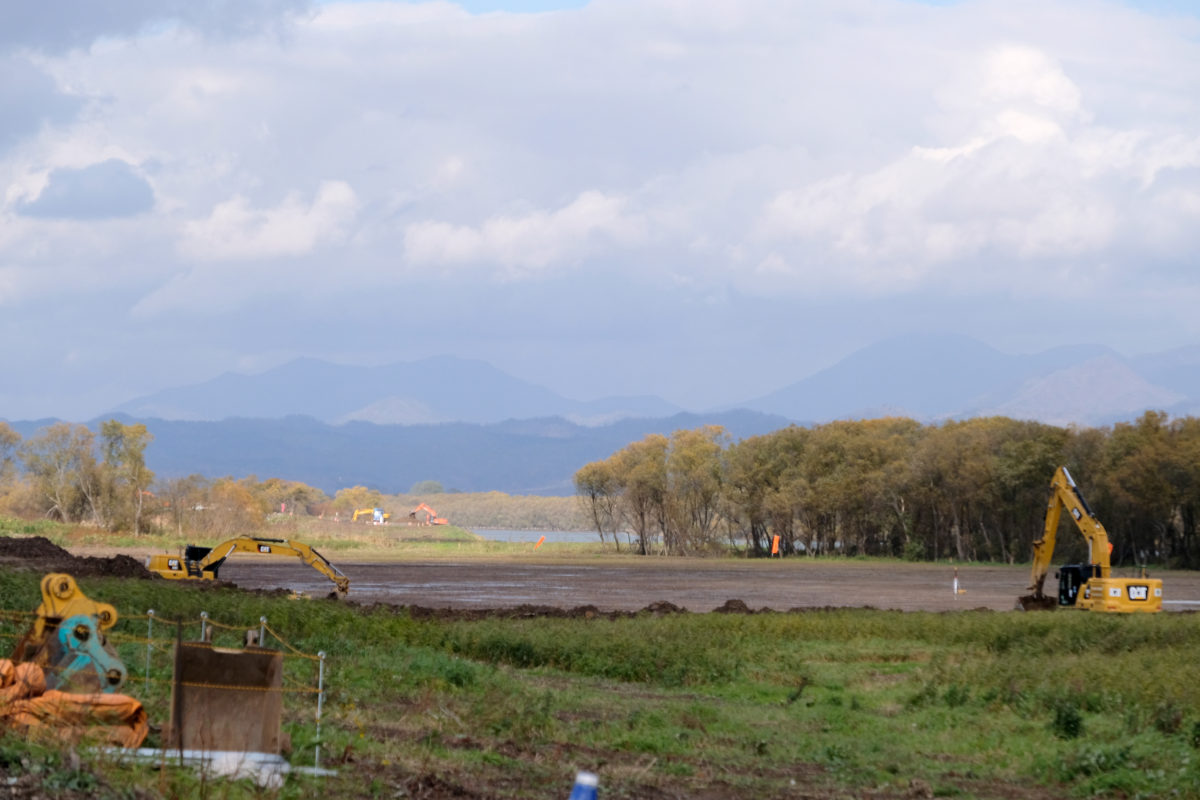

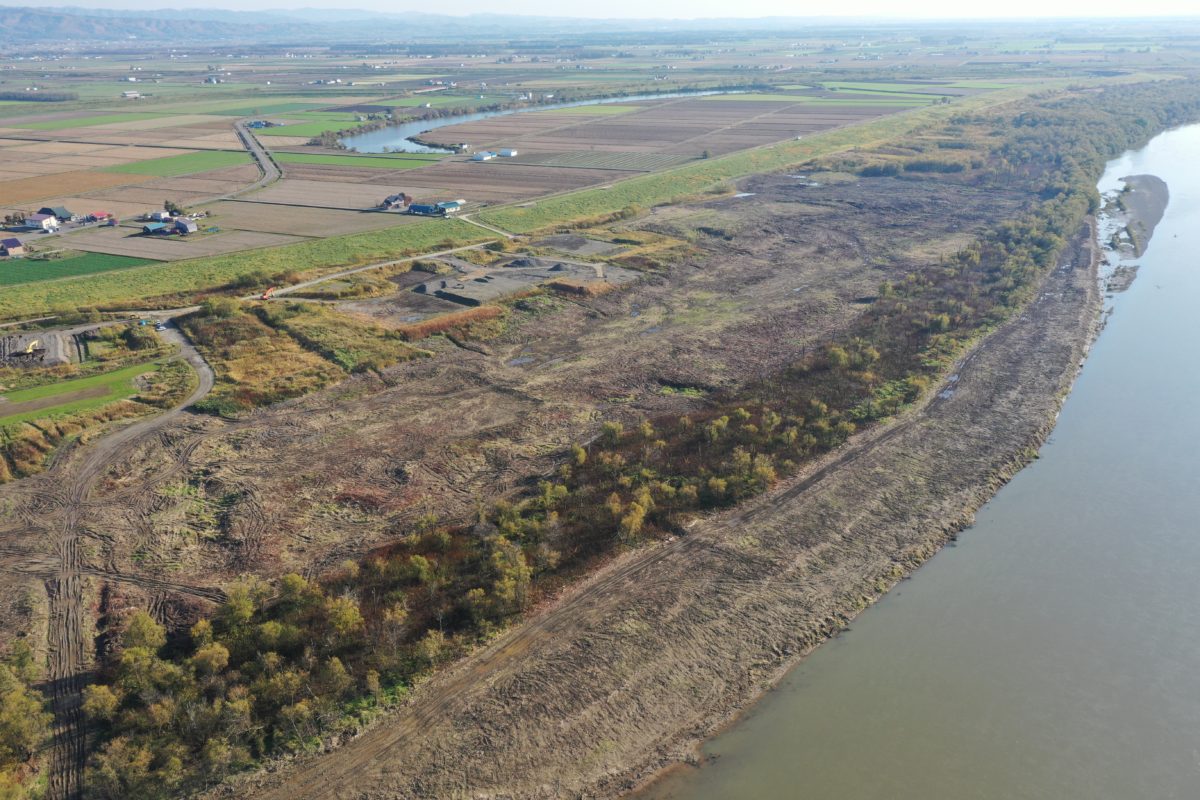

美唄市大曲河道掘削外
工事名称:石狩川改修工事の内 大曲左岸築堤河道掘削外工事
施工場所:石狩郡新篠津村
施工期間:R01.06.22-R02.02.25
現場担当者:近江谷 徹平、天野 匡聡

4番目の訪問先は、美唄市大曲河道掘削外です。
工事箇所は4箇所に及び、工事内容としては流下能力を上げるための伐採が多く全体の6割を締め、残りは掘削工となります。伐採工ほぼ終了しており、樋門の補修工事などに取りかかっていきます。中山社長から、今年の関東の水害の状況や、国土強靱化計画の下の水害対策についての話があり、以前近江谷さんも東京の河川工事に携わっていたこともあって、真剣に聞き入っていました。

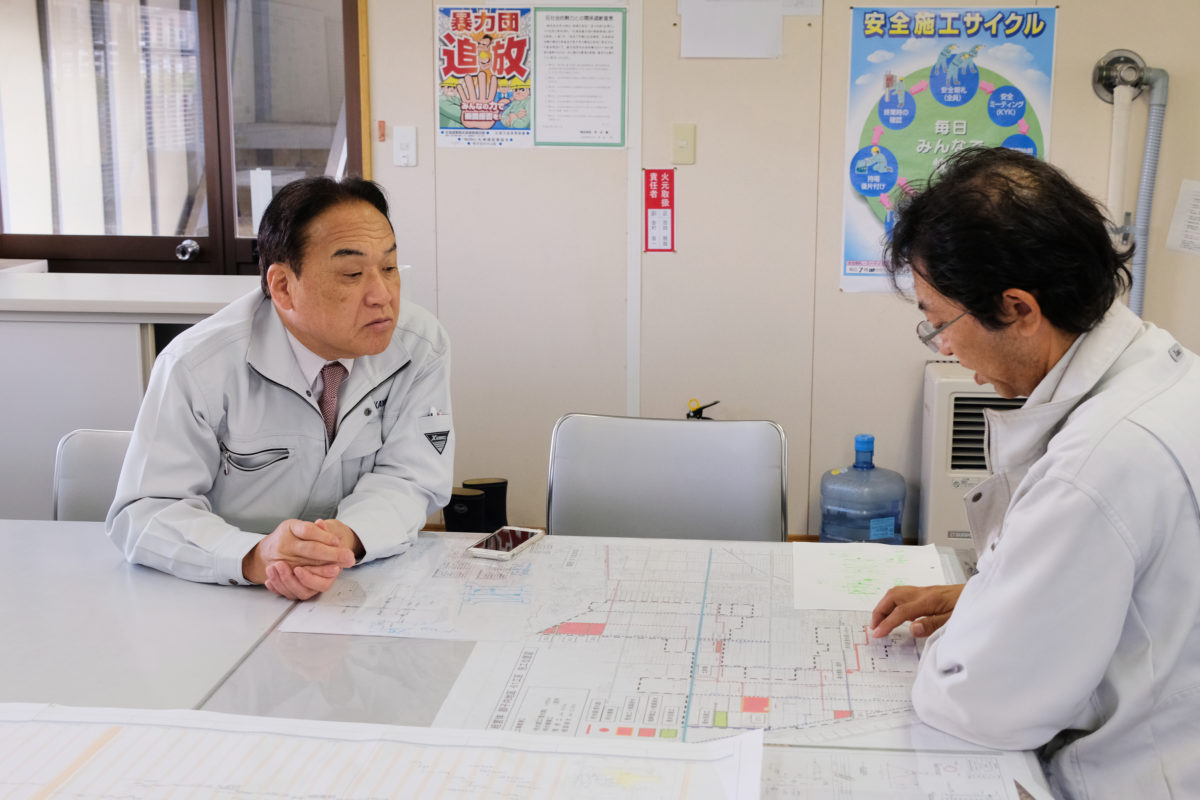

北海幹線満月橋上流
工事名称:北海地区 北海幹線用水路満月橋上流工区工事
施工場所:美唄市
施工期間:R01.07.02-R02.03.25
現場担当者:澤田 惇史、柴田 春

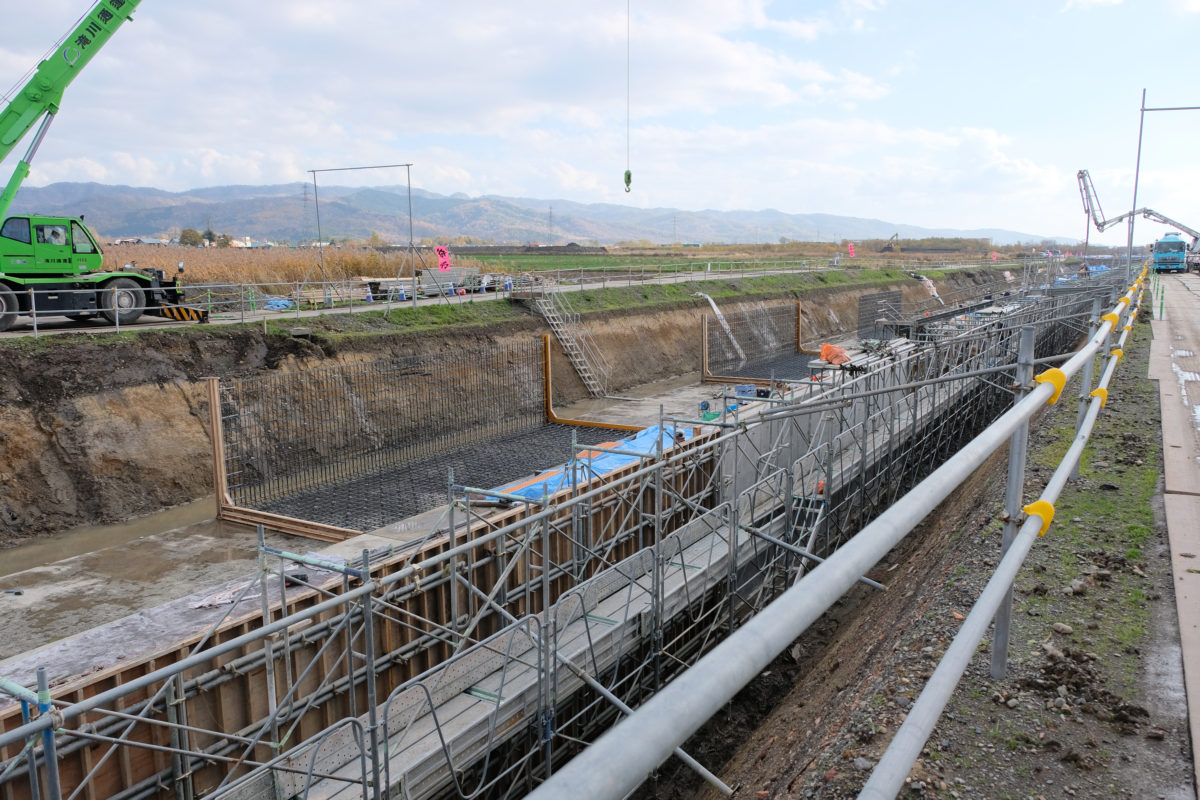

5番目の訪問先は、北海幹線満月橋上流です。当工事は、空知管内の農業用水路を確保する北海幹線用水路の改築に伴う、工事延長約570mの水路工事です。現場での視察では、下請業者や工程など代人の澤田さんから説明を受けたり、2年目の柴田さんに気さくに話しかけるなど、コミュニケーションを図っていました。

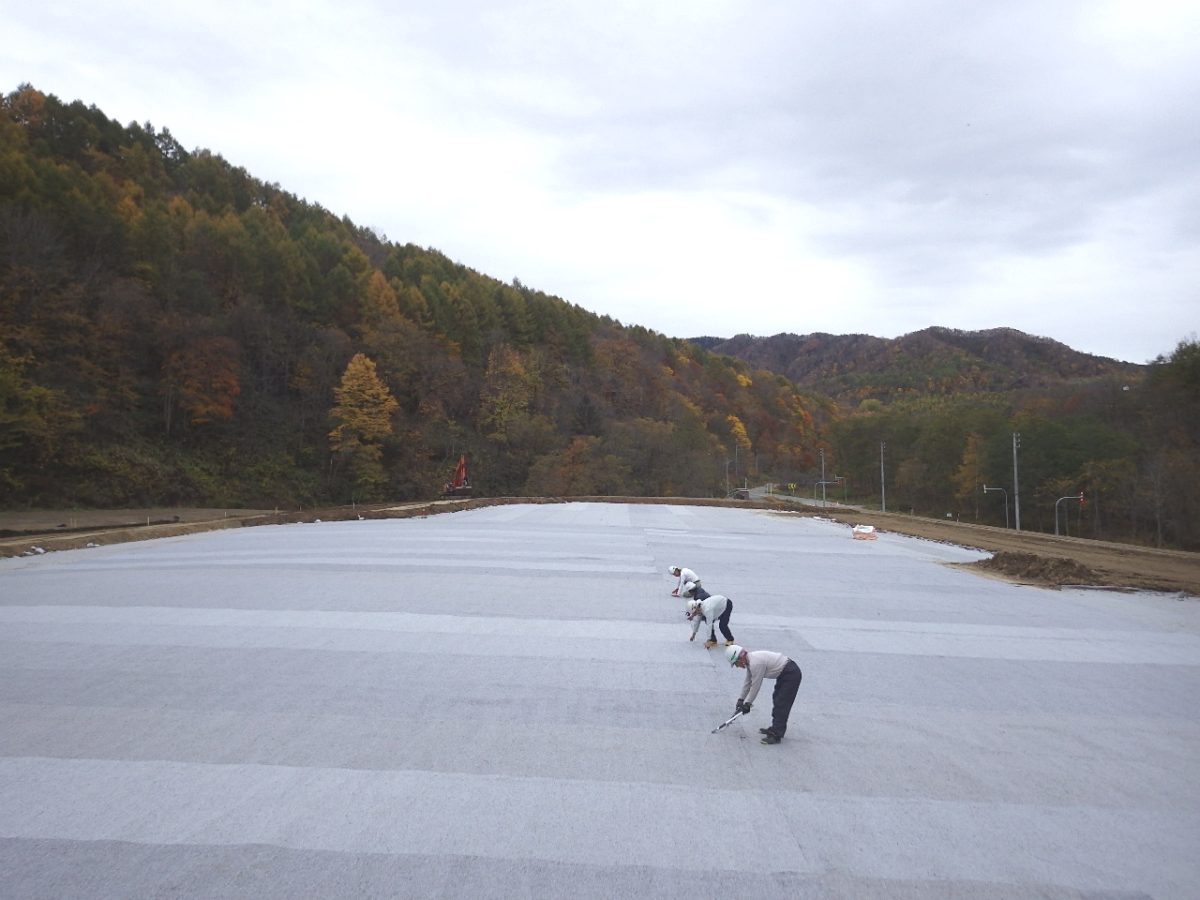

美唄残土処理施設
工事名称:美唄富良野線特定交付金(残土処理施設)工事(美唄工区)外
施工場所:美唄市
施工期間:R01.05.27~R02.01.30
現場担当者:丹波 友介

最後の訪問先は、美唄残土処理施設です。
この現場は、トンネル工事で発生したトンネルズリ(岩砕)を運搬し、遮水シートにより覆った処理施設内に埋立を行う、当社ではあまり例のない工事です。残土処理施設の他にも橋梁補修工事などもあり、施工箇所が点在していることから現場管理が大変とのことで、中山社長も労をねぎらっていました。
