平成21年8月6日、中山社長の現場訪問が行われました。「北電西野改修」、「フィネス宮の沢」、「フィネス発寒」、「明石被服興業新築」、「新琴似宅造」、「美登位高水敷掘削」、「美原道路」、「フィネス北26条東」の土木3現場・建築5現場を訪問され、現場取材として同行させていただきました。
各現場担当者の方々には、お忙しい中にも関わらず丁寧に説明していただきました。ありがとうございました。

(ホームページ委員会 加々谷 浩二)

北電西野改修
工事名称:西野三条変電所配変A増設のうち本館床・環境調和壁遮音改修工事
施工場所:札幌市
施工期間:2009/06/11~2009/09/25
現場担当者:久保田 達也

 はじめに向かった現場は、札幌市西区にある北海道電力(株)の西野三条変電所の本館改修工事を行っている現場です。

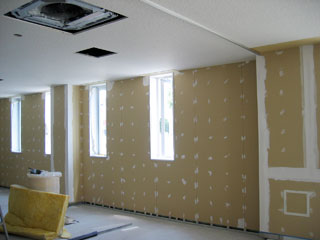

この工事は他社で施工している変電所増設工事に伴う既設本館の改修工事で、メインとなる変電所増設工事の進捗状況がこちらの工事に大きな影響を与えることから、工事の工程が変更に変更が重なり思うように工事を進めることができないらしく、担当の久保田所長が大変苦労されているようでした。

左から久保田所長、中山社長






フィネス宮の沢
工事名称:(仮称)クリーンリバーフィネス宮の沢アヴァンセ新築工事
施工場所:札幌市
施工期間:2009/04/28~2010/09/30
現場担当者:宮川 進吾

次に向かったのは、地下鉄宮の沢駅から徒歩で10分程のところで建設中のマンション工事現場です。

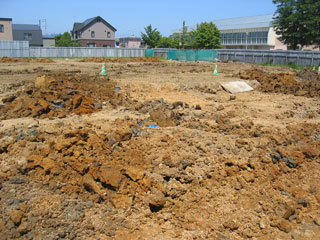

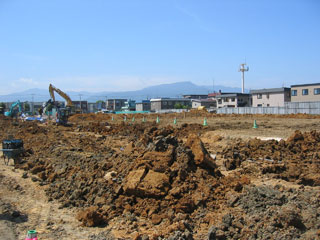

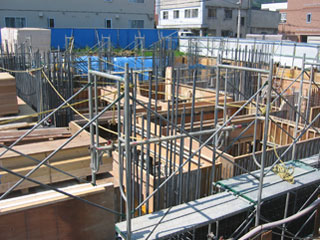

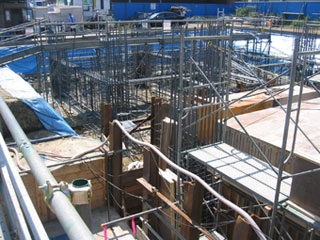

今年の6月に着工したこの現場は、現在基礎部分を施工中で地下1階・地上11階の建物なため、写真でもわかるようにかなり深く掘削されており、その中で作業が行われていました。地表面から5cmのところが1階の床部分になるそうですが、現在は地表部分には鉄筋以外はまだ何も現れていませんでした。
この日は天気がよく気温も高かったことから、作業をされている方々も大変そうでしたが、熱中症等に十分注意して作業を進めていただきたいと思います。平成22年9月完成予定です。






フィネス発寒
工事名称:(仮称)クリーンリバーフィネス発寒ステーションアベニュー新築工事
施工場所:札幌市
施工期間:2009/04/28~2010/07/29
現場担当者:森下 修一、福井 良成、西本 和正

フィネス宮の沢から車で5分程度のところで、函館本線沿いに建設中のマンション工事現場です。
現場の訪問中も函館本線には合間無く列車が往来しており、結構な騒音がしていましたが、このマンションでは騒音対策のため防音サッシが使われることになっているそうです。

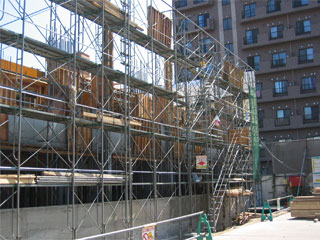

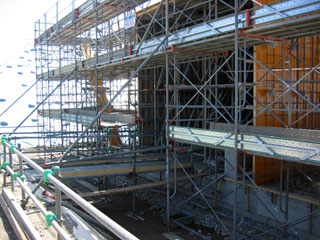

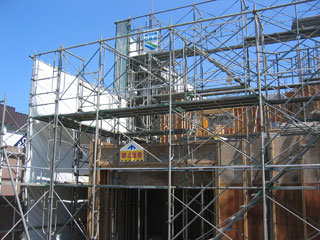

11階建てのマンションですが、現在3階部分まで建設が進んでおり、平成22年7月の完成を目指して皆さん頑張っておられました。






明石被服興業新築
工事名称:明石被服興業(株)札幌営業所新築その他工事・既設倉庫改修工事
施工場所:札幌市
施工期間:2009/03/24~2009/09/30
現場担当者:松本 昌輝

次は西区八軒で事務所の新築と既存倉庫の改修工事を行っている現場です。

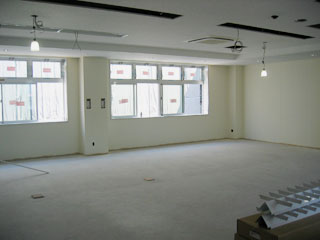

今回は事務所の新築現場を見学しました。9月には完成するとのことで、最後まで気を抜かず無事故で終えることをお願いいたします。






新琴似宅造
工事名称:北区新琴似6条4丁目455番1ほか宅地造成・フェンス設置工事
施工場所:札幌市北区
施工期間:2009/04/20~2009/09/30
現場担当者:船木 敏州、泉 翔太

次は土木工事の現場です。北区新琴似で進めています宅地造成工事です。

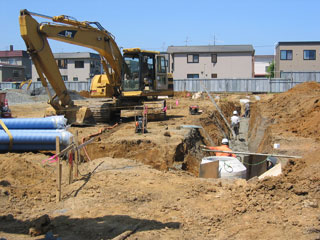

もともと畑として使っていた土地を宅地として造成しているもので、土が粘土質のため雨が降るとドロドロになってしまい大変とのことでした。また、1.5m程掘削するとすぐ水が出てくる事から、現場内に湧水を流す管を設置するなどの工夫がなされていました。工期的にやや厳しいとのことで、天候に恵まれ順調に竣工されますことを祈っております。






美登位高水敷掘削
工事名称:石狩川改修工事の内 美登位地区高水敷外掘削工事
施工場所:札幌市北区
施工期間:2009/07/03~2010/03/04
現場担当者:村上 雄一郎、小笠原 智、金村 盾一

次は当別町の石狩川河川敷での工事です。

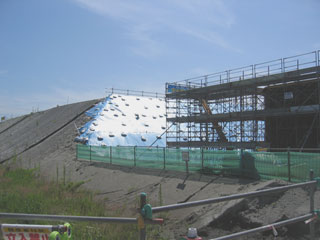

この工事は石狩川の洪水時の水位を下げるため高水敷の一部を掘削し川の断面を大きくするための工事ですが、着工間もないため、まだ準備段階の現場でした。

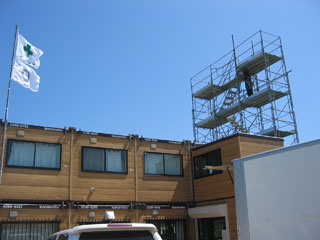

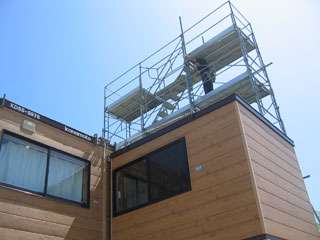

現場事務所に到着しまず目に入ったのが、事務所横に組まれた足場です。5m以上の高さに組まれ、そこにアンテナを設置し、事務所から離れている掘削場所や土取場を監視するカメラのデータや運搬トラックにGPSを装備しトラックの運行状況を管理するデータを受信するためのものだそうです。本格的に運用が開始されたら一度拝見したいと思います。
今後、掘削・運搬等の工事が本格的に始まりますが、事故等の無いよう充分注意して進めていただきたいと思います。






美原道路
工事名称:道央圏連絡道路 江別市 美原7号改良工事
施工場所:江別市
施工期間:2009/03/06~2010/02/10
現場担当者:田中 秀幸、中川 貴昭、今野 崇志、阿部 敬弘

次は江別市と当別町にまたがる道路建設の現場です。
この工事は、新千歳空港と小樽港を結ぶ道央圏連絡道路の一部を施工する工事です。

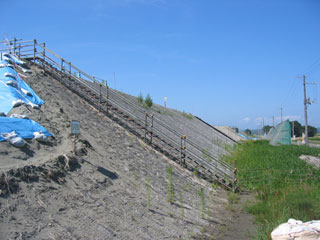

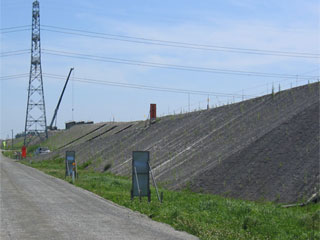

工事延長が約2㎞ととても長い現場で、施工区間の盛土が目立つことから遠くからでもハッキリと確認することが出来ました。
現場では盛土による影響を観測するため、現場周辺の動態観測用の杭を毎日測定し、周辺に影響が無いように細心の注意を払って作業を進めています。
現在施工真っ只中のカルバートボックスの一つを見させていただきました。暑い中の屋外での作業が大変な時期です、くれぐれも体調を崩すことなく頑張っていただきたいと思います。






フィネス北26条東
工事名称:クリーンリバーフィネス元町グランスクエア:イーストコート新築工事・サウスコート新築工事
施工場所:札幌市東区
施工期間:2009/02/01~2010/06/24
現場担当者:十鳥 義久、高橋 伸行、菊池 康彦、金田一 由雄、阿部 浩之、佐藤 雄哉

最後の訪問は、札幌市内に戻り東区で施工中のマンション建設現場です。朝一で訪問した2箇所のマンション現場と同じ施主の工事です。
この現場は、地下鉄元町駅にほど近い好立地条件の場所に建設されるマンションで、今年の2月に着工しました。イーストコート・サウスコートの2棟、11階建て、総分譲戸数150戸という大規模なマンション工事で、平成22年6月の完成を目指しています。
現在施工場所横にモデルルームを設置していますが、秋にはサウスコートに棟内モデルルームがオープンする事になっているようです。
