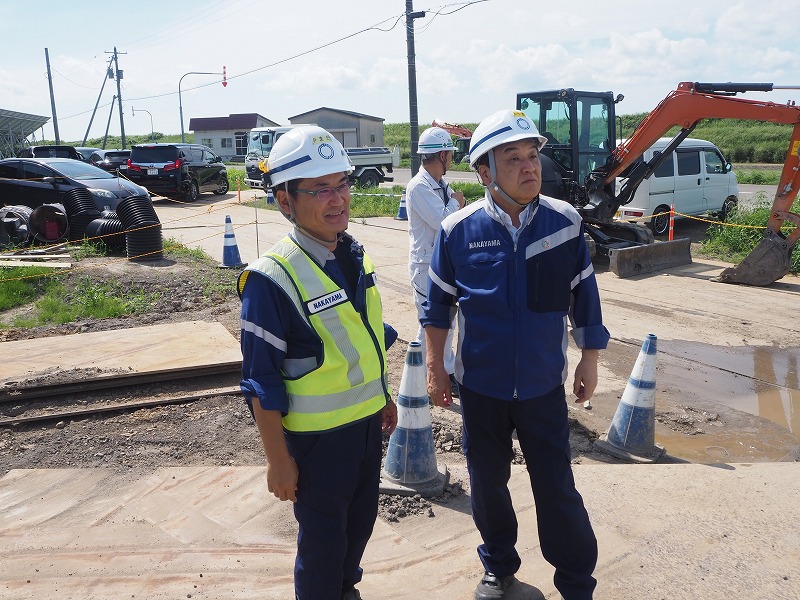

 令和5年8月1日(火)、中山社長の現場視察が行われ、同行させて頂きました。今回の視察では「美富良線地道債改築」「R5美唄富良野線擁壁工」「茶志内14他工区ほ場」「茶志内80・86工区ほ場」「茶志内82工区ほ場」「茶志内83工区ほ場」「美唄152工区ほ場」の7現場を視察されました。
お忙しい中対応していただいた現場の方々、本当にありがとうございました。
(事務管理部 河合 大輝)

美富良線地道債改築
工事名称:美唄富良野線地道債改築工事(擁壁工)(美唄工区)
施工場所:美唄市
施工期間:R5.6.6-R6.2.13
現場担当者:中塚 仁孝 小林 康人

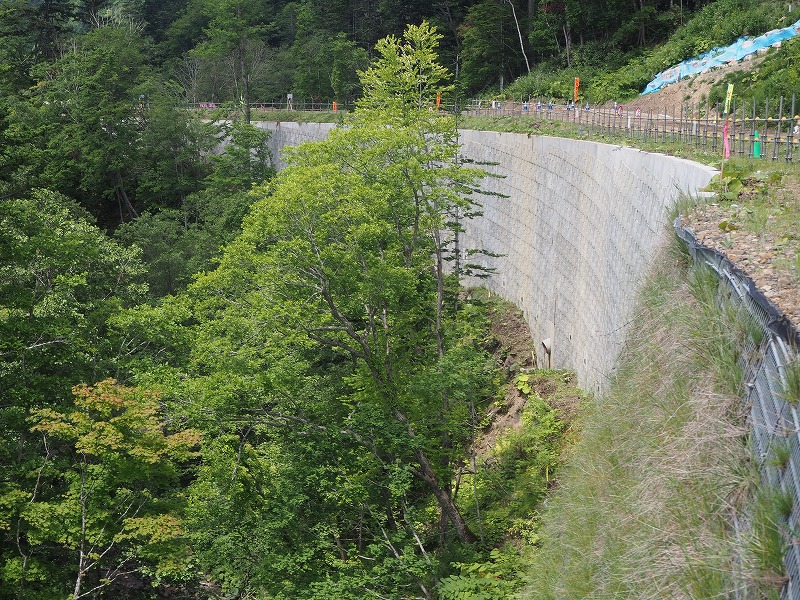

最初に向かった現場は「美富良線地道債改築」現場になります。こちらの現場は過年度工事で施工した補強土壁が一部膨らんだため撤去し再度設置するという工事になっています。
現場は山奥ということもあり圏外のため、スターリンクという衛星インターネットサービスを使い、Wi-Fi環境を整えています。そのため現場にいてもLINE等のメッセージのやり取りはできるとのことでした。
現場訪問時、美唄市内は30度ありましたが現場は3度ほど低く涼しさを感じました。
工期は2月ですが、雪が降るまでには作業を終わらせたいとのことでした。最後まで大きな事故や災害のないよう施工されることを願っています。この度はご対応いただき、本当にありがとうございました。


R5美唄富良野線擁壁工
工事名称:美唄富良野線 防B22地方道工事(擁壁工)1工区(補正)
施工場所:美唄市
施工期間:R5.3.27-R6.3.21
現場担当者:石島 秀航 高木 路浩

続いて向かった現場は「R5美唄富良野線擁壁工」の現場になります。こちらの現場は、H鋼とアンカーで土留めを行い擁壁を作り道路の拡幅を目的とした工事となっています。取材時にはトラブルにより予定通りに着手が出来ない箇所もあり工事の進捗が思い通りにならず大変苦労しているとのことでした。また、道路が狭いため日中の片側交互通行での施工が出来ず、前日から夜間での施工が始まり、高木さんは夜勤の担当のため当日は不在でした。
まだまだ夏の厳しい暑さが続きますが竣工まで無事故・無災害で作業を進めていってほしいと思います。現場の方々には、お忙しい中現場について丁寧に説明をしていただきました。ご協力ありがとうございました


茶志内14他工区ほ場
工事名称:美唄茶志内地区 14・15・28工区区画整理工事
施工場所:美唄市
施工期間:R5.3.15-R6.1.19
現場担当者:中村 一成 近藤 伸 長田 優晴

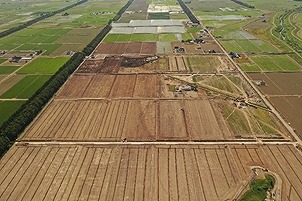

続いて向かった現場は「茶志内14他工区ほ場」になります。こちらの現場は14工区、15工区、28工区の3工区26.6haの整地工と暗渠排水工を行うほか、農道工、用水路・排水路工が行われています。現場訪問時は14工区が整地工まで完了し暗渠工が施工途中、15工区は整地工が半分程度完成し、現在28工区の排水路工の作業を行っているとのことです。こちらの現場は雨の影響を受けなかなか工事が進まないなどの苦労があったみたいです。
夏の厳しい暑さがまだまだ続きますが竣工まで無事故・無災害で作業を進めていってほしいと思います。現場の方々には、お忙しい中現場について丁寧に説明をしていただきました。ご協力ありがとうございました


茶志内80・86工区ほ場
工事名称:美唄茶志内地区 80・86工区区画整理工事
施工場所:美唄市
施工期間:R5.3.15-R6.1.26
現場担当者:山田 貴志 佐藤 聡也、堂薗 大揮

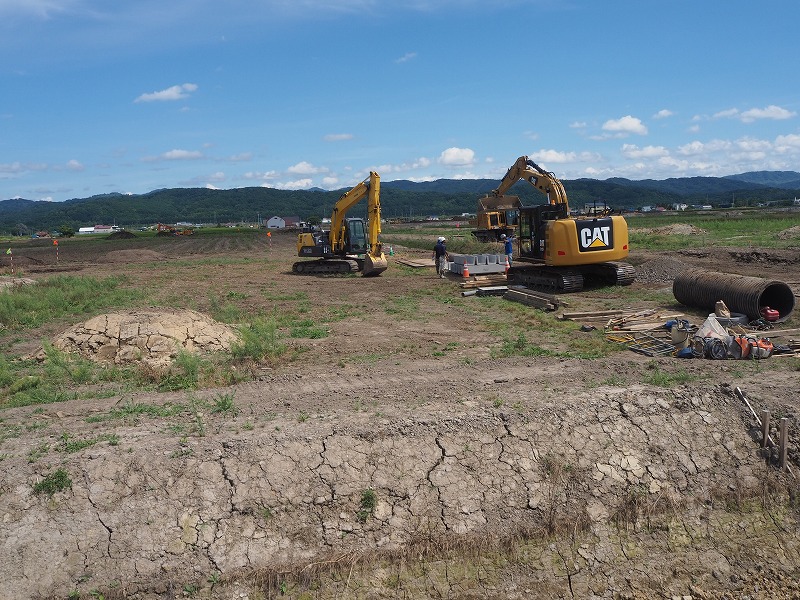

次に向かった現場は「茶志内80・86工区ほ場」になります。こちらの現場は23.6haの土地で整地工と暗渠排水工のほか、客土工、農道工、用・排水路工を行っています。訪問時には、80工区の引き渡しも完了し86工区の暗渠作業をしていました。暗渠作業はトレンチャーを使い進められていました。
夏の厳しい暑さが続きますが熱中症に気をつけつつ安全第一で作業を進めていってほしいと思います。お忙しい中、対応していただきありがとうございました。


茶志内82工区ほ場
工事名称:美唄茶志内地区 82工区区画整理工事
施工場所:美唄市
施工期間:R5.3.15-R6.1.19
現場担当者:泉 翔太 本間 剛 井上 奨也

次に向かった現場は「茶志内82工区ほ場」になります。こちらの現場は23.3haの土地で整地工と暗渠排水工のほか、客土工、農道工、用・排水路工を行っています。訪問時には、ほ場の一部が出来上がり、翌日から随時引き渡すとのことでした。また、熱中症の対策としヘルメット用の麦わらバイザーを装着し日陰の部分を作るなどの工夫がありました。
夏の厳しい暑さが続きますが熱中症に気をつけつつ安全第一で作業を進めていってほしいと思います。お忙しい中、対応していただきありがとうございました。


茶志内83工区ほ場
工事名称:美唄茶志内地区 83工区区画整理工事
施工場所:美唄市
施工期間:R5.3.15-R6.1.26
現場担当者:廣木 亜央 赤坂 大輝 岡本 智樹

続いては「茶志内83工区ほ場」の現場です。こちらの現場は、32.6haの土地で整地工と暗渠排水工を行うほか、客土工、農道工、用水路・排水路工が行われています。今年度の農業土木工事で一番請負金額が大きい工事になります。
茶志内82工区の現場と隣同士ということもあり、中山社長と現場担当者の皆さんの会話も非常に盛り上がりました。工事自体は天候に恵まれ、順調に進んでいるとのことです。
夏の厳しい暑さが続きますが熱中症に気をつけつつ安全第一で作業を進めていってほしいと思います。お忙しい中、対応していただきありがとうございました。


美唄152工区ほ場
工事名称:美唄農地整備事業 152工区区画整理工事
施工場所:美唄市
施工期間:R5.3.15-R6.2.29
現場担当者:遠藤 達也 川津 龍司

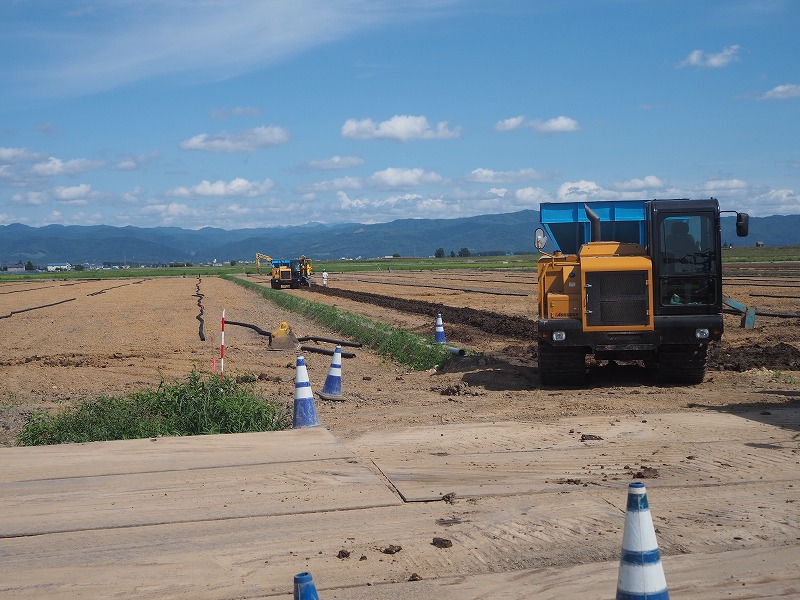

最後にに向かった現場は「美唄152工区ほ場」になります。こちらの現場は24.3haの土地で整地工と暗渠排水工のほか、客土工、農道工、用・排水路工を行っています。訪問時には、客土工が終わり、これからトレンチャーを使用した暗渠排水工に取り掛かるとのことでした。
天気が良く進捗は順調とのことですが、暗渠の開始が遅いため、引き渡しが8月末になるとのことでした。
まだまだ夏の厳しい暑さが続きますが熱中症に気をつけつつ安全第一で作業を進めていってほしいと思います。お忙しい中、対応していただきありがとうございました。
