2020-10-21お忙しい中、各現場の方々には丁寧に対応して頂き本当にありがとうございました。
稲荷沢地すべり対策外
工事名称:幾春別川総合開発事業の内 稲荷沢地区地すべり対策外工事
施工場所:三笠市
施工期間:H31.03.02-R03.03.30
現場担当者:本多 無我、豊田 優貴、塩田 太樹
最初に向かった現場は、三笠市にある「稲荷沢地すべり対策外」です。こちらの工事現場は桂沢ダムの嵩上げに伴う地すべり対策の工事になります。
以前社長が現場訪問された時は現場まで向かう道が全く無く、工事用道路を作るところからの作業だったそうです。今回お伺いした時は完成した工事用道路を通り土砂を運搬して盛土をしているとおっしゃっていて工事が着実に進んでいると感じました。現場では熊の通り道があるそうで現場を横断する子熊に遭遇したそうです。被害などなくて本当に良かったです。
今年に入ってからは親熊には遭遇していないそうですが、マムシなども出るとお話しされていたので十分気を付けて作業をして頂ければと思います。お忙しいところお時間頂きましてありがとうございました。
三笠盤の沢付替林道外
工事名称:幾春別川総合開発事業の内 盤の沢付替林道外工事
施工場所:三笠市
施工期間:R02.05.23-R023.01.12
現場担当者:荒 好輝、春木 康平
2つ目に向かった現場は、三笠市にある「三笠盤の沢付替林道外」です。こちらの工事は、新桂沢ダム建設に伴う、林道の付替え工事及び地すべり対策工事で工事個所が全部で4か所に分かれています。ですが1か所は地すべり対策が必要なため作業が出来なくなってしまったそうです。

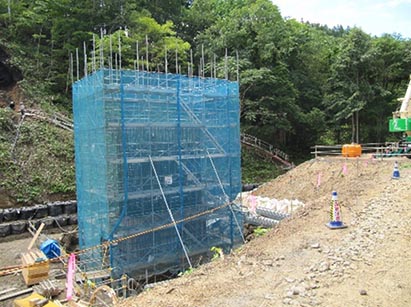

工事場所までは荒工事課長が車で連れて行ってくれたのですが、工事道路が車一台分の幅しかなく少し怖かったです。なので、すれ違う時のために待機場所を15箇所設置しているそうです。それぞれ工事個所が離れているので移動だけでも大変そうだなと感じました。現場に伺ったときは橋脚を作っているところだったのですが、雪が降ったら現場に入れなくなるため雪が降らないうちに作業を進めないといけないとおっしゃっていました。
危険と隣り合わせのお仕事になりますので怪我などには十分気を付けて頑張ってください。お忙しいところ丁寧に対応、説明して下さりご協力感謝します。ありがとうございました。
北日本精機工場新築
工事名称:(仮称)北日本精機㈱工場再構築プロジェクト「第一期」工事
施工場所:芦別市
施工期間:R02.04.01-R02.10.31
現場担当者:高橋 伸行、吉田 守、井上 龍生

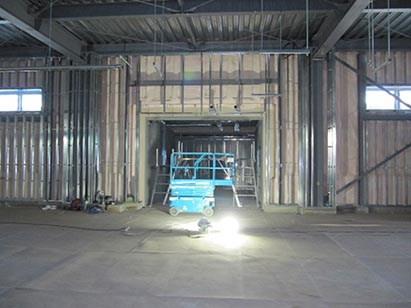

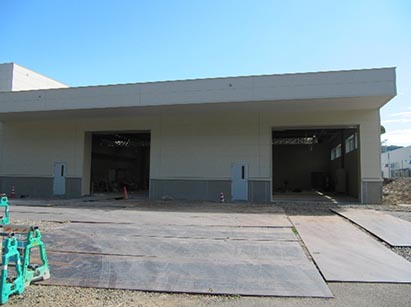

3つ目に向かった現場は、芦別市にある「北日本精機工場新築」です。こちらの工事は北日本精機㈱の工場内に配送センターと研磨工場と倉庫建替えを建設する工事になります。伺ったときは配送センターの内装はほぼ完成しており明日から床工事をして来週から外構工事が始まるとおっしゃっており、研磨工場の方は現在、壁のボード張りの作業をしているとのことでした。
配送センターではボタンを押したら自動で荷物が出てくる機械なども設置予定とのことで近代化していてすごいなと感じました。
竣工は10月ということでもう少しだと思いますが最後まで無事故・無災害で竣工を迎えられることを願っています。お忙しい中、お時間割いて対応頂きありがとうございました。
芦別市盤の沢改良
工事名称:一般国道452号 芦別市 盤の沢改良工事
施工場所:芦別市
施工期間:R02.04.23-R03.03.10
現場担当者:小田桐 健、近藤 伸、本間 剛

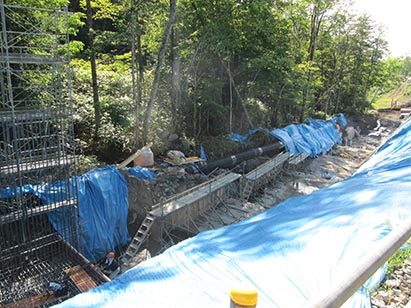

4つ目に向かった現場は、芦別市にある「芦別市盤の沢改良」です。こちらの工事は一般国道452号盤の沢道路事業の一環として行う道路改良工事になります。地盤が悪く当初計画していた法面対策工では難しい箇所があったり、擁壁工なども工事内容が大幅に変わるということで変更が多く大変そうでした。

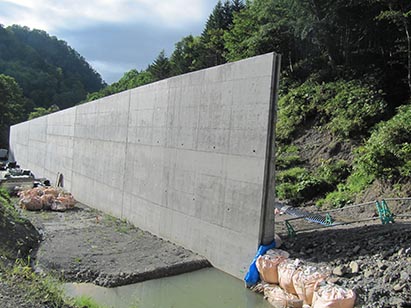

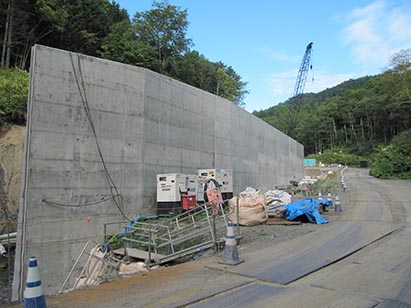

現場に伺ったときは、道路を造る際に土が盛りこぼれてしまわないように抑えるための擁壁を作っているところで、完成したらどのようになるのか楽しみです。
これから寒さが厳しくなり大変だと思いますが体調管理には気をつけて引き続き頑張ってください。お忙しいところ丁寧に対応、説明して下さりご協力感謝します。ありがとうございました。
R1美唄富良野線擁壁工
工事名称:美唄富良野線特定交付金2(擁壁工)工事
施工場所:美唄市
施工期間:R01.06.28-R03.02.22
現場担当者:高木 路浩、石島 秀航

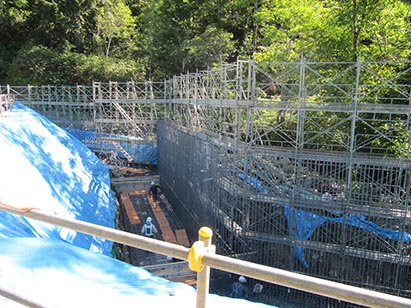

最後に向かった現場は「R1美唄富良野線擁壁工」になります。こちらの工事現場は本線の道路を作るための擁壁工の工事をしています。三段滝の周辺にあり、伺ったときはまだ照明が設置されていない真っ暗なトンネルを抜けた先に工事現場はありました。
もともとこちらの工事は令和2年3月の竣工予定でしたが、融雪等による水没などで工事の一時中止があったり、工事内容に地すべり対策工が追加されたりと工期が間に合わないとのことで令和3年2月まで工期延長になりました。
工期が延びて気苦労が絶えないと思いますが無事竣工を迎えられるよう願っています。お忙しい中、お時間割いて対応頂きありがとうございました。
