中山社長の現場視察NO.168 恵庭西4線排水路外→長沼町青雲Ⅰ期ほ場→長沼町青雲Ⅱ期ほ場→南長沼50工区ほ場→長沼町14区ほ場→江別南5線集水路外→王子余水吐樋門改築
中山社長の現場視察NO.168 恵庭西4線排水路外→長沼町青雲Ⅰ期ほ場→長沼町青雲Ⅱ期ほ場→南長沼50工区ほ場→長沼町14区ほ場→江別南5線集水路外→王子余水吐樋門改築
2020-10-02恵庭西4線排水路外
工事名称:恵庭市北島地区 西4線排水路外改修工事
施工場所:恵庭市穂栄・林田・北島
施工期間:R2.5.13-R3.1.29
現場担当者:川嶋 隆志、尾崎 和雄、澤田 惇史

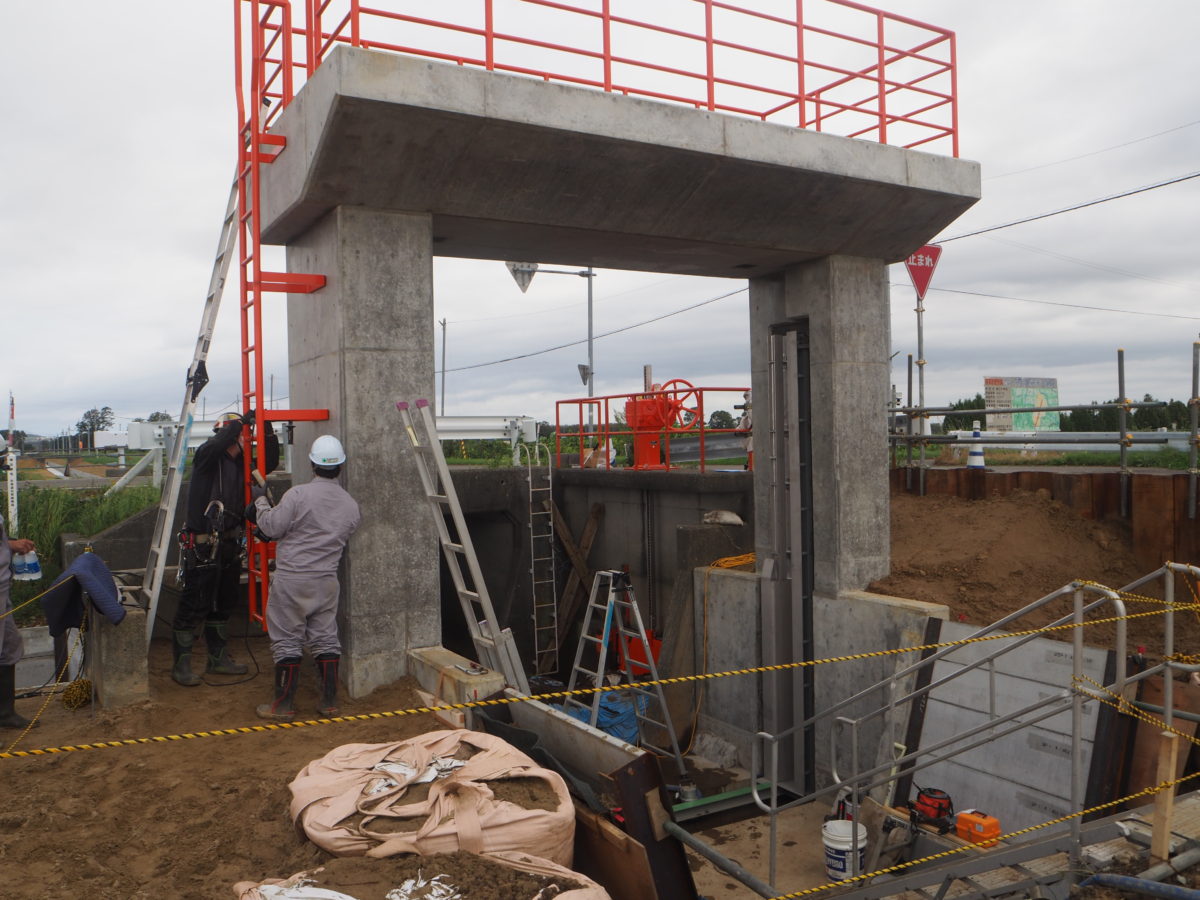

初めに向かった現場は、「恵庭西4線排水路外」の現場です。こちらの現場は3つの工区に分かれており、昨年完了した排水路工に続き、柵渠工、道路復旧工、分水工、耕地復旧工、排水機場の場内整備など、様々な工種を行っています。視察時は、排水路に設置されるゲートの施工を行っていました。現場代理人の川嶋さんからは、施工範囲が広いことや、細かな工事も行っているため、業者の調整などが大変とのお話を聞き、苦労されている様子が伺えました。1月末の竣工に向け、忙しい日々が続くとのことですが、無事に竣工していただけるよう頑張っていただきたいです。お忙し中ご対応ありがとうございました。
長沼町青雲Ⅰ期ほ場
工事名称:経営体 青雲Ⅰ期地区 41工区
施工場所:夕張郡長沼町
施工期間:R2.3.26-R2.11.30
現場担当者:前野 寛人、神山 格

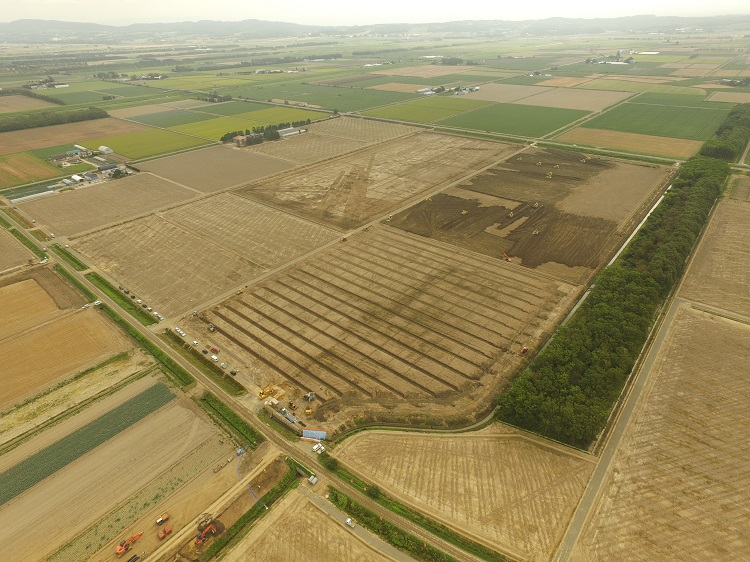

続いて向かったのは、「長沼町青雲Ⅰ期ほ場」の現場です。こちらの現場は同じ建物内の2階に「長沼町青雲Ⅱ期ほ場」の現場事務所が設けられているため、一緒にお話を伺わせてもらいました。こちらの現場では、ほ場の区画整理工事を行っています。視察時には、整地工が完了し、暗渠排水工が残り6haという進捗状況でした。視察時の前後こそ雨が降ったものの、今年の夏は台風もなく、天候に恵まれ順調に工事を進める事が出来たため、9月末にはほぼ工事が完了するとのことです。また、地域貢献として柵渠の清掃活動を行ったそうで、社長も感心していました。お忙しい中ご対応いただきありがとうございました。
長沼町青雲Ⅱ期ほ場
工事名称:経営体 青雲Ⅱ期地区 62工区
施工場所:夕張郡長沼町
施工期間:R2.4.28-R2.12.18
現場担当者:阿部 敬弘、山下 純平

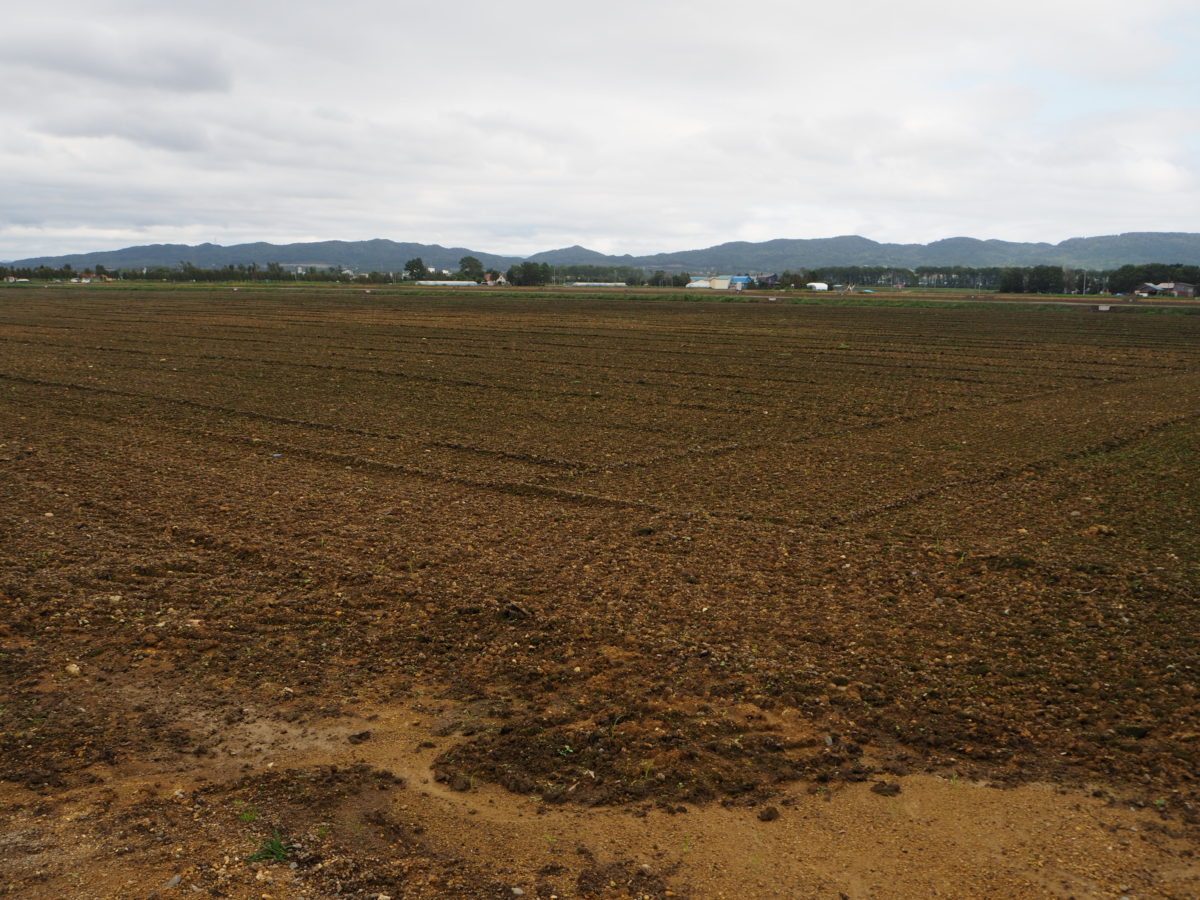

「長沼町青雲Ⅱ期ほ場」の現場です。こちらは「長沼町青雲Ⅰ期ほ場」と道路を挟んで隣に現場があります。「長沼町青雲Ⅰ期ほ場」と同じく、ほ場の区画整理工事を行っている現場になります。工種は整地工、用水路工、耕作道路工、構造物撤去工など多岐にわたります。現場同士が隣ということは珍しいようで、中山社長と現場担当者の皆さんの会話も非常に盛り上がりました。進捗状況は、暗渠排水工が6町分残っており、12月中旬に竣工となります。お忙しい中ご対応いただきありがとうございました。
※集合写真は前現場と一緒に撮影させていただいたため現場全景写真のみとなります。
南長沼50工区ほ場
工事名称:南長沼地区 50工区区画整理工事
施工場所:夕張郡長沼町
施工期間:R2.3.11-R3.1.25
現場担当者:山田 貴志、佐々木 春人、久保 響暉

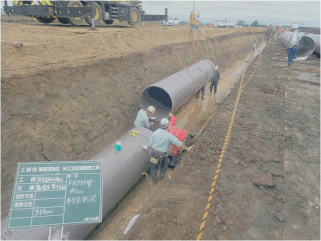

続いて向かったのは、「南長沼50工区ほ場」の現場です。こちらの現場も、ほ場26丁の区画整理工事をしています。視察時には、すでに暗渠排水工が完了しており、用水路としてFPRと呼ばれる繊維強化プラスチックで出来たパイプ直径1100㎜を敷設している状況を拝見させていただきました。1日3本ずつつなげていき、最終的には500mの長さになそうです。こちらの現場には、新入社員の久保君と3年目社員の佐々木君が配属されており、中山社長も積極的にコミュニケーションを取っていました。工期は冬季間に及びますが、無事に竣工できるように頑張っていただきたいです。現場の方々にはお忙しい中丁寧に対応していただきありがとうございました。
長沼町14区ほ場
工事名称:経営体 14区地区 41工区
施工場所:夕張郡長沼町
施工期間:R2.3.30-R2.11.30
現場担当者:山口 敬二、今村 尚吾

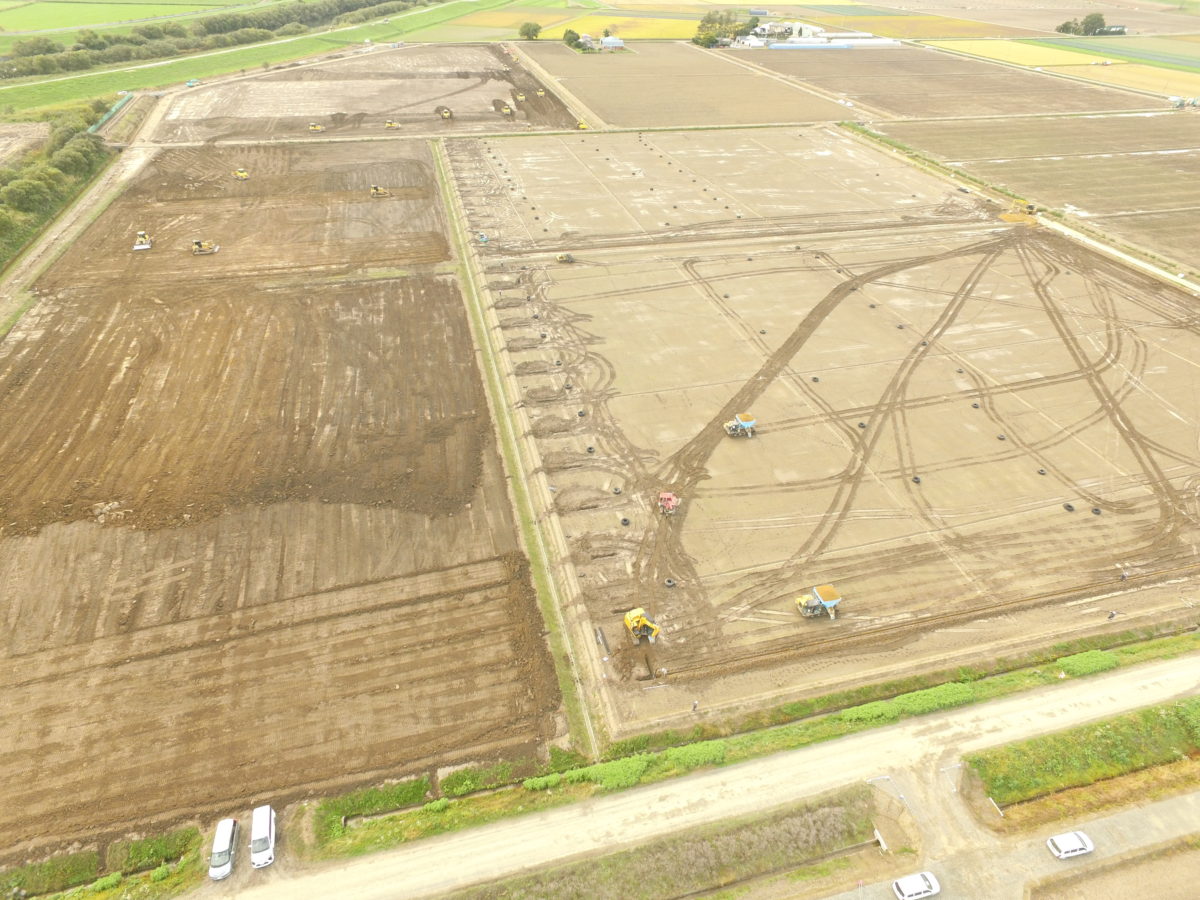

続いて向かったのは「長沼町14区ほ場」の現場です。ほ場の区画整理を行っている現場は今回の視察で4現場目になります。視察当日は1号農道下層路盤敷均し・転圧、1号農道横断トラフ設置・埋戻し、排水工を行っていました。ほ場の現場特有のルールがあり、町道の幅が狭いため、必要以外は大型車両を通行禁止にすることや、現道は乾燥時に土埃が舞いやすいため定期的に散水するなど、地域住民の方へ配慮しながら工事を進めているそうです。今年は天候に恵まれ順調に工事を進められているそうですが、昨年は台風の影響により工程に大幅な影響が出たこともあり今後の天候を気にされていました。まさに自然とうまく付き合いながら工事を進めていく現地生産の難しさを感じました。今後も11月の竣工に向けて頑張っていただきたいと思います。お忙しい中ありがとうございました。
江別南5線集水路外
工事名称:江別南幌地区 南5線集水路外一連工事
施工場所:江別市
施工期間:R2.7.4-R3.3.19
現場担当者:松永 諒太

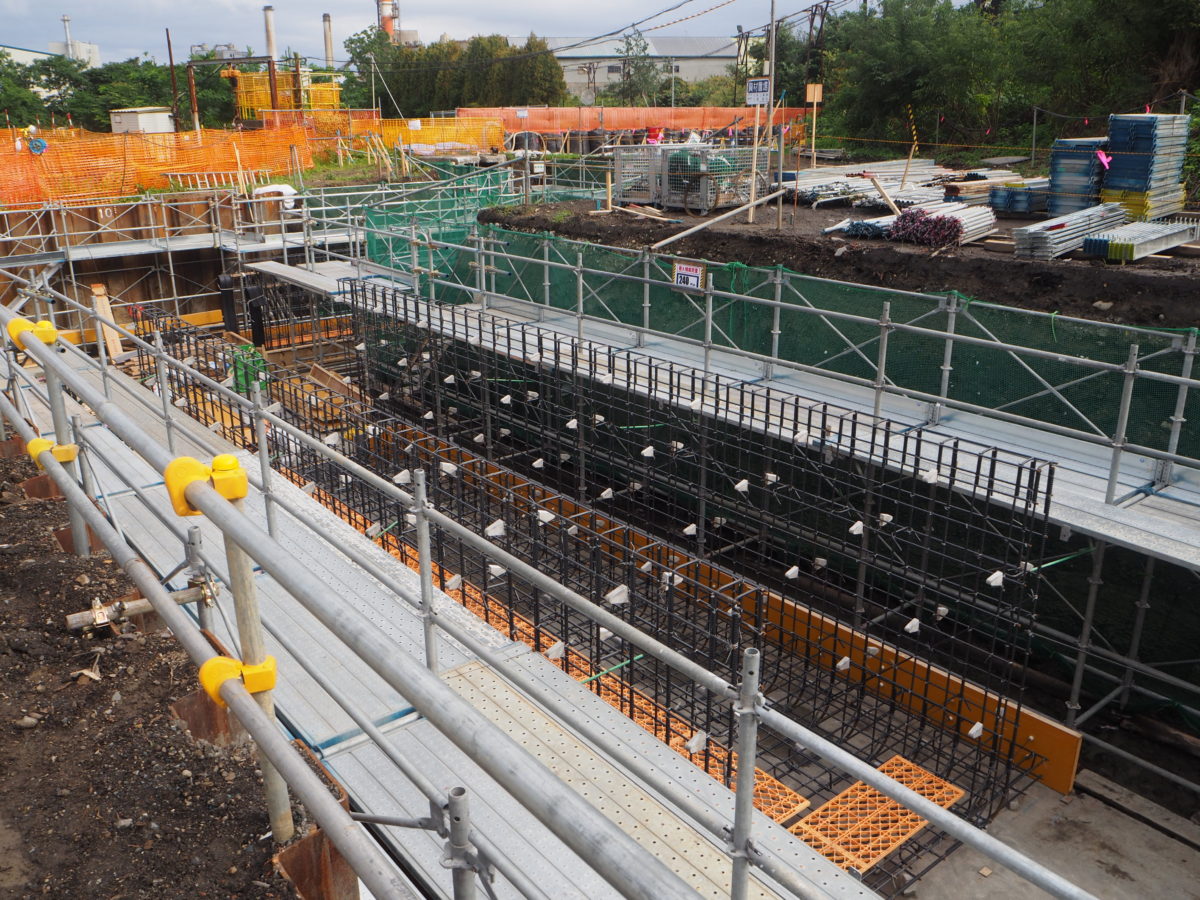

続いて向かったのは、「江別南5線集水路外」の現場です。こちらの現場は、延長350mの柵渠の排水路工と新設された江別太排水機場の使用開始に伴い、旧排水機場の撤去を行います。工期は7月からですが、発注者間の協議等の難航により現場での作業開始は遅れているとのことでした。現場代理人の松永さんは、開発局受注の工事で初めて現場代理人を務められているとのことで、中山社長も激励の言葉をかけていました。作業開始の遅れにより、今後は忙しくなることが予想されますが、竣工に向けて頑張っていただきたいです。お忙しい中ご対応いただきありがとうございました。
王子余水吐樋門改築
工事名称:石狩川改修附帯工事の内 王子余水吐樋門改築工事
施工場所:江別市
施工期間:R2.7.22-R3.7.30
現場担当者:竹内 鑑人、小林 康人、田中 晃平
最後に訪問したのは、「王子余水吐樋門改築」の現場です。こちらの現場では、既設の樋門のすぐ下流側に新たに樋門を改築する工事を行っています。工事内容は、河川土工、法覆護岸工、根固め工、場内排水路工、樋門・樋管本体工、翼壁工、吐口水路工、流入水路工、付属物設置工、構造物撤去工、仮設工と工種も多岐にわたります。現場内は施工スペースが狭い上に、多くの業者により施工されるため、工程調整などに苦労されているようです。工期は来年7月末までですが、一部は年度末に仕上げなくてはならない工種もあるようで、工程に余裕がないため急ピッチで施工を進めているとのことですが、支障物が出てくるなど思うようにいかないことも多いそうで、苦労している様子が伺えました。今後はさらに忙しくなることが予想されますが、竣工に向けて頑張っていただきたいです。お忙しい中ご対応いただきありがとうございました。
