中山社長の現場視察NO.154 R1栗山町継立ため池→長沼町新光東用水→南長沼西南幹線用水路→恵庭北島排水路→北島周囲堤盛土外→島松川築堤河岸保護→島松川左岸築堤盛土外

中山社長の現場視察NO.154 R1栗山町継立ため池→長沼町新光東用水→南長沼西南幹線用水路→恵庭北島排水路→北島周囲堤盛土外→島松川築堤河岸保護→島松川左岸築堤盛土外

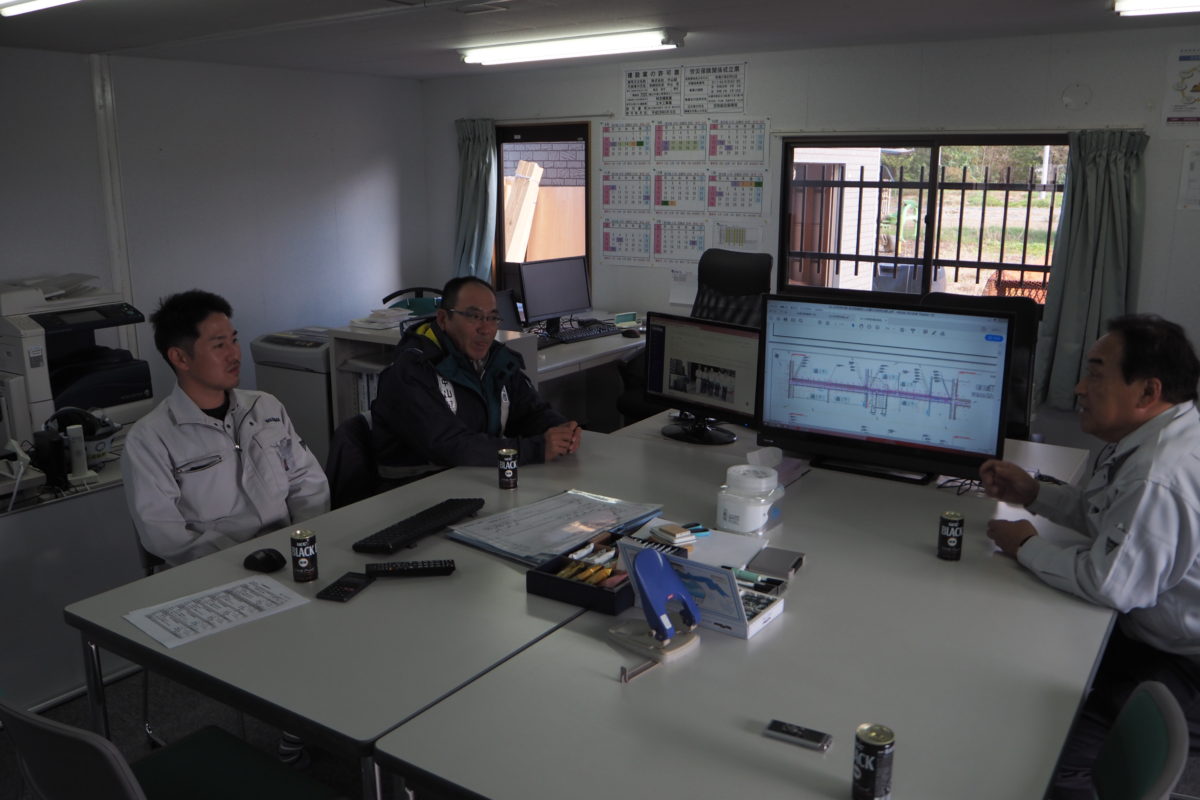

令和元年10月16日(水)、中山社長の現場視察が行われ、同行させて頂きました。今回の視察では「R1栗山町継立ため池」、「長沼町新光東用水」、「南長沼西南幹線用水路」、「恵庭北島排水路」、「北島周囲堤盛土外」、「島松川築堤河岸保護」、「島松川左岸築堤盛土外」の土木7現場を視察されました。
お忙しい中対応していただいた現場の方々、本当にありがとうございました。

(事務管理部 淺川 夏輝)

R1栗山町継立ため池
工事名称:農地防災 継立ため池1外1地区 61工区
施工場所:夕張郡栗山町
施工期間:R1.05.21~R1.12.20
現場担当者:安井 浩貴、筒井 紳之

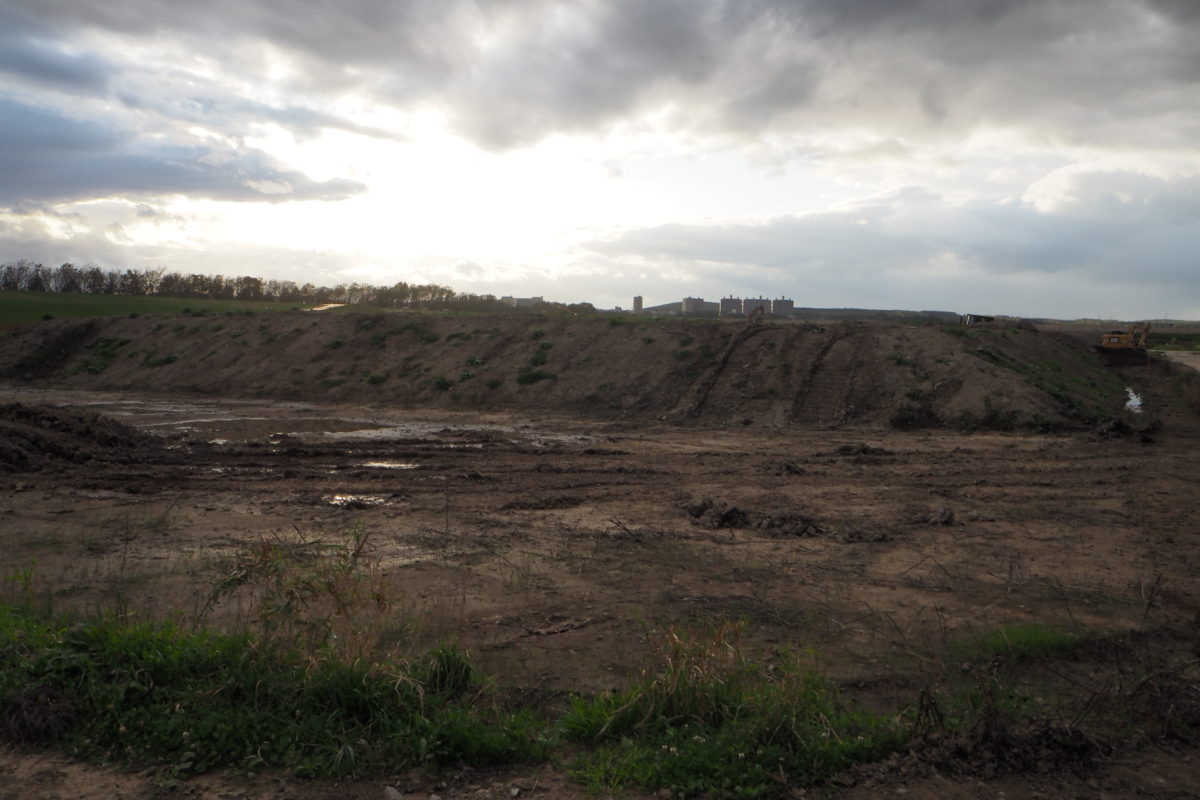

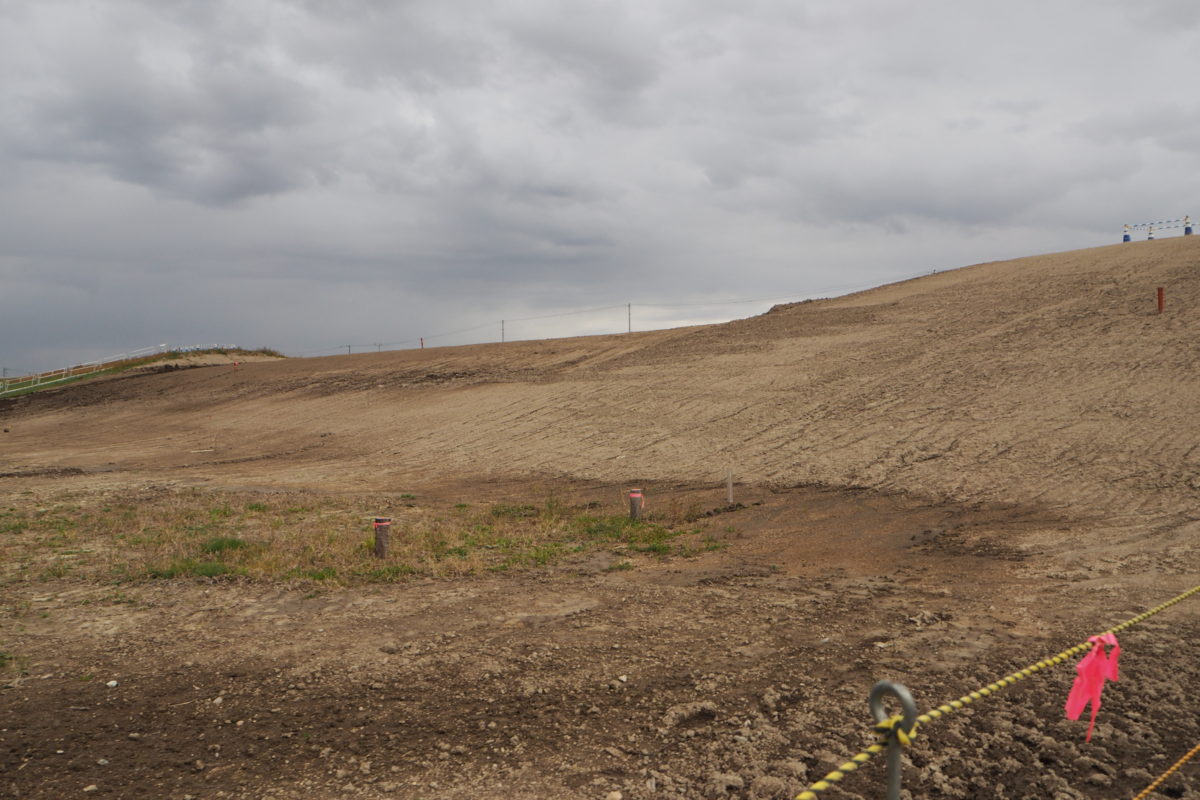

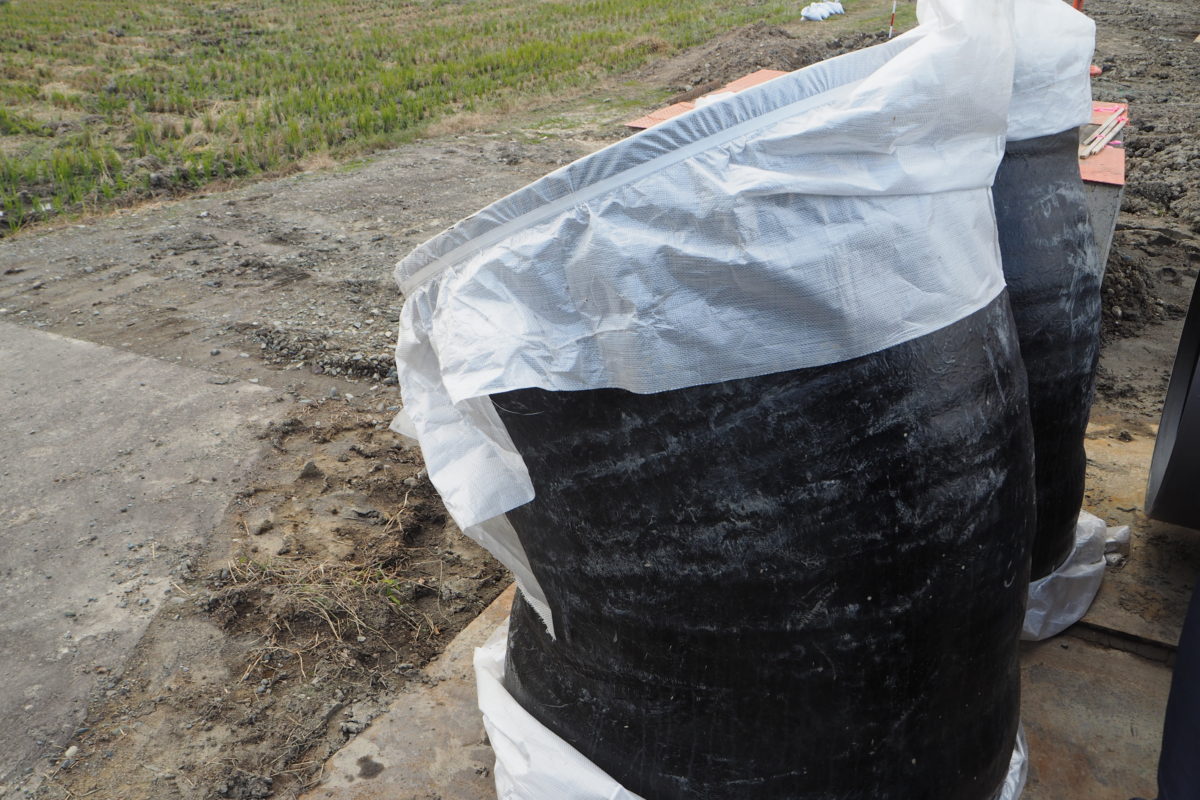

最初に向かった現場は「R1栗山町継立ため池」の現場です。この現場は、ため池の耐震工事によって漏水を抑える工事になります。このため池は、土で作られた小さいダムのようなもので、ため池に水を貯め必要な時に農作地などに送水するために作られています。一昨年から工事が始まり3年目を迎え、現場を訪れた時には昨年張った堤体部のブロックが沈下しブロックが波打っていたため、そのブロックの撤去と洪水吐補修工の足場組み立てを行っていました。事務所からため池までは道幅の狭い砂利道になっており時速15キロほどで走らないといけなく、大変時間と労力のかかる作業になります。今後も体調に留意して無事故で竣工を迎えてほしいと思います。お忙しい中対応していただきありがとうございました。

長沼町新光東用水

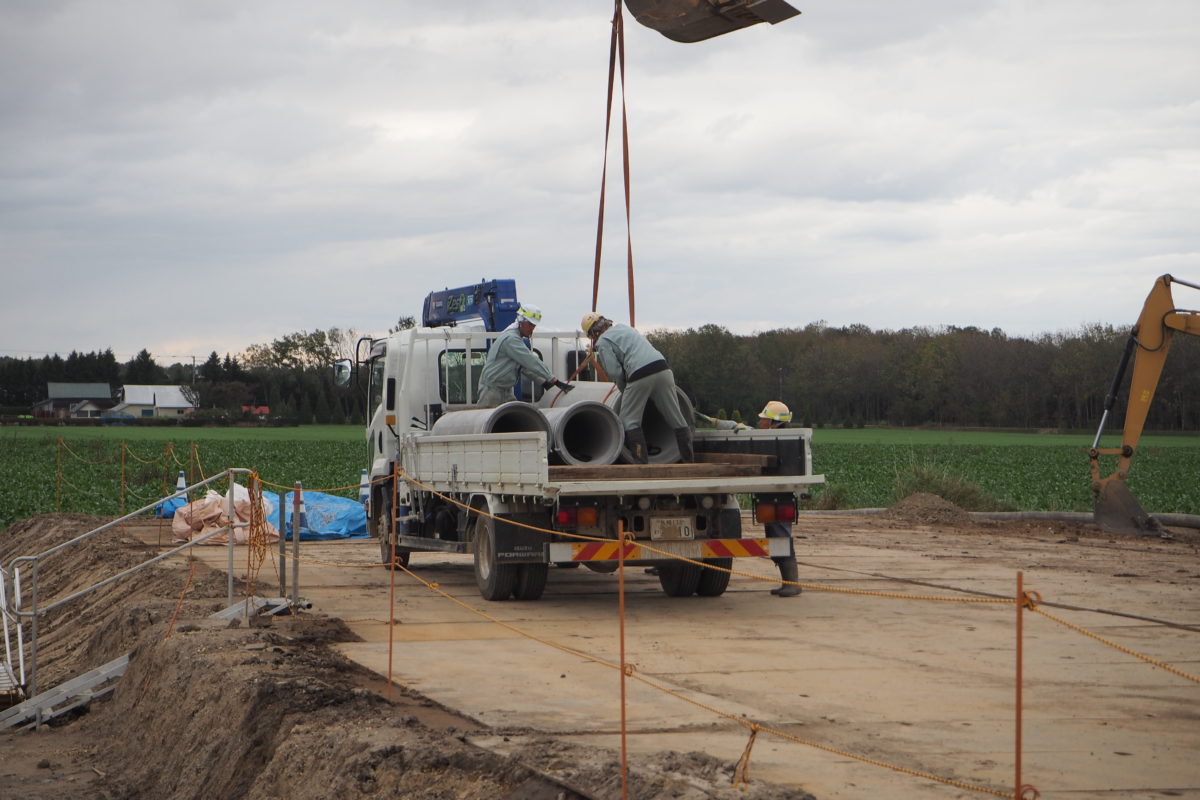

工事名称:経営体 新光東二期外1地区 63工区
施工場所:夕張郡長沼町
施工期間:R01.08.06-R02.02.28
現場担当者:鉢呂 恭平、斉藤 勇

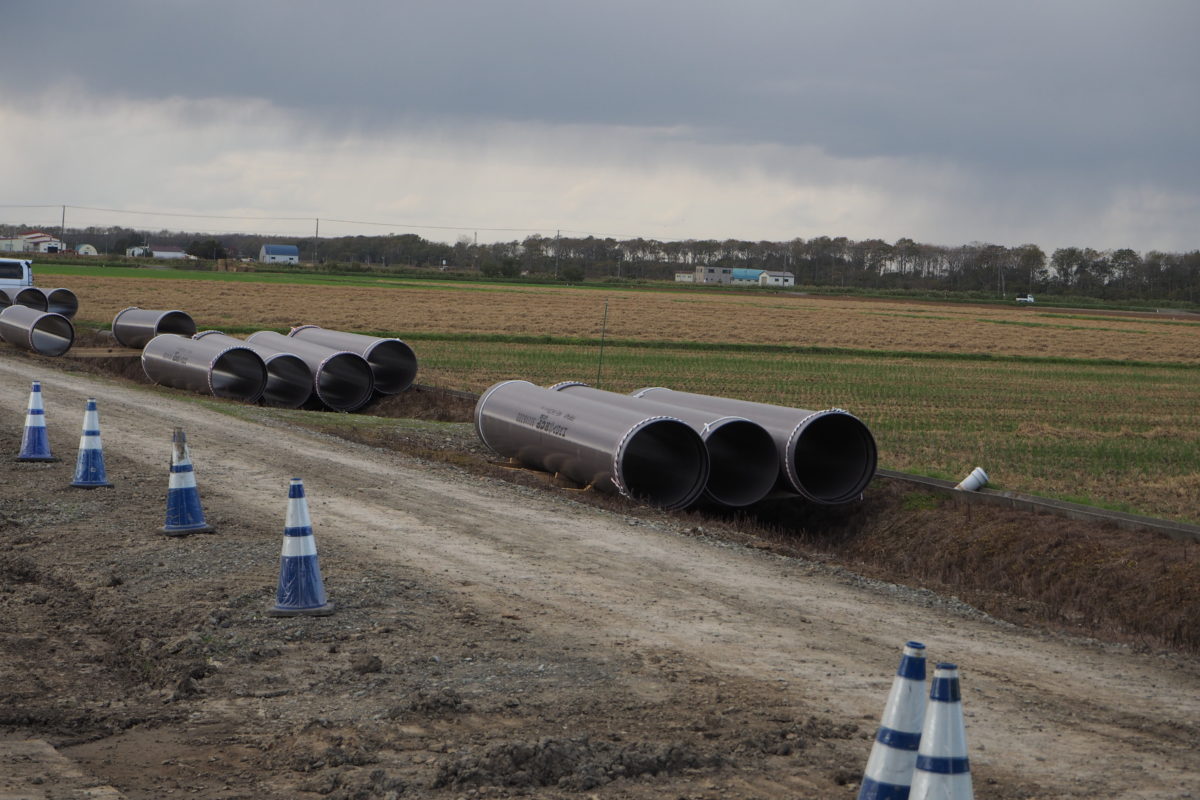

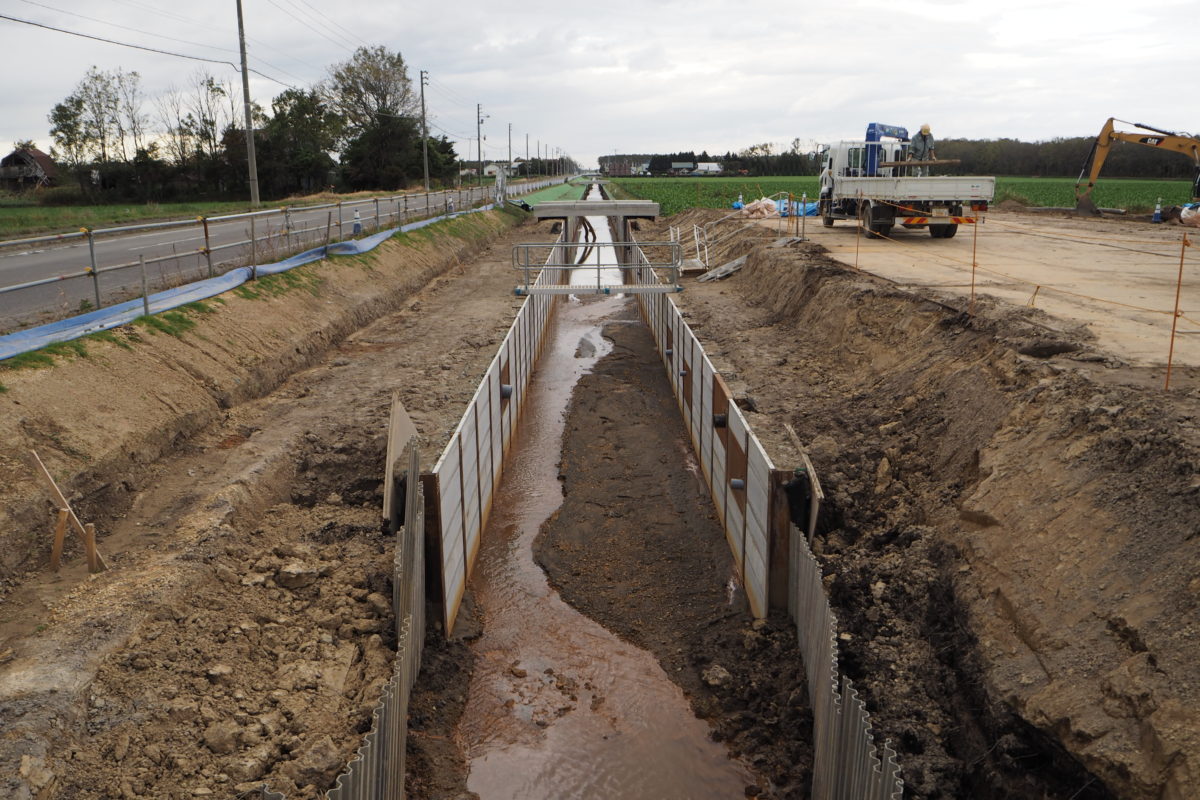

次に向かった現場は「長沼町新光東用水」の現場です。こちらの現場は、既存の開水路を取壊し新たに管水路を作る工事になります。訪問時には用水路を作るための管路の掘削、基礎の施工を行っていました。新たに作られる用水路は直線で750mにもなります。用水路になる管は1本25万円以上し、また特殊な形の管は100万円を超え納期にも時間を要するため、扱いには細心の注意を払っているとのことでした。今後は既存の用水路を取壊し、さらに施工範囲を広げるとのことだったので安全には気を付けて作業を進めていってほしいと思います。お忙しい中対応していただきありがとうございました。

南長沼西南幹線用水路
工事名称:南長沼地区 西南幹線用水路第5工区工事
施工場所:夕張郡長沼町
施工期間:R01.06.13-R02.03.09
現場担当者:今野 崇志、小林 康人

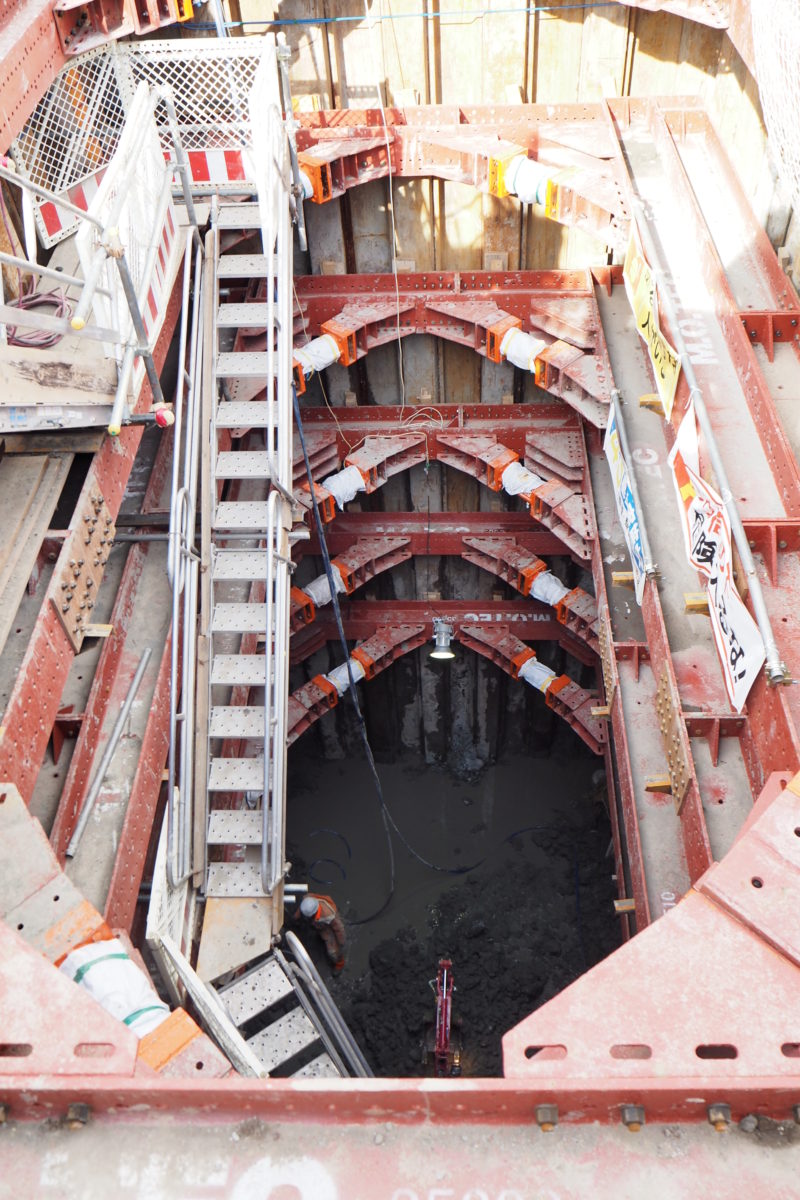

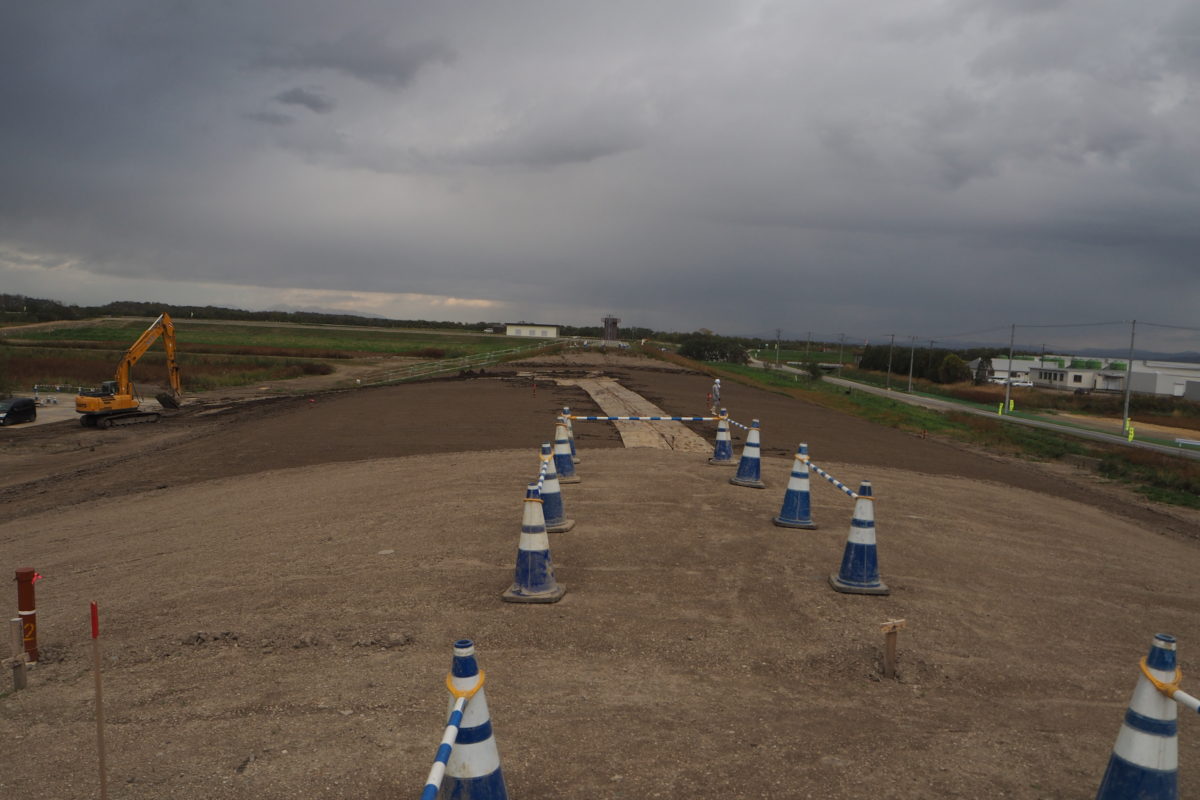

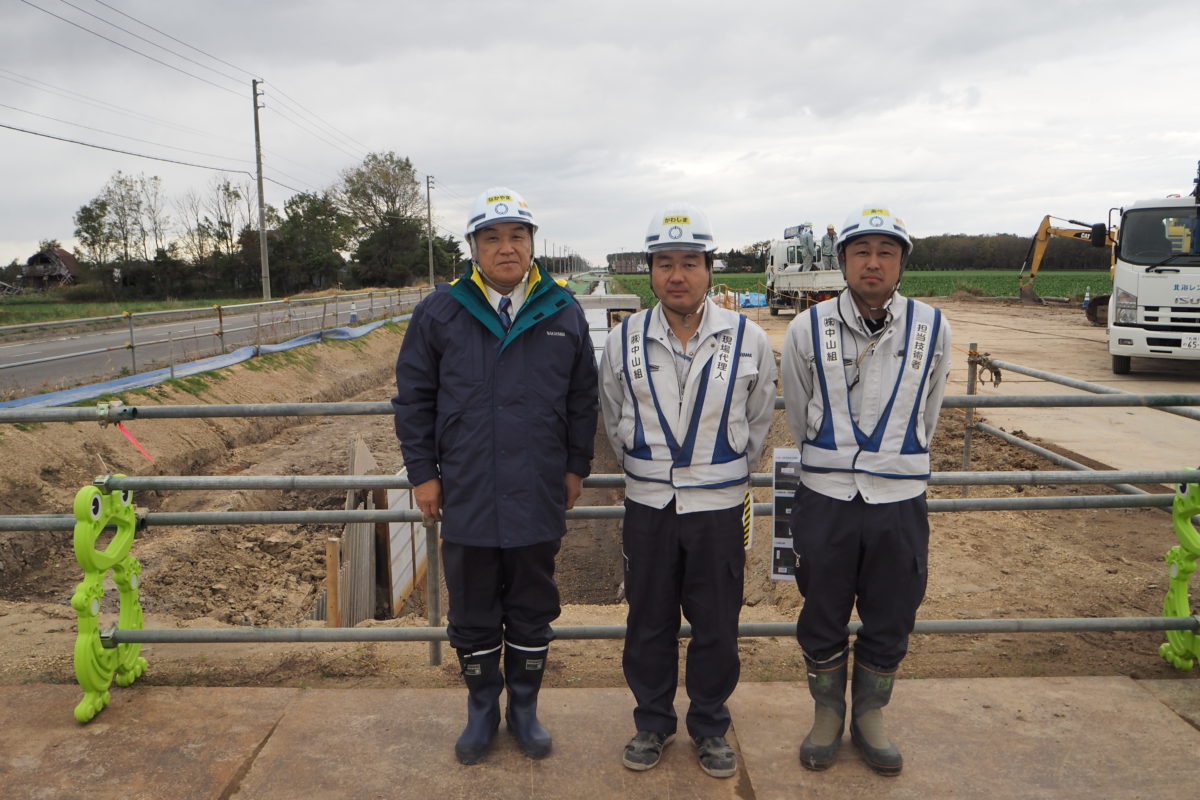

本日3つ目に向かった現場は、「南長沼西南幹線用水路」です。こちらの現場は、既設の西南幹線用水路(開水路)を管水路に切り替える工事になります。工事内容としては、管水路区間、用水の圧力を調整する調圧施設(スタンド工)が南6号川と国道274号を横断させる管水路(推進区間)の3つに分けられます。訪問時は、2つ目のスタンド工の掘削作業と、3つ目の推進区間の発進側立杭掘削作業が行われていました。泥水式推進工法で国道と南6号川の直下を横断させるため立杭の深さは12mにもなるとのことでした。非常に狭いスペースで大きな重機が動いていたのがとても印象的で、さらに国道も車通りが多いので作業中の事故はもちろんのこと交通事故などにも気を付けて作業を進めてほしいと思います。お忙しい中現場を案内していただきありがとうございました。

恵庭北島排水路
工事名称:恵庭北島地区 西6線幹線排水路穂栄工区工事
施工場所:恵庭市
施工期間:R01.06.20-R02.02.28
現場担当者:川嶋 隆志、阿部 敬弘

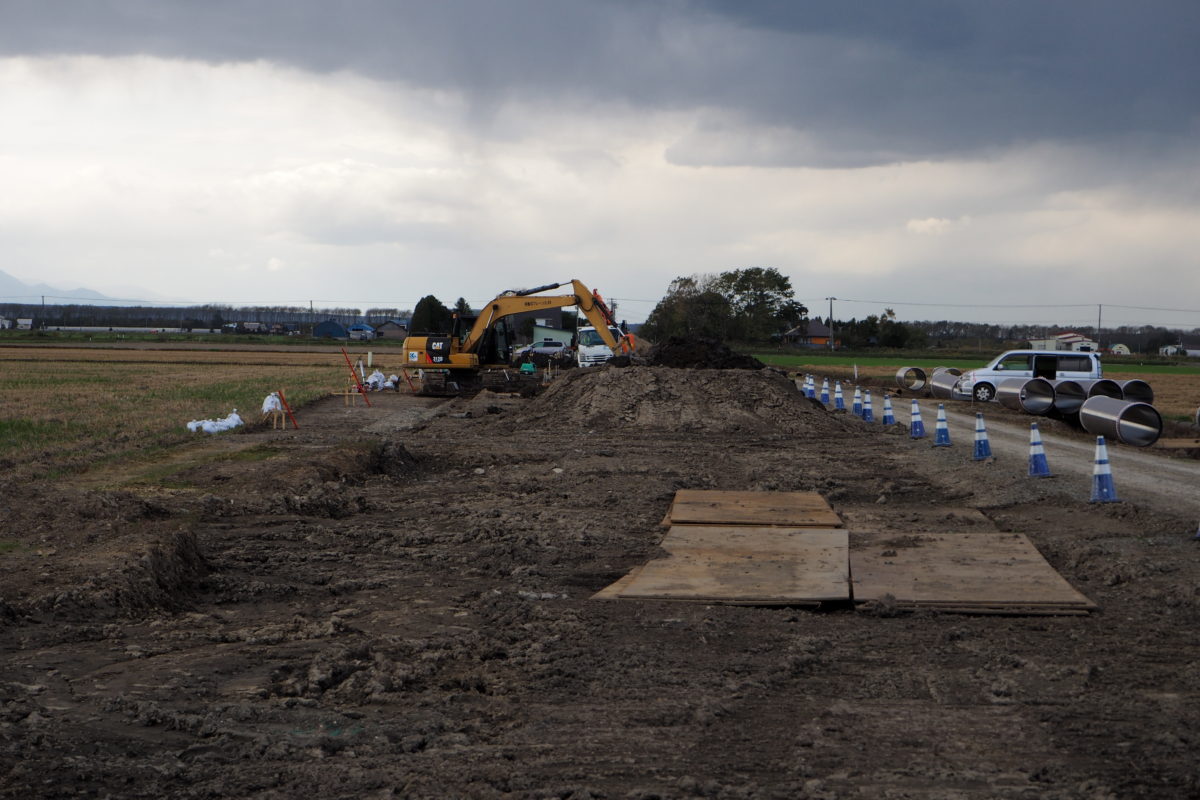

4つ目に向かった現場は、「恵庭北島排水路」の現場です。この工事は、古い排水路を取壊して新しい排水路を作る工事になります。訪問時には、仮設管の撤去作業、鉄板の敷設、また、農家の方からの依頼で排水路の縁に雑草が生えないようにするための防草シートを張る作業を行っていました。この排水路は通常の矢板よりも少し特殊な矢板を使用しているため打込むために使用するパイラーも道内にはなく道外から機材を取り寄せる形になるため非常に時間のかかる作業になります。今後も無事故で竣工を迎えられるように安全に作業を進めていってほしいと思います。お忙しい中、対応していただきありがとうございました。

北島周囲堤盛土外
工事名称:石狩川改修工事の内 北島遊水地周囲堤盛土外工事
施工場所:恵庭市
施工期間:R01.04.09-R02.03.19
現場担当者:砥石 康則、近藤 伸

5つ目に向かった現場は「北島周囲堤盛土外」です。こちらの現場では、3kmも長い距離の盛土工事を行っています。訪問時には、去年まで道路だったところを地盤改良してそこの盛土工事を行っていました。現在の進捗は80%を超えており、とても順調に工事が進んでいるとのことでした。また、砥石所長自身、初めての現場代理人を任された現場ということもあり、今までとは違った経験や現場の見方ができていると話してくれました。現場は今後、盛土したところの整形と道路沿いに光ケーブルの施工に入っていきます。今後も安全には留意して工事を進めていってほしいと思います。お忙しい中、現場を案内していただきありがとうございました。

島松川築堤河岸保護
工事名称:石狩川改修工事の内 島松川左岸築堤河岸保護工事
施工場所:恵庭市北島
施工期間:R01.07.23~R02.03.03
現場担当者:伊藤 大輔、油谷 敏

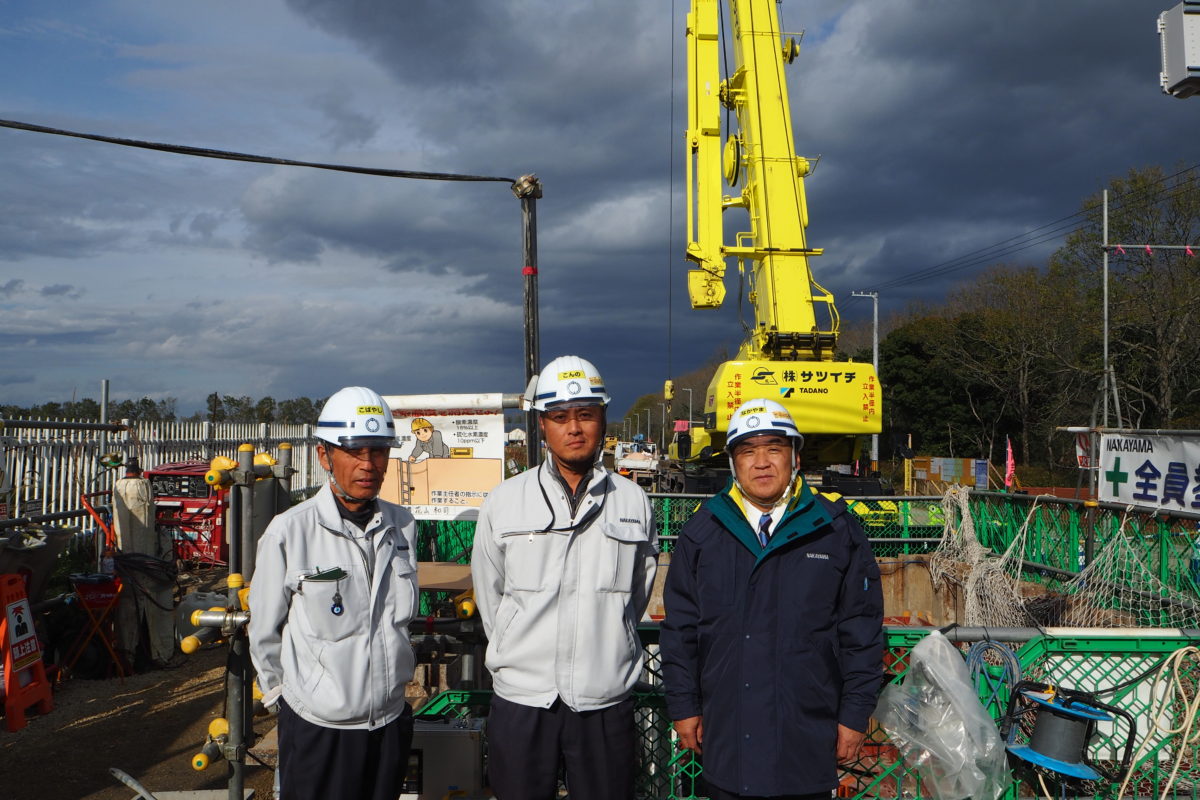

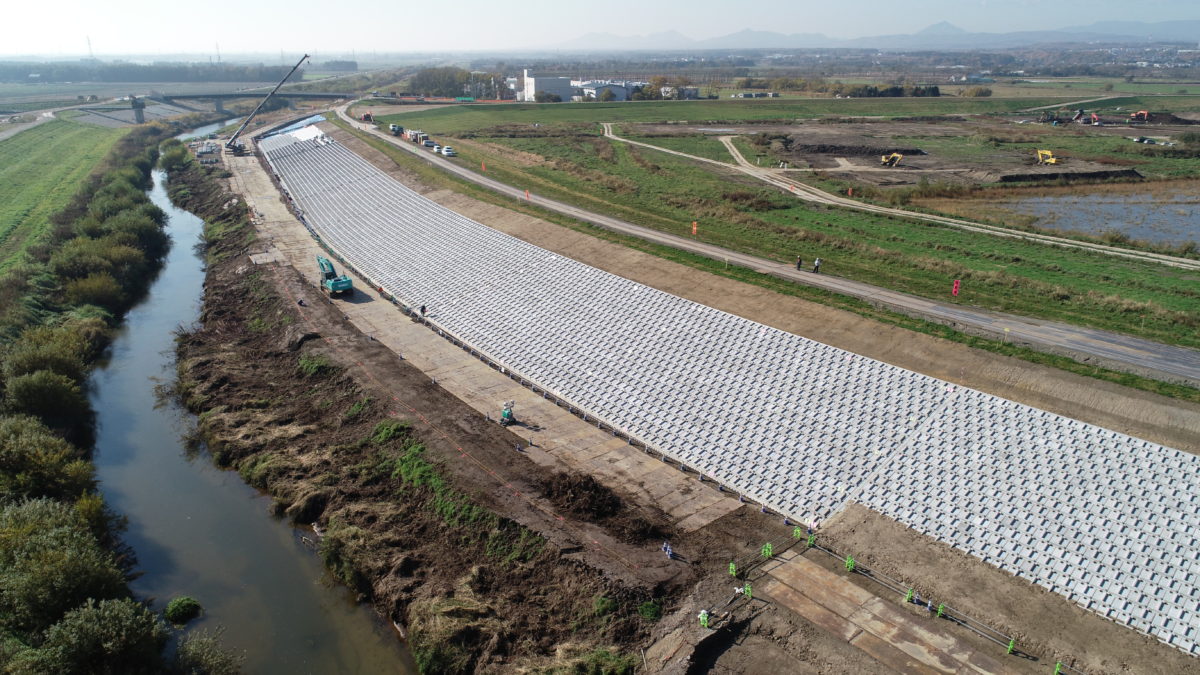

6つ目に向かった現場は「島松川築堤河岸保護」の現場です。こちらの現場は、水害を防ぐため既存河道を整備し、ブロックを設置することで築堤を保護する工事です。訪問時にはラフタークレーンを使い大型連接ブロックの布設作業を行っていました。また、この現場の下流側では島松川左岸河道整備施工されています。工区境はあるものの2つの現場で同じような作業が行われており、1本の大きな土木工事のような現場だったのがとても印象的でした。今後は冬季期間の施工も入ってくるので、安全面はもちろん、体調面にも十分に気を付けて工事を進めていってほしいと思います。最後は、島松川左岸河道整備で作業をしている山下さんと新入社員の田村君にも来ていただき、工区境で写真を撮りました。お忙しい中、対応していただきありがとうございました。

島松川左岸築堤盛土外
工事名称:石狩川改修補償工事の内 島松川左岸築堤盛土外工事
施工場所:北広島市
施工期間:R1.07.18~R01.12.20
現場担当者:佐藤 朋雄、金子 正和

最後に向かった現場は「島松川左岸築堤盛土外」です。こちらの現場は、掘削した遊水地の粘性土と砂を撹拌し盛土する工事になります。砂は根志越のほうから持ってくるため砂を運ぶのにも大変時間を要します。また、この盛土工事のみならず、広島地区では排水機場の外構・整備工事も行われています。施工場所も離れていることや、施工工種が多岐にわたるため、業者との打ち合わせを密にして行っているとのことでした。今後、広島地区のほうでは建築事業部の職員も入りポンプ小屋の上屋の工事も行われます。これから雪が降るとさらに現場の移動などに時間を要してしまいますが、安全には留意して進めていってほしいと思います。お忙しい中、対応していただきありがとうございました。
