中山社長の現場視察NO.127 H29江別太撹拌土造成→江別太南6線東周囲堤→晩翠南10線周囲堤→道央圏連絡道晩翠改良→南長沼42工区ほ場→穂栄幹線漁川左岸→穂栄幹線漁川下流→北島周囲堤地盤改良
中山社長の現場視察NO.127 H29江別太撹拌土造成→江別太南6線東周囲堤→晩翠南10線周囲堤→道央圏連絡道晩翠改良→南長沼42工区ほ場→穂栄幹線漁川左岸→穂栄幹線漁川下流→北島周囲堤地盤改良
2017-10-16H29江別太撹拌土造成
工事名称 石狩川改修工事の内 江別太遊水地撹拌土造成外工事
施工場所 江別市江別太・岩見沢市幌向
施工期間 2017/03/31~2017/10/26
現場担当者 木嶋 義彰、近藤 伸

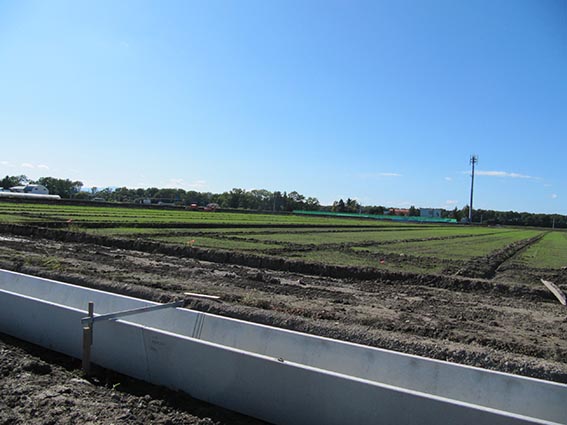

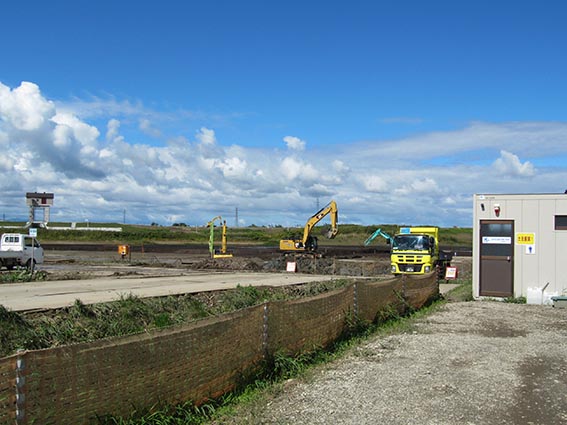

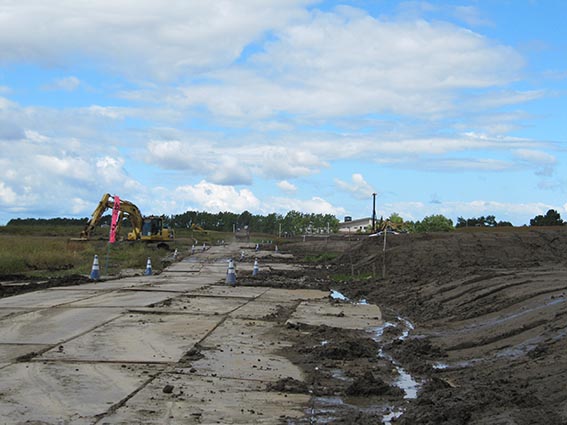

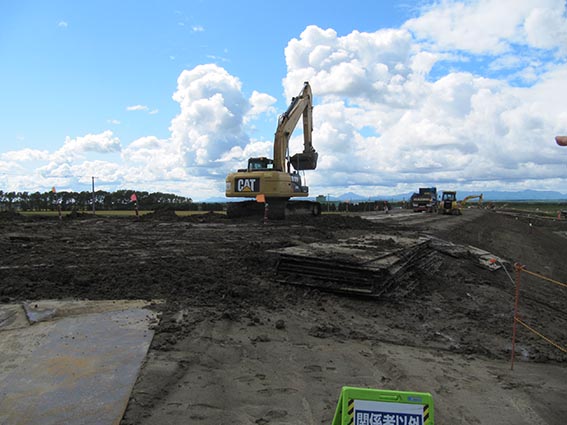

最初に向かった現場は「江別太撹拌土造成」の現場です。この現場は江別太遊水地内で一番北側に位置し、11万4,000m3の掘削と撹拌工事を行っています。

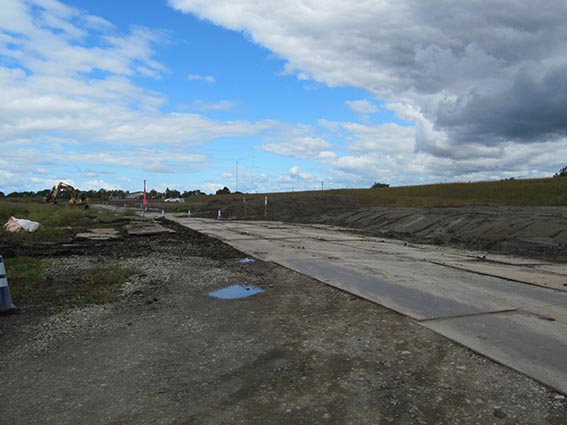

視察時には、掘削はほぼ終わっていて残り2000~3000m3の掘削が残っている状況でした。掘削工事については、粘土質の土を2m掘削し掘削した後に1mを泥炭で埋め戻す工事で、ここで掘削した粘土を他工区の撹拌用母材として運搬する作業も行われています。また、撹拌工事では掘削した粘土を購入度と合わせて撹拌する作業も行っています。
広い遊水地内には多くの現場が混在しており、沢山のダンプなどが走っていました。事故や怪我の無いように竣工を迎えていただきたいと思います。お忙しいなか、丁寧に対応していただきありがとうございました。
江別太南6線東周囲堤
工事名称 石狩川改修工事の内 江別太遊水地南6線東周囲堤工事
施工場所 江別市
施工期間 2017/03/31~2018/01/24
現場担当者 丹波 友介、田中 秀幸、小笠原公輝

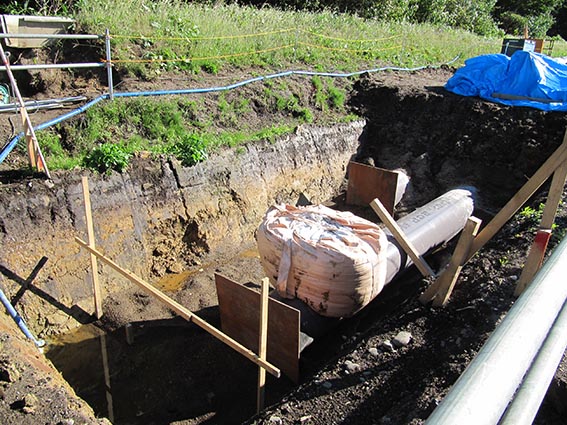

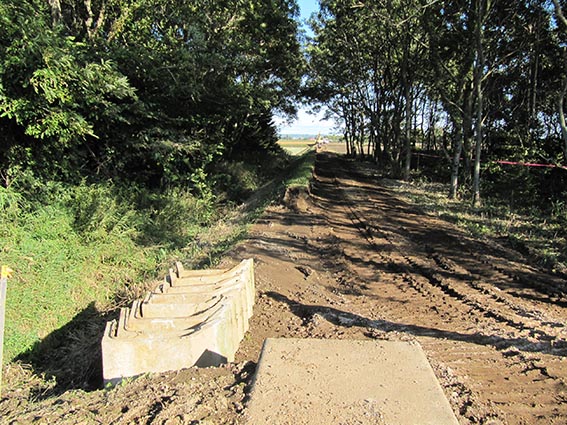

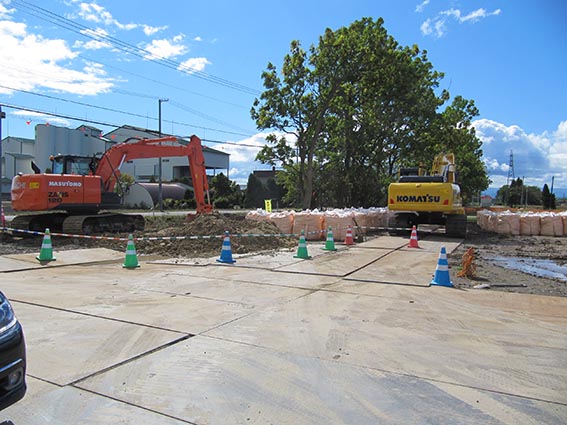

こちらの現場は、「H29江別太撹拌土造成」の現場と同じ場内にある、「江別太南6線東周囲堤」の現場です。この周囲堤は長さ約210mほどで38,000m3の盛土作業を行っています。視察時には周囲堤が7.2mの高さになっていましたが、ここから2mほど沈下するという話でした。現場の地盤は軟弱地盤の為、土を高く、厚く盛ることで下の層の土が締まることで安定させているそうです。この現場では「真空圧密ドレーン」を使用しており、泥炭の中の水を抜くことで現地盤も圧縮されて強度が増すそうです。ドレーンを使うことで安定した築堤となる事が今回の視察で理解できました。
お忙しいなか丁寧な対応ありがとうございました。残りの工期を怪我や事故の無いよう頑張ってください。
晩翠南10線周囲堤
工事名称 石狩川改修工事の内 晩翠遊水地南10線周囲堤工事
施工場所 江別市江別太
施工期間 2017/06/14~2018/01/23
現場担当者 本多 無我、佐藤 勇、廣中 謙治

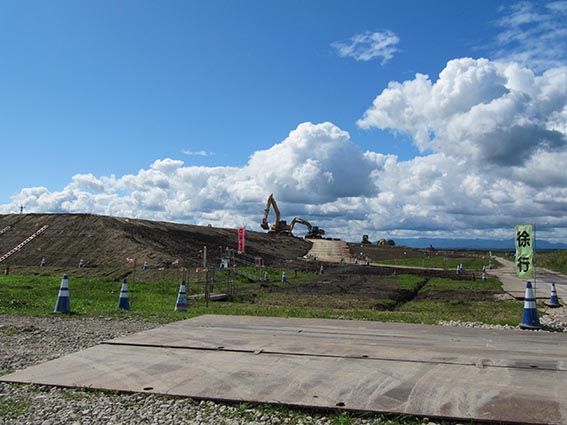

こちらの現場は周囲堤の工事です。掘削工事が3,700m3、盛土工事が29,900m3、撹拌が29,900m3の工事内容です。こちらの現場もドレーンを使用しており、8月末にドレーンで水抜きをした際には60cmも地盤が沈下したそうです。これで地盤が安定したことでその上に盛土を行い周囲堤を造っている状況です。ダンプ等も多く稼働している様でした。残りの工期まで無事故、無災害で頑張ってください。お忙しいなか対応ありがとうございました。
道央圏連絡道晩翠改良
工事名称 道央圏連絡道路 南幌町 晩翠改良工事
施工場所 空知郡南幌町
施工期間 2017/06/23~2018/02/25
現場担当者 佐藤 浩喜、佐々木奎太

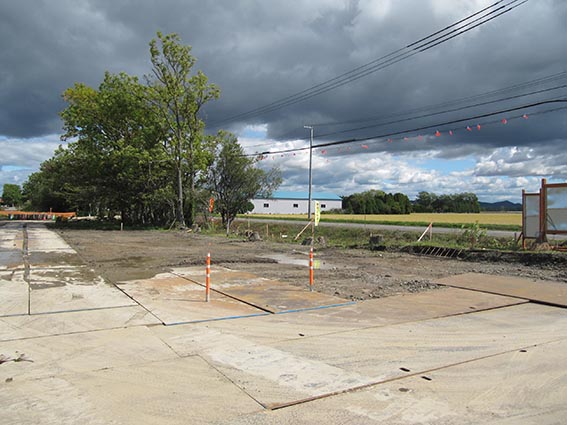

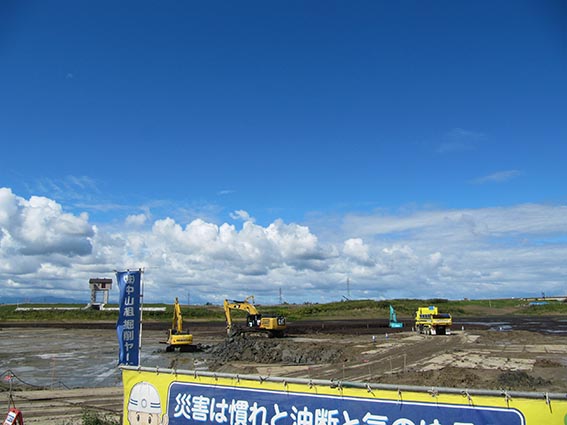

こちらの現場は道央圏連絡道路晩翠改良の現場です。この現場では施工場所に既存の水道管や電線、電柱が有りその移設工事も行うことになっており、これから冬季の施工もあるため大変とのことでした。現場の地盤が泥炭のため、ペーパードレーンを使用して水抜きを行っているそうです。スラリー改良で地盤を改良しています。スラリー改良とはセメントを水と混合しスラリー状にして、原地盤にポンプで注入し撹拌することで、柱状になり地盤を強化する工法です。そうすることにより強い基礎が出来るとのことでした。お忙しいなかご対応ありがとうございました。
南長沼42工区ほ場
工事名称 南長沼地区 42工区区画整理工事
施工場所 夕張郡長沼町
施工期間 2017/03/10~2018/01/24
現場担当者 遠藤 達也、廣木 亜央、松澤 智希

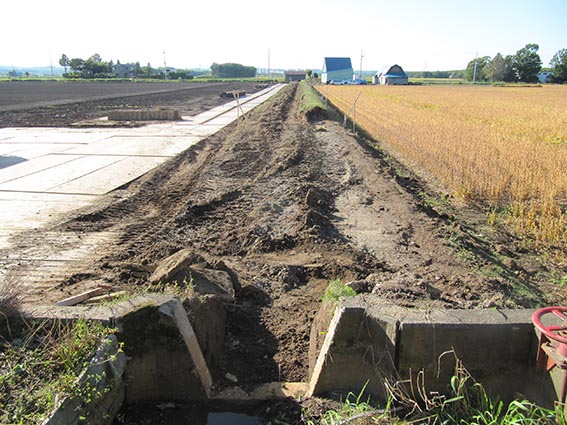

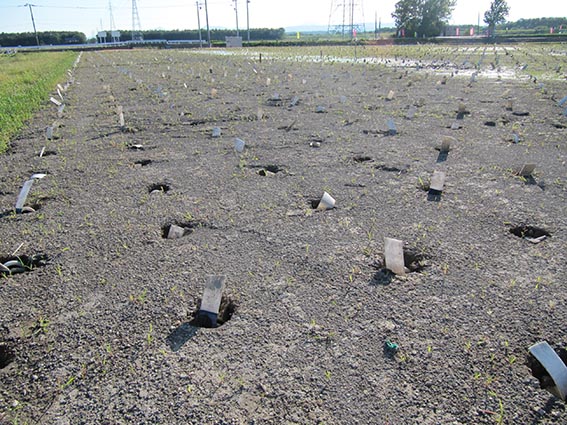

こちらの現場は、耕地区画の整備と用水路の整備を行っています。整備をすることで効率がよくなると言われています。整地工は22.9ha、暗渠排水工48.9haとなっています。現場の地盤が弱いため沈下防止に木杭を使っていました。
ほ場の工事は雨が降るとほ場に入って作業が出来ないので、今年のように雨が多いと大変苦労するとのことで、視察時は前日に雨が降ったため、予定していた暗渠のパイプを入れる作業を見ることが出来ませんでした。暗渠工をすでに終えているほ場とまだパイプの入っていないほ場の水はけの違いが、前日の雨で確認することができました。進捗は60%とのことでした。残りの工期も無事故、無災害で頑張ってください。
穂栄幹線漁川左岸

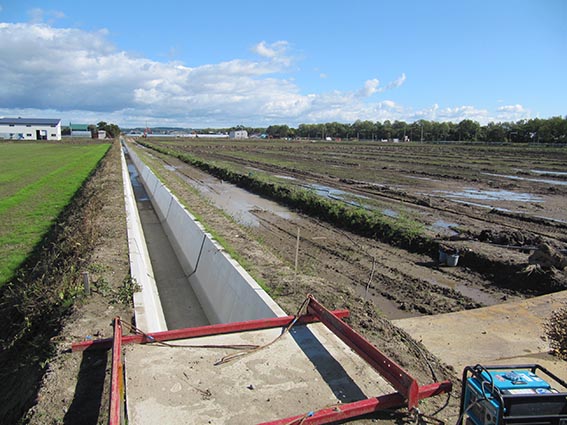

工事名称 道央用水(三期)地区 穂栄幹線用水路漁川左岸穂栄工区外一連工事
施工場所 恵庭市
施工期間 2017/03/31~2018/03/16
現場担当者 畠中 克則、渡辺 純
農業用用水を千歳・恵庭地区へ流すための用水路工事です。今回の工事は、穂栄線南14号水路、穂栄線南15号水路、南15号第1水路、廃止施設撤去と施工場所も点在しています。その為、管水路工及び揚水機施設撤去は落水後、河川敷地内部分の工事は、非排水期の11月から施工することになっています。今まではトラフのオープン型の水路でしたが今回の工事でパイプラインに切り替えるため水頭圧を図るために高さが8.5mの調圧施設が造られています。
お忙しいなかありがとうございました。残りの工期も無事故、無災害で頑張ってください。
穂栄幹線漁川下流
工事名称 道央用水(三期)地区 穂栄幹線用水路漁川左岸下流工区外一連工事
施工場所 恵庭市
施工期間 2017/03/31~2018/03/16
現場担当者 今野 崇志、佐々木 忍
こちらの工事も先ほどの現場と同様の工事で、農業用用水を千歳・恵庭地区へ流すための用水路工事です。今回の施工は、千歳市北島と恵庭市水郷となっていて、林田南10号水路、林田南12号、廃止施設撤去(揚水機場)、耕地復旧工事があります。施工にあたり管水路工は10月上旬の水稲の収穫、11月上旬のビートの収穫後からになります。
施工の大半が冬季施工の予定と言うことですが、無事故、無災害で頑張ってください。お忙しいなかありがとうございました。
北島周囲堤地盤改良
工事名称 石狩川改修工事の内 北島遊水地周囲堤地盤改良外工事
施工場所 恵庭市
施工期間 2017/03/31~2018/01/09
現場担当者 伊藤 大輔、松田 勝則、齋藤 勇
こちらの現場は北島遊水地の周囲堤地盤改良と盛土の現場になります。

こちらの現場ではペーパードレーンを使用して地盤の強化をしています。今回視察した他の現場同様、現地盤の水を抜くことで強い地盤ができ安定した周囲堤を造ることができます。今回その地中に入っているペーパードレーンを見ることができました。その際に盛土をしているところに設置しているペーパードレーンから水を抜く機械も見ることが出来、なかなか見ることができないため社長も興味を持たれていました。
お忙しいなかご対応ありがとうございました。無事故、無災害で頑張ってください。
恵庭西6線幹線排水路
工事名称 恵庭北島地区 西6線幹線排水路北栄工区工事
施工場所 恵庭市
施工期間 2017/08/05~2018/03/23
現場担当者 川嶋 隆志
この現場はまだ着工していなかった為、現場事務所のみの訪問となりました。ほとんどが冬期施工とのことでした。冬期間の作業は大変ですが、頑張ってください。
