中山社長の現場視察 No.93 平取ダム堤体掘削→千歳川長都築堤→嶮淵右岸囲ぎょう堤→南長沼4工区ほ場→千歳川舞鶴築堤→ウイング車庫新築

中山社長の現場視察 No.93 平取ダム堤体掘削→千歳川長都築堤→嶮淵右岸囲ぎょう堤→南長沼4工区ほ場→千歳川舞鶴築堤→ウイング車庫新築

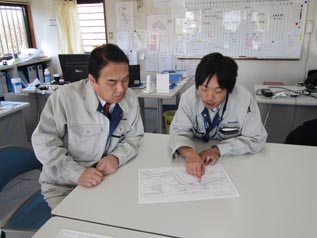

平成26年10月24日、中山社長の現場訪問が行われました。「平取ダム堤体掘削」、「千歳川長都築堤」、「嶮淵右岸囲ぎょう堤」、「南長沼4工区ほ場」、「千歳川舞鶴築堤」、「ウイング車庫新築」の土木5現場・建築1現場を訪問され、現場取材に同行させていただきました。各現場の担当者には、お忙しい中にもかかわらず丁寧に説明していただきました。ありがとうございました。

(札幌総務部 安原 博之)

平取ダム堤体掘削
工事名称:沙流川総合開発事業の内 平取ダム堤体左岸基礎掘削工事
施工場所:沙流郡平取町
施工期間:H25.03.11-H27.02.24
現場担当者:荒 好輝、上村 法政

最初に向かった現場は、日高管内の平取町にある額平川に位置する平取ダム堤体掘削の現場です。

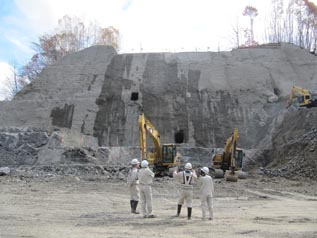

平取ダムは重力式コンクリートダムとして高さ56.5m、総貯水容量45,800,000m3、二風谷ダムとともに沙流川水域の洪水調節、流水機能の維持や水道用水の供給を図ることを目的として建設が進められています。本工事では、平取ダムの基礎となる堤体掘削を主として、転流のためのU型擁壁水路の敷設、工事用道路の盛土などを施工しています。掘削にあたっては硬い岩盤を破砕するための発破作業もあり、火薬の管理や破砕岩の飛散などに注意しているそうです。斜面部には風化防止のためモルタルを吹付しています。また、写真にある斜面部や山の所々にある穴は岩質調査のためのものだそうです。訪問時は、大型ブレーカーやダンプなど何台もの重機が稼動していました。
現場では目の前の山で熊を度々見かけるそうですが、重機が動いているので近寄ってくることはないそうです。これから寒さが厳しくなってきますが、健康に注意され無事施工を終えられるよう頑張って下さい。お忙しい中、ご協力ありがとうございました。






千歳川長都築堤
工事名称:石狩川改修工事の内 千歳川長都築堤工事
施工場所:夕張郡長沼町
施工期間:H26.03.31-H26.11.26
現場担当者:尾崎 和雄、馬場 直人、松永 諒太

次の現場は、長沼町にある千歳川長都築堤における盛土、植生の工事です。

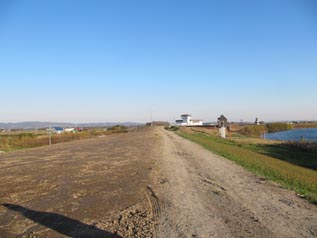

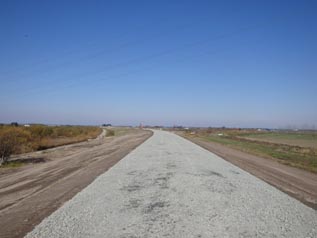

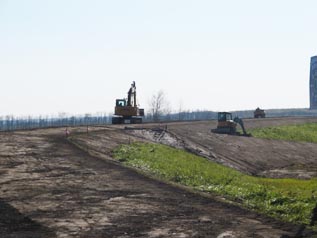

当工事では、千歳川長都築堤の右岸側を工事延長で約2,600m、5箇所の築堤盛土が57,000m3、2箇所に植物の種を植えて植生を施します。盛土には、現地の粘性土と根志越地区の遊水地工事で出た砂質土を混合攪拌したものを使用しています。訪問時は5箇所の築堤盛土のうち、残り1箇所のところまで終えており、残る3番目の盛土工区で堤防の最上部にあたる天端の敷均し作業が行われていました。竣工まで残りわずかですが、これからも無事工事を進めてください。お忙しい中、ご協力ありがとうございました。






嶮淵右岸囲ぎょう堤
工事名称:嶮淵右岸地区遊水地囲ぎょう堤外工事
施工場所:夕張郡長沼町
施工期間:H25.03.29-H26.10.27
現場担当者:畠中 克則、日置 和歩

次に向かったのは、千歳川河川整備計画における遊水地のうち、嶮淵川右岸地区の遊水地囲ぎょう堤の現場です。
遊水地とは、排水門、越流堤、周囲堤、囲ぎょう堤で構成された河川の洪水被害を防ぐための治水施設で、堤防で囲んだ河川の土地の一部を掘り下げて、そこに増水した水を貯め、水位が下がってきたら排水門から河川に水を流すという仕組みです。
囲ぎょう堤とは、河川に接する内側の堤防のことを指しており、当工事ではその仕上げがメインです。管理施設で使用される光ケーブルの埋設、法面・天端の整形や植生などを施工しました。訪問時は既に現場での作業も終わっており、あとは竣工検査を受ければ無事完了ということです。また、同遊水地の掘削工事についても当社の政田次長が担当しているのですが、検査のため残念ながらお会いすることができず、次の現場へ向かいました。お忙しい中、ご協力ありがとうございました。






南長沼4工区ほ場
工事名称:南長沼農地整備事業 4工区区画整理建設工事
施工場所:夕張郡長沼町
施工期間:H26.03.31-H27.02.06
現場担当者:遠藤 達也、池本 洋平

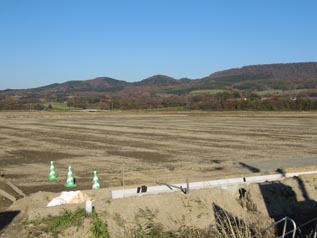

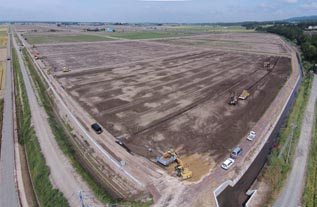

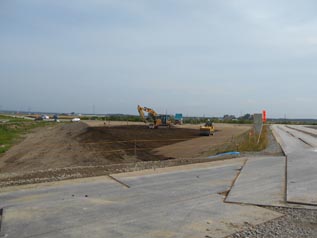

次に向かったのは、長沼町ほ場整備の現場です。当工事は、約22haの農業用地を区画整理・基盤整備する工事で、小区画の農業用地6枚を1枚にまとめるなど大区画化することで大型農耕機械の使用が可能となり、生産性の向上が図れます。また、土を800mm掘り下げた所に地中管を設置する暗渠が約20haあり、土中の余分な水分を排出して土地の水はけがよくなることで良質な土壌を保つことができます。
用排水路の施工がそれぞれ約2km、さらに農道が4.5km、それ以外にも付帯工事が多岐に渡るため、大変苦労されているということでした。これからますます寒くなってきますが、健康に注意され頑張って下さい。お忙しい中、ご協力ありがとうございました。






千歳川舞鶴築堤

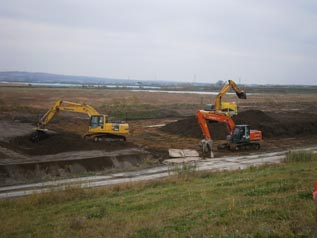

工事名称:石狩川改修工事の内 千歳川舞鶴下流築堤工事
施工場所:夕張郡長沼町
施工期間:H26.06.07-H27.01.13
現場担当者:土居 茂美、對馬 健介

次に向かったのは、千歳川舞鶴築堤の現場です。築堤盛土のうち3箇所は、以前当社で施工した千歳川南6号樋門改築工事のすぐ側で、当時その工事を担当された土居次長がこちらの現場を担当されています。

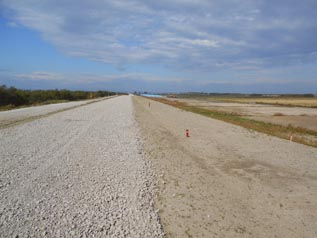

当工事では、築堤盛土のほか、堤防内の排水路や植生、光ケーブル敷設なども施工します。前述の3箇所の盛土からやや離れた場所にも盛土箇所があり、土を根志越地区の土取場から運び、舞鶴の攪拌場で攪拌してから現場に盛土するのですが、土取場から現場までは片道20km以上かかるなど、幅広く管理しなければならないため大変苦労されているそうです。訪問時も、土取場や攪拌場など計30台のダンプを配置して運搬しているということでした。これから寒さも厳しくなってくると思いますが、体調管理に気をつけて頑張って下さい。お忙しい中、ご協力ありがとうございました。






ウイング車庫新築
工事名称:(株)ウイング車庫新築工事
施工場所:北広島市
施工期間:H26.06.20-H26.10.31
現場担当者:釜山 茂広

最後に向かったのは、北広島市大曲にあるタクシーや観光バスを運行されている㈱ウイング様の車庫新築工事です。

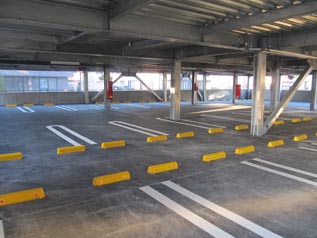

発注者様の事務所から通りを挟んだすぐ向かいの敷地に、地上から約2m50cm掘り下げた下階と上階の鉄骨2階建て車庫を新築しました。こちらの車庫には、業務で使用するタクシーや社員が通勤で使用しているマイカーなど、併せて約70台の車が駐車できるとのことです。道央自動車道や国道36号線に近く交通量もかなり多い場所のため、車両の出入りや第三者に注意して施工されたそうです。建物は既に完成し建築確認検査も終えており、発注者様の立会い検査が終了後、引渡しとのことでした。お忙しい中、ご協力頂きありがとうございました。
