2013-10-10平成25年10月8日から10日にかけて、道北、道東方面の現場訪問が行われました。
10月8日
天塩サロベツ川樋門
工事名称:天塩川改修工事の内 サロベツ3号樋門工事
施工場所:天塩郡幌延町
施工期間:H25.3.5-H26.2.20
現場担当者:川嶋 隆志
早朝本社を出て、現地幌延町着が11時半過ぎでした。

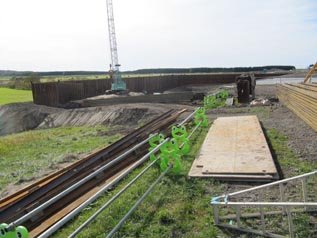

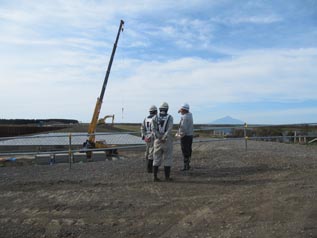

ここは石山組さんとのJV現場で、到着後に石山組さん担当の古川さん、高橋さんに事務所で挨拶をして、当社担当の川嶋君と一緒に現場へ向かい、説明を受けました。

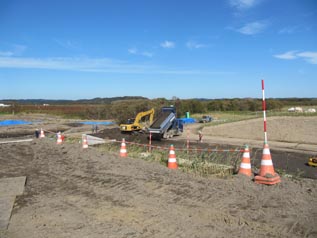

古い樋門を撤去して離れた場所に新しい樋門を作っている最中でした。進捗状況は50%との事で順調のようでした。これから盛土工事が多くなることから、ダンプ不足を心配していました。安全第一、健康第一をお願いして次の現場へ向かいました。
天塩川樋門
工事名称:天塩川改修工事の内 振老2号樋門工事
施工場所:天塩郡天塩町
施工期間:H25.5.23-H26.3.20
現場担当者:近江谷徹平、高木 路浩、春木 康平
ここは、先ほどの現場から10分ほどで、ちょうど天塩川を挟んだ向かい側になります。
現場事務所で、代人の近江谷君、高木君、春木君と会い、現場へ向かいました。現場事務所は、廃校になった学校のグランドを借りた所に設置されていました。廃校跡には近隣の少年野球チームの少年達の為に「室内バッティングセンター」が設置されていて、マイクロバスで野球少年が練習に来ているそうです。

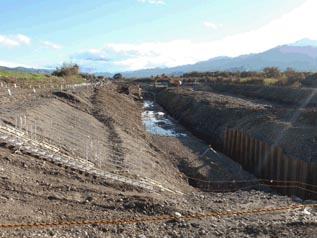

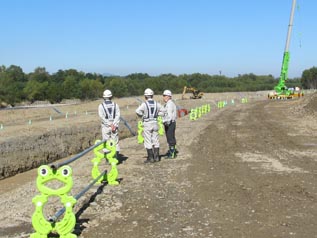

現場は事務所から5分ほどの天塩川で、サロベツ樋門の現場同様に古い樋門を撤去し、新しい樋門を作っている最中でした。サロベツ側とは工法が全く正反対との説明を受けました。進捗率は30%程度で、これから冬に向けて最盛期になるそうで、健康、安全に気をつけての完成をお願いして現場を後にしました。
10月9日
小石川改修
工事名称:小石川 広域河川改修工事2工区(補正)(繰越)外
施工場所:北見市
施工期間:H25.6.19-H26.3.20
現場担当者:竹内 鑑人、向井 初雄
朝一番で訪問した現場で、場所は北見工業大学のすぐ側でした。

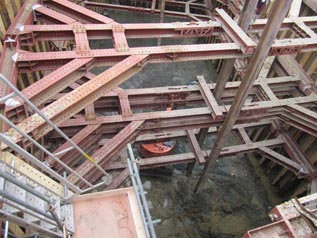

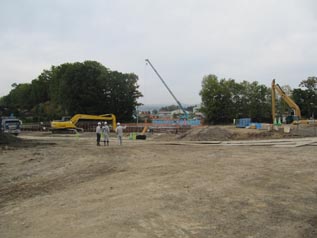

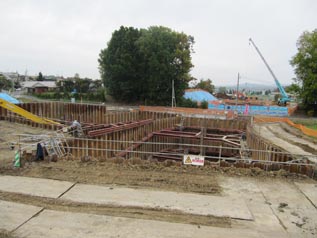

代人の竹内君、向井君に説明を受けたのですが、現地へ行くと、10mほどの深さに掘削したところにコンクリートを打設するということで、土留めの鋼矢板にH型鋼の切梁腹越が綺麗に組まれていました。この様な状態の現場に遭遇することが最近無かったもので、ビックリしたのと工事現場らしく新鮮な感じがしました。

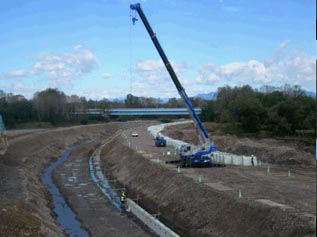

河川の切替に伴い、昨年度完成している新設の河川トンネルに接続する部分で、8m×6mのボックスを製作する工事です。鋼矢板も曲線が多く、打設に苦労したそうです。土木工事では、なかなかお目にかかれない工事で、落下等々細心の注意を払っての仕事に敬意を評し、特に安全をお願いして次の現場へ向かいました。
白糠庶路中央改良工事
工事名称:北海道横断自動車道 白糠町 庶路中央改良工事
施工場所:白糠郡白糠町
施工期間:H25.5.22-H25.12.20
現場担当者:對馬 健介
北見から阿寒・釧路経由で3時間ほど走り、釧路で合流した熊谷道東営業所長と一緒に現場へ着きました。
ここは、辻谷建設工業さんとJVで、担当の高橋さんに挨拶した後に、当社担当の對馬君から説明を受けました。
2、3年前に当社が法面ブロックを施工した場所で、今回は盛土するのがメインとの事でした。 ちょうど雨が強くなり、午前中で工事が中止になり、對馬君の顔を見ただけで、現場へは行けず、次の現場へ向かいました。
この高規格道路も釧路までの完成が秒読みに入り、完成が楽しみな現場でした。
育素多河道掘削
工事名称:十勝川改修工事の内 育素多地区南二十一線地先河道掘削工事
施工場所:中川郡豊頃町
施工期間:H25.8.10-H26.3.3
現場担当者:能代谷 賢治
ここは、住所では豊頃町になります。白糠から帯広方面へ向かったのですが、雨足は相変わらず強く、現場事務所だけの立ち寄りになりました。
現場事務所で、JVを組んでいる新妻組さんの石川さん、藤野さんに挨拶して、当社担当代人の能代谷君から説明を受けました。藤野さんは、昨年当社の村上君と一緒の現場だった方です。新妻組さんとは昨年もJVを組み、今年もお世話になっております。
ここは、基本的にダンプによる運搬工事がメインで、この時期はビート運搬にダンプが集中し、確保に苦労しているようで、札幌からも応援が入るようです。
礼作別河道掘削
工事名称:十勝川改修工事の内 礼作別統内南16線地先河道掘削工事 施工場所:中川郡幕別町 施工期間:H25.8.10-H26.2.3 現場担当者:前野 寛人
育素多の事務所から車で20分ほど走り、幕別町にある現場へ来ました。雨足は相変わらずで、先ほど訪ねたのと同じく現場事務所だけの訪問になりました。
ここも新妻組さんとのJV現場で代人の森さん、森山さんに挨拶をして、当社担当の前野君から説明を受けました。森山さんは、昨年当社の佐藤朋雄君と一緒の現場で、帯広開発建設部の部長表彰を受けた方でした。この現場でもお世話になっています。
工事は、育素多河岸保護の現場とほとんど同じ内容で、やはりダンプの手配が大きなカギとの事でした。
10月10日
東音更築堤河岸保護
工事名称:十勝川改修工事の内 東音更築堤下流河岸保護工事
施工場所:河東郡音更町
施工期間:H25.6.28-H26.2.28
現場担当者:佐藤 聡也、上村 法政、岡本 智樹

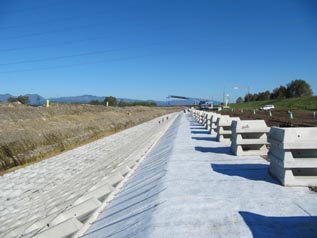

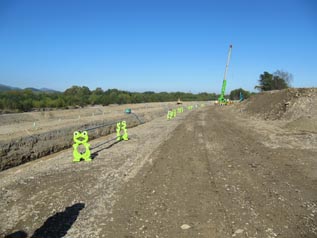

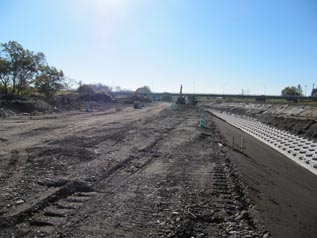

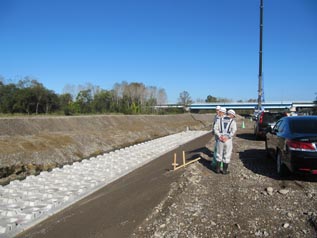

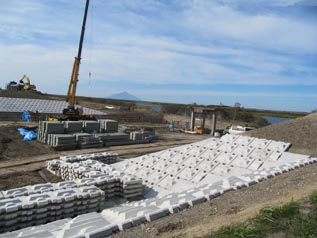

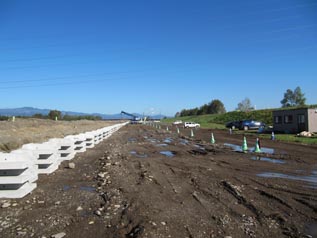

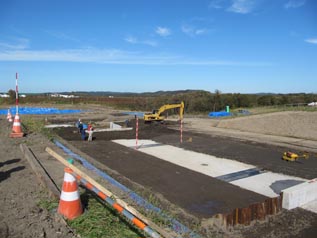

この現場は、音更町市街にありました。代人の佐藤聡也君、岡本君、上村さんと事務所で合流し現場へ向かい説明を受けました。ここも、新妻組さんとのJV現場です。 十勝川へ合流する、音更川の河岸保護工事で、河川敷の樹木を伐採し、床止めブッロクと護岸ブロックを布設する工事で3箇所に分散されていて、これからピッチが上がる状況でした。昨日とは、打って変わった天候で「十勝晴れ」の晴天で進捗が進むようでした。 重機事故、交通事故に注意をお願いして現場を後にしました。
南士幌築堤河岸保護
工事名称:十勝川改修工事の内 南士幌築堤河岸保護工事
施工場所:河東郡士幌町
施工期間:H25.6.28-H26.3.20
現場担当者:木嶋 義彰、斉藤 勇
ここは、先ほどの現場から20分ほど上流、源の糠平ダム方面に向かった所にありました。

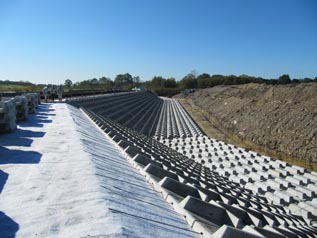

現場代人の木嶋君、斉藤君と現場で直接会い、説明を受けました。ここも、新妻組さんとのJV現場です。基本的に東音更築堤現場とほぼ同じ内容の工事でしたが、こちらは樹木の伐採も無く、工事場所も1箇所で進捗も進んでいました。この現場も重機事故、交通事故に注意してもらうようお願いして次の現場へ向かいました。
布部築堤河岸保護
工事名称:石狩川改修工事の内 布部築堤河岸保護工事
施工場所:富良野市
施工期間:H25.7.2-H26.2.3
現場担当者:村上 雄一郎、渡邊 昭彦
今回の現場訪問で最後の現場です。富良野市郊外布部地区、空知川での工事です。
この現場は、テレビドラマの「北の国から」で有名になった「麓郷」が近い所でもあります。現場では、代人の村上君と渡邊君から説明を受けました。この現場も今朝から見てきた音更川地区の現場と同じ様な工事内容で、進捗状況はまだまだこれからのようでした。 健康管理も含め、労働災害に十分気をつけて工事を進めるようにお願いして現場を後にしました。
