平成27年8月31日、中山社長の現場訪問が行われ同行させていただきました。各現場担当者の皆様、お忙しい中にも関わらず丁寧に説明していただき、ご協力ありがとうございました。(安全・ISO部 本庄 千明)



南長沼24工区ほ場
工事名称:南長沼地区 24工区区画整理工事
施工場所:夕張郡長沼町
施工期間:H27.04.24-H28.02.12
現場担当者:遠藤 達也・佐藤 朋雄・前野 寛人

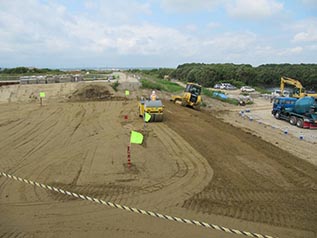

最初の訪問は長沼町の農業用地の区画整理工事で、農家5軒分、施工面積は25.5haです。
小さな区画を大きくして作業効率を上げたりする目的の区画整理工事の中には、整地工、暗渠工、農道工、用水路工、排水路工など多くの工種が含まれ、8月下旬までに引き渡すという条件の圃場が10ha分有るため、工期が短く、各工種毎の業者間の工程調整に苦労しているそうです。お忙しい中、丁寧に説明して下さり、ご協力ありがとうございました 。






南長沼33工区ほ場
工事名称:南長沼農地整備事業 33工区区画整理建設工事
施工場所:夕張郡長沼町
施工期間:H27.03.31-H28.02.05
現場担当者:能代谷賢治・川西耕太・小笠原公輝

次の訪問は24工区工事のすぐ隣33工区の現場で、同じく農業用地の整地工で農家9軒分・施工面積は38.9繽梶A国道337号線を挟んで左右に施工箇所があります。
現在は整地工・暗渠排水工・ほ場内用水路工・ほ場内排水路工と各工種が施工中です。夏期施工分のほ場を農家さんに引き渡す為、優先して施工しているそうです。
訪問時の工事進捗率は71%です。排水路流末箇所の真ん中に電柱があり移設が遅れている為、水替えを行いながらの移設待ちをしているとの事でした。お忙しい中、ご協力ありがとうございました。

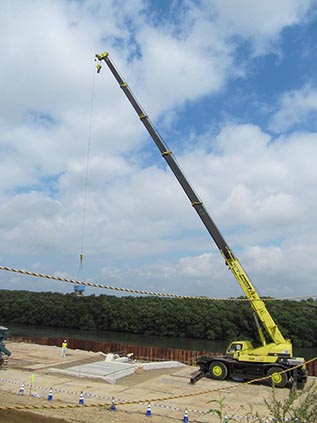

千歳川第2揚水機樋門
工事名称:道央用水(三期)農業水利事業 千歳川第2揚水機場樋門改築工事
施工場所:恵庭市
施工期間:H26.09.27-H27.11.30
現場担当者:近江谷徹平・春木 康平・辻本 昌平

長沼町の次は恵庭市の現場を訪問しました。この現場は農業用水を千歳川より汲み上げる施設の樋門部分を施工しています。構造物は4月に完成しており、現在は構造物の周りが川の流れにより洗掘されないように護岸工事を行うことと、構造物の施工の為に掘削した築堤の復旧・盛土工事を行っています。最近は急に大雨が降ることが多く河川の増水も急に起こるため川の締切内部での作業は特に注意して施工を行っているそうです。
1年以上に渡る工事は残り約3カ月、よろしくお願いします。お忙しい中、ご協力ありがとうございました。

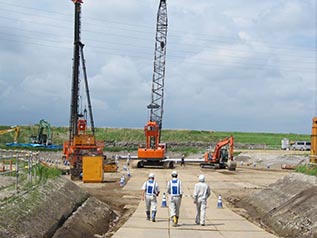

北島遊水地樋門
工事名称:石狩川改修工事の内 北島遊水地北島樋門工事
施工場所:恵庭市
施工期間:H27.06.02-H28.01.12
現場担当者:川嶋 孝志・尾崎 和雄・砥石 康則・成田 洋輔

次の現場は千歳川第二揚水機樋門のすぐ近くの現場でした。
この工事は北島遊水地の樋門を新設するもので、工事延長は約85mあります。北島遊水地は札幌ドーム7個分の貯水量があり、降雨洪水に備えています。変更等により着工が2週間ほど遅れでスタートし、現在は当初予定より1週間程度の遅れがありますが、天候にも恵まれ遅れを取り戻しつつある状況とのことです。
着手時期は道路側に防風林があり現場が見えづらかったのですが、開発農業の工事により伐木した為、常に道路側から見られるので安全対策や現場をきれいに保つよう努力しているそうです。お忙しい中、ご協力ありがとうございました 。






北島排水機場
工事名称:恵庭北島農業水利事業 北島排水機場建設工事
施工場所:恵庭市
施工期間:H27.05.02-H28.03.17
現場担当者:佐藤 聡也・川津 龍司・今野 崇志・植田 和紀

次の訪問現場もすぐ近くの場所でした。老朽化や排水条件の変化に起因して機能低下した既設の排水施設による農地の湛水被害を解消するため、新たな排水機場を建築工事も含めて施工する工事で、再来年の3月までの工期延日数686日の長い工事です。
この日の作業内容は、基礎工の鋼管杭の打設ならびに、土砂積込作業などでした。杭の本数が406本あり、躯体コンクリートのほとんどが、冬期施工で防寒養生が必要なことから、品質管理には、十分注意しなければならない工事だそうです。
鉄筋の配筋や構造的にも非常に複雑で、型枠工ならびに鉄筋工の調整等に非常に苦労することが予想され、工程的にも厳しい現場とのことでした。お忙しい中、ご協力ありがとうございました 。






K教会分院新築
工事名称:栗嶋教会札幌東分院新築工事
施工場所:札幌市厚別区
施工期間:H26.11.01-H27.10.30
現場担当者:堀田 貴志・栗田 圭

午後からは建築の現場を訪問しました。この建物は鉄骨造地上3階建で建物用途は屋内型納骨堂です。1階には家族葬等が行える法要室があり、その他に事務室や応接室などが整備されます。2・3階は納骨堂、天主堂があります。納骨堂の現場は初めての見学ですが、全体的に窓が少なく落ち着いた空間になるような印象です。三方をマンションに囲まれているため、騒音やホコリ等に細心の注意を払っているそうです。
現在、堀田さん、栗田さんの2名が勤務されておりますが、ちょうど本社の竹内課長がパトロールで来ていましたので、一緒に集合写真に入って頂きました。竣工まであと2か月よろしくお願いします。お忙しい中、ご協力ありがとうございました。






フィネス福住ウエスト・イースト
工事名称:クリーンリバーフィネス福住ガーデンシティ フロントコート新築工事・センター・イーストコート新築工事
施工場所:札幌市豊平区
施工期間:H26.09.30-H28.09.28
現場担当者:加藤 峰之・塚田 大・田中 正史・阿部 浩之・香西健太郎・奥井 裕太

最後は豊平区福住の3棟の大型マンションの新築工事現場を訪問しました。
地下鉄駅や大型スーパーも近くて便利な場所です。フロントコートは平成26年9月着工10階建56戸、11月中旬に完成予定、あとから平成27年4月に着工したセンター・イーストコート、地上11階建88戸です。現在3棟合わせて6名が勤務されています。訪問時は先に着工したフロントコートは足場解体作業と内装工事、センター・イーストコートは2階の躯体工事中でした。
工期が異なる3棟を、同一敷地内で限りある敷地を最大限活用するための、バランスが取れた工程管理が一番苦労している点だそうです。お忙しい中、ご協力ありがとうございました。
