| 工 事 名 |
国庫補助事業 道道桑園停車場線(北7条線〜北5条線間)電線共同溝新設工事
新川処理区桑園停車場線(北5条西15丁目)下水道新設工事(その2) |
| 発 注 者 |
札幌市 |
| 施 工 地 |
札幌市中央区 |
| 連 絡 先 |
011-644-1388 佐々木 |
| 工 事 概 要 |
工事総延長 L=260m
道路復員 W=20.0m (車道13.0m+歩道3.50m×2)
- 電線共同溝 管路工
- (硬質塩化ビニール管・鋼管φ30〜100) L=4,306m
(硬質塩化ビニール管・鋼管φ125〜130) L=2,058m
(硬質塩化ビニール管・鋼管φ150) L=185m
特殊マンホール工 9基
ハンドホール工 7基
- 舗装工
- 歩道舗装工 アスファルト舗装 A=1150m2
ブロック舗装 A= 160m2
車道舗装工 A=3,670m2
区画線 1式
排水構造物 1式
縁石工 市U型縁石 L=476m
地先境界ブロック L=445m
植樹ブロック L=49m
道路植栽工 1式
道路付属物施設工 1式
- 附帯工
- 下水道工 桝及び取付管工3箇所・附帯工1式
|
| 掲 載 日 |
平成21年1月9日 |
| 状況写真 |
|
|
12月22日 車道切削です。既設車道4p切削して、表層オーバーレイ施工します。 |
|
|
12月25日 車道舗装完了です。直線部240m・交差点2箇所完了です。 |
|
12月25日 歩道舗装完了です。縁石・点字ブロック・植樹帯・照明灯完了です。 |
|
| コメント |
12/24(水)を持ちまして、舗装工(車道)が終了です。
まだ附帯工事は残っており、冬期間の交通規制・安全管理は当然のことながら、
その他の面においても、まだまだ気を抜かず管理していき、
3月12日には無事故無災害で竣功出来る様に業務を遂行します。 |
| 進 捗 率 |
95.2% |
| 掲 載 日 |
平成21年1月6日 |
| 状況写真 |
|
|

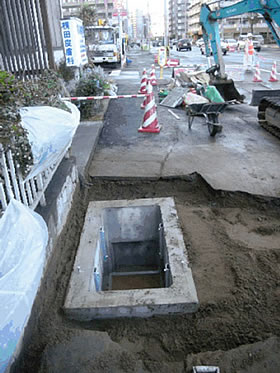

11月22日 縁石を設置し、歩道改良します。 |
|
|
11月29日 点字ブロックを設置し、歩道舗装です。 |
|
|
11月30日 まずは北5条R側の歩道舗装完了です。 |
|
| コメント |
11月中旬は電線共同溝・信号機管路が完了しました。
北5条歩道改良・舗装工も順調に推移しており、12月初旬には北6条に移ることが出来そうです。
12月末には全工程を終了出来る様に、日々の安全管理・施工管理を職員一同遂行します。
冬期間の交通規制管理に充分な対策を講じて、無事故無災害で乗切ります。 |
| 進 捗 率 |
86.0% |
| 掲 載 日 |
平成21年1月6日 |
| 状況写真 |
 10月20日 交通事故の無い様に管理しています。 |
|
|
10月20日 配管は非常に曲げが多く、布設には手間が掛かります。 |
|
|

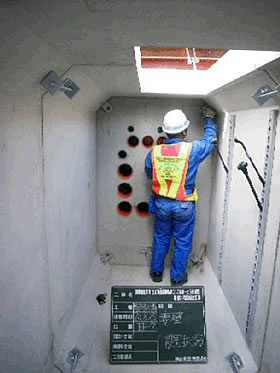

11月7日 導通試験です。管内清掃も兼ねて実施しています。 |
|
10月20日 道路雨水桝等も新設しています。 |
|
| コメント |
10月度は主に電線共同溝・信号機管路を進めてきました。
11月中旬には上記工種の全工程を終了し、北5条側歩道改良・舗装工へと推移していきます。
本線L側のNTT工事も順調に推移しており、11月下旬には北6条側も歩道改良を手掛けることが出来そうです。
11月度は、交通規制の冬期間の準備と早期点灯を確実に実施し、
無事故無災害で12月末には路面工事を終了出来る様に管理します。 |
| 進 捗 率 |
75.0% |
| 掲 載 日 |
平成20年10月8日 |
| 状況写真 |

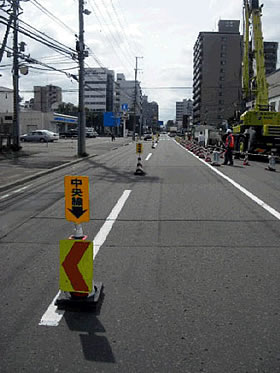

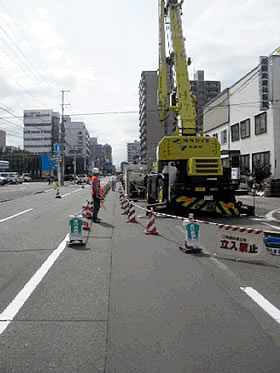

 10月1日 管路施工時の交通規制状況です。
近隣の皆様には出入りでご不便をお掛けしています。 |
 10月1日 電力・通信管路です。 並列で設置しています。 |
|
|

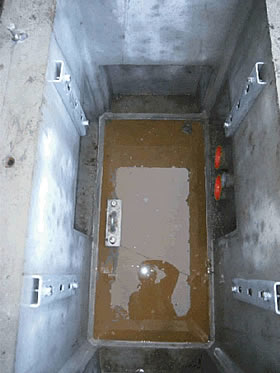

10月7日 民家へ電力・通信を供給する分岐桝です。 |
|
| コメント |
9月度は主に電線共同溝(本体・連系)を実施してきました。
9月16日からは本体管路を実施していますが、営業店舗・病院・一般民家の出入りを確保した上での施工になるので、
日々の進捗を制限しながら進めています。
今後も管路を引続き施工していくので、土砂災害、転落災害等の対策を進め、
交通規制を含む第3者災害対策も遂行します。
尚、NTT工事との工事間連携を1層図り、お互い円滑に工事を進捗させます。 |
| 進 捗 率 |
55.0% |
| 掲 載 日 |
平成20年9月2日 |
| 状況写真 |
|
|
8月25日 施工全景です。電力・通信特殊部を2セットで施工しています。 |
|
|
8月25日 交通規制状況です。(左)交通規制は明確に設置する様に心掛けています。
ボックス施工状況です。(右)通信のボックス内部です。 |

8月25日 ボックス設置完了です。通信のボックスです。 |
|
| コメント |
8月度は主に電線共同溝(本体)特殊部を進めてきました。
9月度は本線管路工に推移していくので、更なる安全管理の励行と、特に交通規制管理には充分な対策を講じて施工していきます。
又、本線L側にNTT工事が入場してくるので、工程調整を念密に実施し、お互い工事を進捗させ、早期竣功目指して努力します。
9月7日(日)には、桑園大運動会にJVとして参加し、社会性、地域性貢献も含めて進めていきます。 |
| 進 捗 率 |
32.0% |
|
