中山社長の現場視察 No.92 駒大岩見沢高校解体→桂沢ダム8号橋→岩見沢三笠線改良→岩見沢新赤川ほ場→西高倉ほ場→矢臼場河道掘削→しずく保育園

中山社長の現場視察 No.92 駒大岩見沢高校解体→桂沢ダム8号橋→岩見沢三笠線改良→岩見沢新赤川ほ場→西高倉ほ場→矢臼場河道掘削→しずく保育園

平成26年9月30日、中山社長の現場訪問に同行させていただきました。「駒大岩見沢高校解体」、「桂沢ダム8号橋」、「岩見沢三笠線改良」、「岩見沢新赤川ほ場」、「西高倉ほ場」、「矢臼場河道掘削」、「しずく保育園」、の建築2現場、土木7現場を訪問し、現場取材を行って来ました。あいにくの空模様で、降雨により作業が中止していた現場もありましたが、各現場の方々にはお忙しい中にも関らず、丁寧に対応していただき心よりお礼申し上げます。ありとうございました。

(事務管理部・木村)

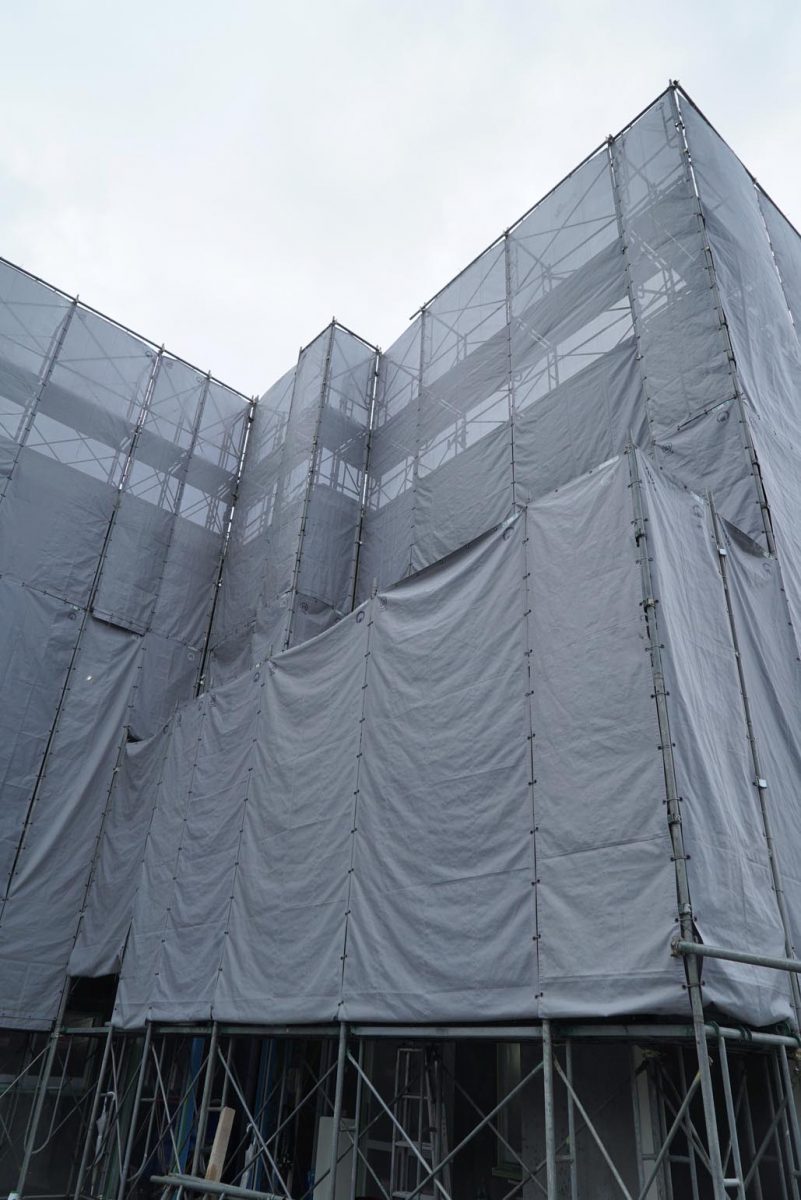

駒大岩見沢高校解体
工事名称:岩見沢校地施設解体工事
施工場所:岩見沢市
施工期間:H25.06.02-H28.11.21
現場担当者:槇田 義信

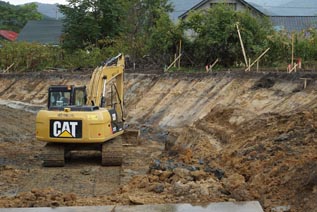

 最初の訪問先は、駒大岩見沢高校解体です。

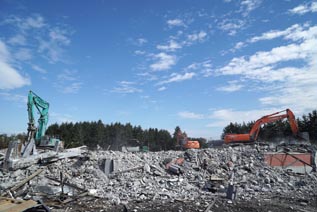

現在は、11月10日終了を目処に工事を進めており、ここ最近は更に進捗も進んでいるようです。現場周辺は住宅街で、音や振動に関しての苦情があった際は、当社の関係担当者とともに対策を行いました。また解体の際の粉塵被害は、風下にある校舎敷地周りの林などが防塵壁の代わりとなっているせいなのか、ほこりの苦情はなかったようです。解体後に出た鉄筋など、機械で分別した後リサイクルされるそうです。
完了まであと少しとなりましたが、体調などに気をつけて、無事に竣工を迎えてください。






桂沢ダム8号橋
工事名称:一般国道452号 三笠市 桂沢ダム関連8号橋P3橋脚工事
施工場所:三笠市
施工期間:H26.03.26-H27.02.10
現場担当者:今野 崇志、川津 龍司

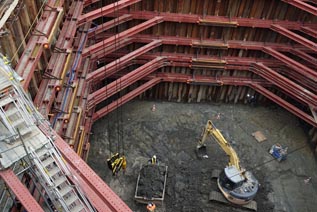

2番目の訪問先は、桂沢ダム8号橋です。
本工事は、桂沢ダムかさ上げによる国道の付け替え道路の整備事業の一つで、当社はP3橋脚を施工します。ダムは現在の水位から、10m以上かさ上げされるとのことです。桂沢ダムは、近隣市町村へ上水道の供給や農業用水としても使用しているため、施工には水質管理にも十分注意して 進めているとのことでした。
現在は、締切内の掘削と土留工の施工中で10月下旬から橋脚本体の築造にとりかかるとのことでした。 現場周辺は熊やマムシなども出没するようで、実際作業員が何度か熊を目撃しているそうです。中山社長も、これから冬を迎え現場管理など大変になっていくのではと、職員をねぎらっていました。

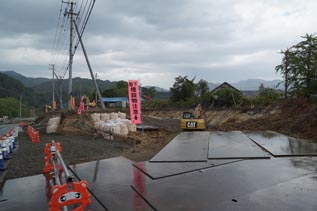

岩見沢三笠線改良
工事名称:岩見沢三笠線 総B101地方道工事
施工場所:三笠市
施工期間:H25.08.01-H27.3.20
現場担当者:小笠原 智、木村 満岐夫、鉢呂 恭平

本工事は、道道116号のカーブや坂などが多い箇所を直線・平面化するための改良工事です。
周辺地下には、上下水道、光ケーブルなどそれぞれ管轄の違う埋設物があるため、工事の際破損防止は勿論のこと、工事行程などに大変苦労しているそうです。
また、交通量、特にダンプトラックの通行量が多いため、中山社長も「交通事故等にはくれぐれも気をつけるように」と指示していました。






岩見沢赤川ほ場
工事名称:経営体 新赤川東地区 61工区
施工場所:岩見沢市
施工期間:H26.05.15-H26.12.10
現場担当者:吉川 雄大、光原 周平

4番目の訪問先は、岩見沢赤川ほ場です。

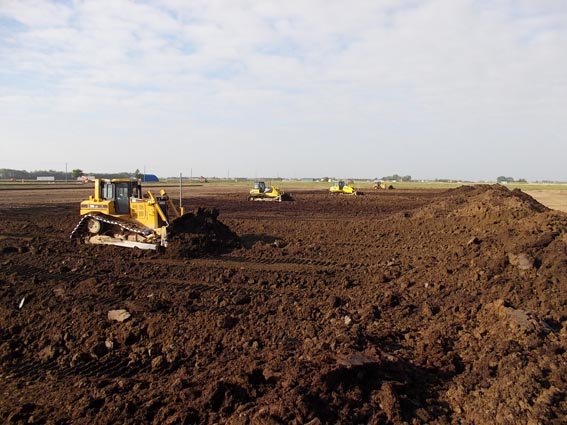

北村赤川地区の水田地帯総合整備を目的とした、52ヘクタールに及ぶ区画整理工事で、整地工、客土工、暗渠排水工を施工します。現在は2名のスタッフが担当しています。
所長の吉川さんが所用の為不在で、光原さんから事務所にて現場説明をして貰いました。 午後一の業者との打ち合わせ前の慌ただしい時にも関わらず、丁寧に応対して貰いました。

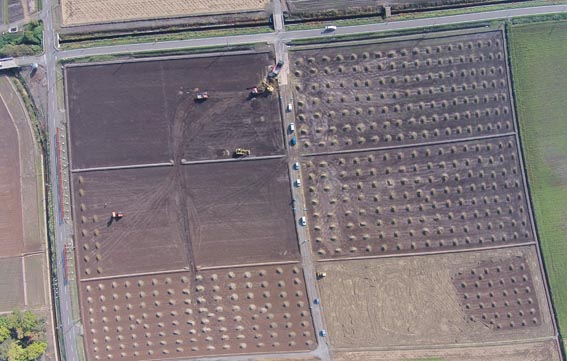

西高倉ほ場
工事名称:経営体 西高倉外1地区 63工区
施工場所:石狩郡当別町
施工期間:H26.06.02-H27.03.20
現場担当者:佐藤 浩喜

5番目の訪問先は、西高倉ほ場です。

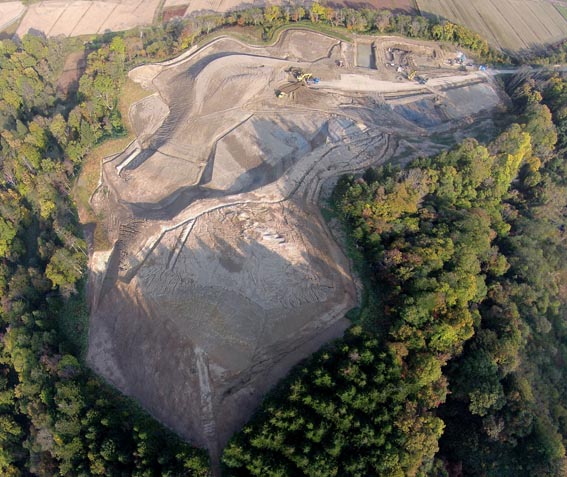

西高倉地区・中小屋地区・月形にある土取場とにまたがる現場で、現在は冬客土分も集積しています。掘削現場の稼働が天候に左右されやすいほか、他社の区画整理工事が終わってから客土工の開始、近隣の安全対策など、現場の管理には苦労しているようです。今後、当社で導入した空撮用ヘリを活用したいとの事でした。

現場事務所にて左より佐藤工事課長、中山社長

あいにくの雨模様で作業は休止されていましたので、最近の施工状況の写真を提供していただきました。






矢臼場河道掘削
工事名称:石狩川改修工事の内 矢臼場河道掘削外工事
施工場所:石狩市他
施工期間:H26.06.06-H27.03.27
現場担当者:廣木 亜央、松田 勝則、油谷  敏

6箇所目の訪問先は、矢臼場河道掘削です。
この現場は、石狩方面で77,500m3河道掘削しその内、晩翠の遊水池の現場に、掘削した砂32,500m3を10tダンプにて約5,900台運搬し、札幌市(南22条 豊平川)で環境ネット工、南の沢で砂防工事(担当:油谷)と離れた3箇所にまたがるため、打ち合わせなどでの移動が大変なため、工程管理・打合せ等には苦労したそうです。
石狩の現場付近は、石狩川河口に近いこともありこの日は風も強く、冬期間は特に風雪などが懸念されます。事故などなく無事に竣工を迎えてください。






しずく保育園
工事名称:(仮称)しずく保育園新築工事
施工場所:札幌市
施工期間:H26.03.27-H27.01.31
現場担当者:福井 良成、佐藤 芳憲

最後の訪問先は、しずく保育園です。

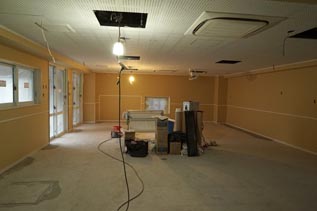

現場は、新川通沿いの住宅街の中にあり、当社にとって、施主の札幌からまつの会様が発注する物件は、2件目になります。現在は内装工事中で、70人ほどの作業員が作業中です。この日時点で80%程の進捗率となっています。
当物件は3階建てですが、保育園としては珍しいとのこと。保育園は、大抵2階建てが多いのだそうです。これから外構工事なども始まり、更に見学会も予定されているそうです。 完成まであと少しとなりましたが、体調などに気をつけて、無事に竣工を迎えてください。
