中山社長の現場視察 No.19 名寄改良・西岡ダム・深川改良

中山社長の現場視察 No.19 名寄改良・西岡ダム・深川改良

平成18年10月6日、中山社長の現場訪問が行われました。今回は名寄改良・西岡ダム・深川改良の土木3現場を訪問しました。

(取締役社長 中山 茂)

名寄道路改良工事
工事名称:一般国道40号 名寄市 智南改良工事
施工場所:名寄市
発注者:旭川開発建設部
施工期間:2006/03/18~2007/02/16
現場担当者:堀 真琴

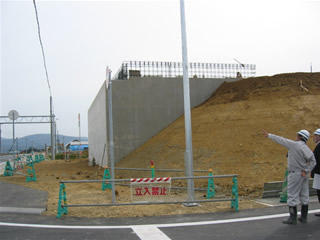

ここは一般国道40号名寄バイパスの延長工事で、名寄市智恵文という場所です。 将来は旭川から稚内までつながる高規格道路になるようです。 工期が来年2月まででしたので、まだまだかと思って訪れましたが、ほとんど完成し舗装業者へもうすぐ引渡す所でした。
代人の堀君から説明を受け、まだ未開通ながらほぼ完成している道路を走るのは、貸切独占状態で非常に気分の良いものでした。又、路肩にフトン籠が多く使われているのが印象的でした。これから寒さが厳しくなるので、安全健康管理に気をつけてお願いします。

西岡ダム
工事名称:西岡ダム建設事業本体工工事
施工場所:剣淵町
発注者:旭川土木現業所
施工期間:2004/10/14~2009/12/20
現場担当者:竹垣 義雄、本間 満

ここは剣淵町の山奥で、西岡地区に建設中のダム現場です。 進捗状況は45%程度と言うことでしたが、ちょうど行った時に「発破」をかける時間に遭遇し、短時間ですが現場待機になり、ダムを一望出来る場所から「発破」の音を聞きました。初めての体験で最初はちょっと心配でしたが、現場にいる竹垣さんと本間君から「大したことはないですよ」とたしなめられました。JV全員で10名のスタッフがそれぞれの役割分担を持ちながら日々仕事をしているそうです。 剣淵町内にある現場事務所や宿舎はさすがに長期にわたる現場のせいか、大きく整然としていました。健康管理には特に気をつけてお願いします。

深川改良
工事名称:多度志一己線 交通施設(視距改良)工事外
施工場所:深川市
発注者:札幌土木現業所
施工期間:2006/08/25~2007/02/13
現場担当者:川西 耕太、今野崇志

従来、深川から多度志へ行く道路があるのですが、この現場は既存の市道を拡幅し、道道に昇格してこちらをメインにする場所でした。路線バスも走っており、いずれは立派になるのだろうなと思いながら現場を見学しました。ここは、川西君と新婚の今野君二人で頑張っていました。工事発注になったのが、お盆過ぎと遅かったのですが、順調に進んでいるようでした。工事現場隣りを車が走っているので、安全には特段の注意をして完成までお願いします。
